下载后可任意编辑施工现场临时用电的现场监理(第一讲) 方案审查施工用电方案或组织设计及变更必须履行编制、审核、批准程序,电气工程技术人员组织编制,相关部门审核,具有法人资格的技术负责人批准后实施
(和土建审查程序一样)内容包括现场勘测(主要是根据现场线路架空、埋地,配电室选址等)确定电源进线、配电室、用电设备位置及线路走向负荷计算(选择线径、变压器)选择确定变压器(节约损耗、及资金)设计配电系统(电器平面图、系统图、接地装置、设计配电线路、电线电缆选择、用电器等)三项平衡、位置合理、和土建布置相一致

一、基本知识 1、了解什么是三级配电、两级保护通 常 施 工 现 场 临 时用电都是三级配电,有总配电箱、分配电 箱 、 操 作 箱 ( 开关箱)组成
是一种管理分配方式,如总 公 司 、 分 公 司 、项目部,见下图用电器两级保护是指总配电箱漏电保护和开关箱漏电保护(现在有的三级保护,分箱也保护)安装在靠近负荷一侧,且不得用于用电设备的启动
2、术语配电箱:一般情况总配电箱和分配电箱的合称

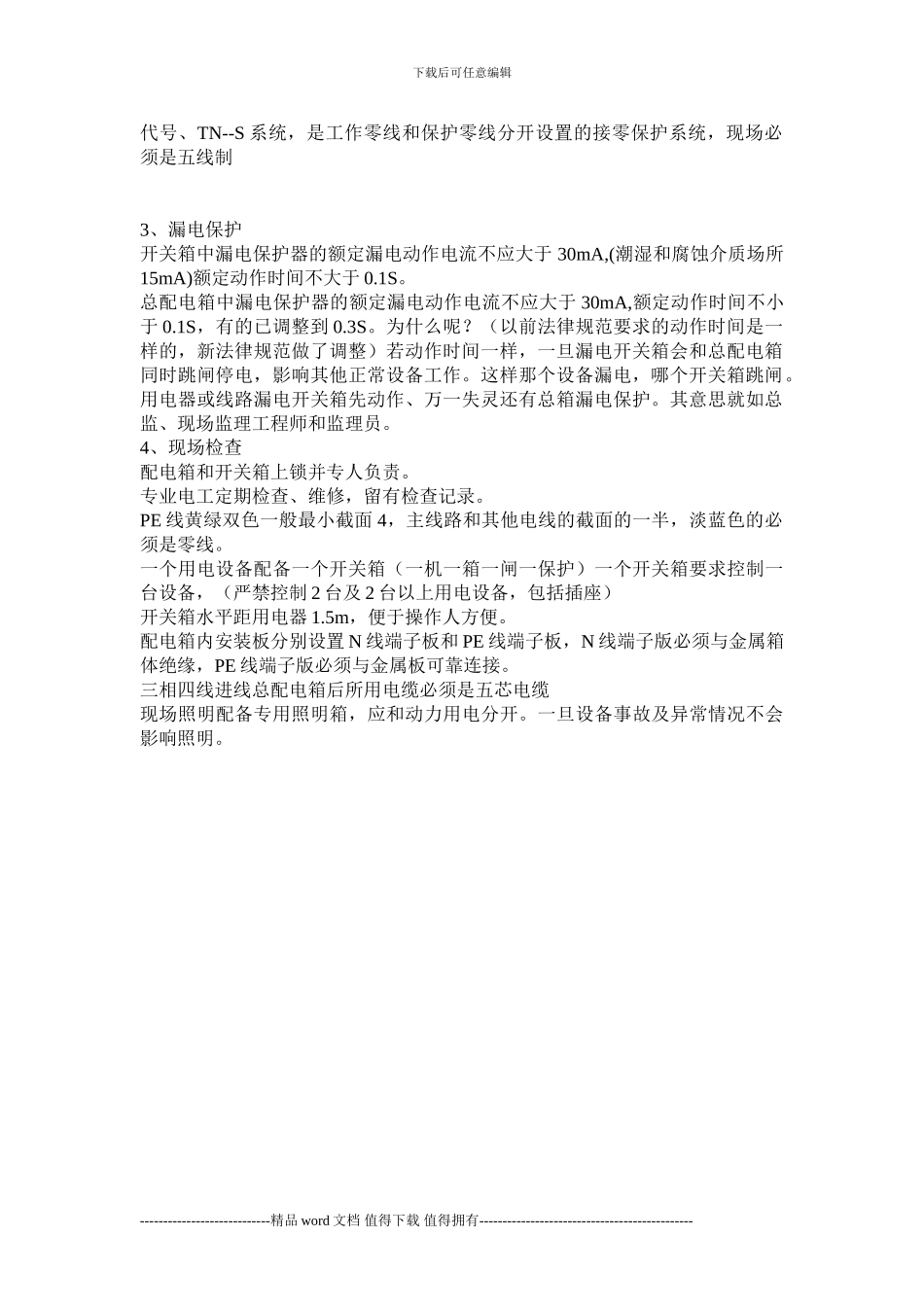

开关箱:最末端线路的配电装置,开启用电器的操作箱,使用频率最多、更换最频,漏电保护器最容易失灵的部位,----------------------------精品 word 文档 值得下载 值得拥有----------------------------------------------总箱分箱分箱分箱分箱操作箱操作箱操作箱操作箱操作箱操作箱操作箱操作箱下载后可任意编辑代号、TN--S 系统,是工作零线和保护零线分开设置的接零保护系统,现场必须是五线制3、漏电保护开关箱中漏电保护器的额定漏电动作电流不应大于 30mA,(潮湿和腐蚀介质场所15mA)额定动作时间不大于 0
总配电箱中漏电保护器的额定漏电动作电流不应大于 30mA,额定动作时间不小于 0
1S,有的已调整到 0
