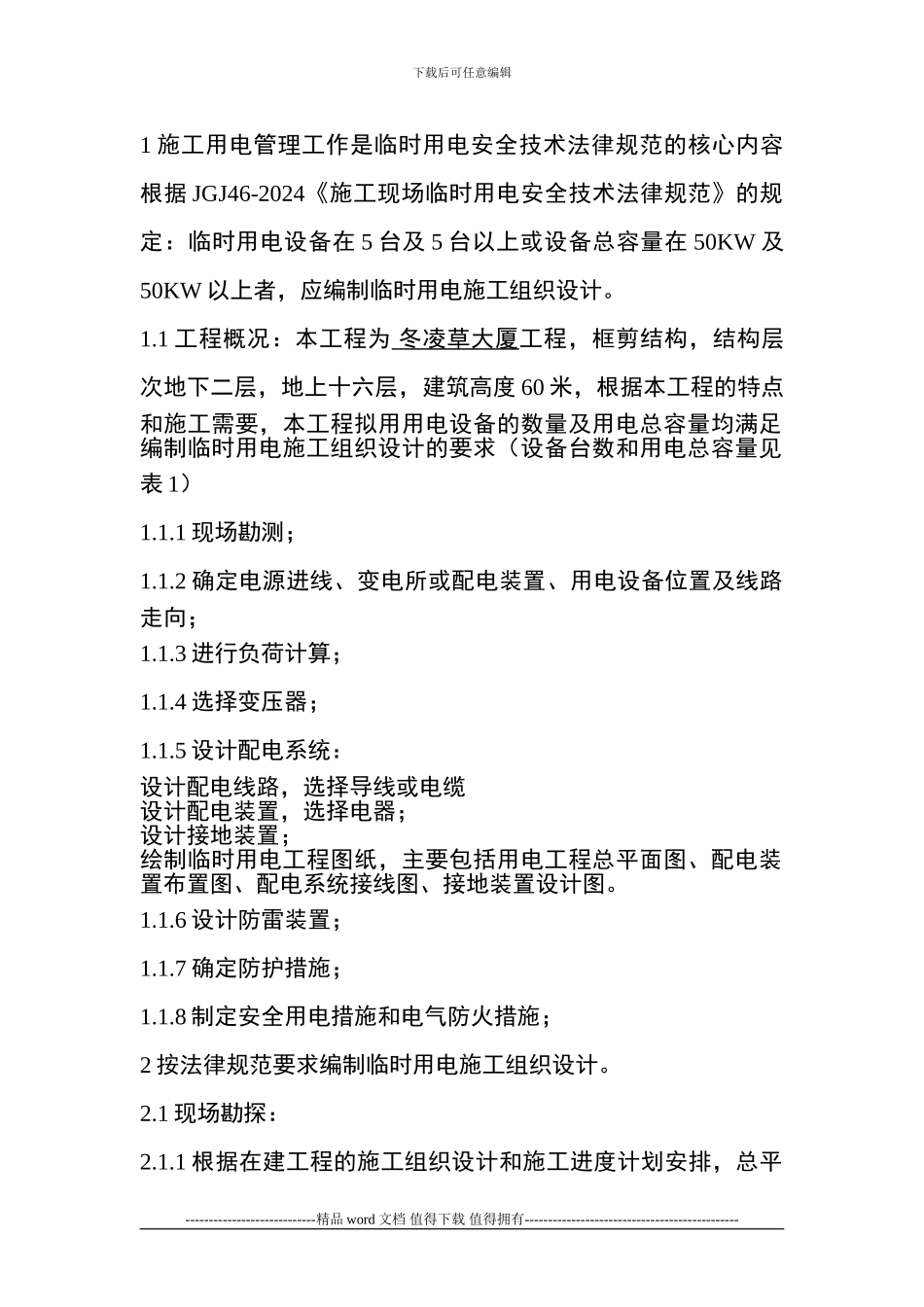

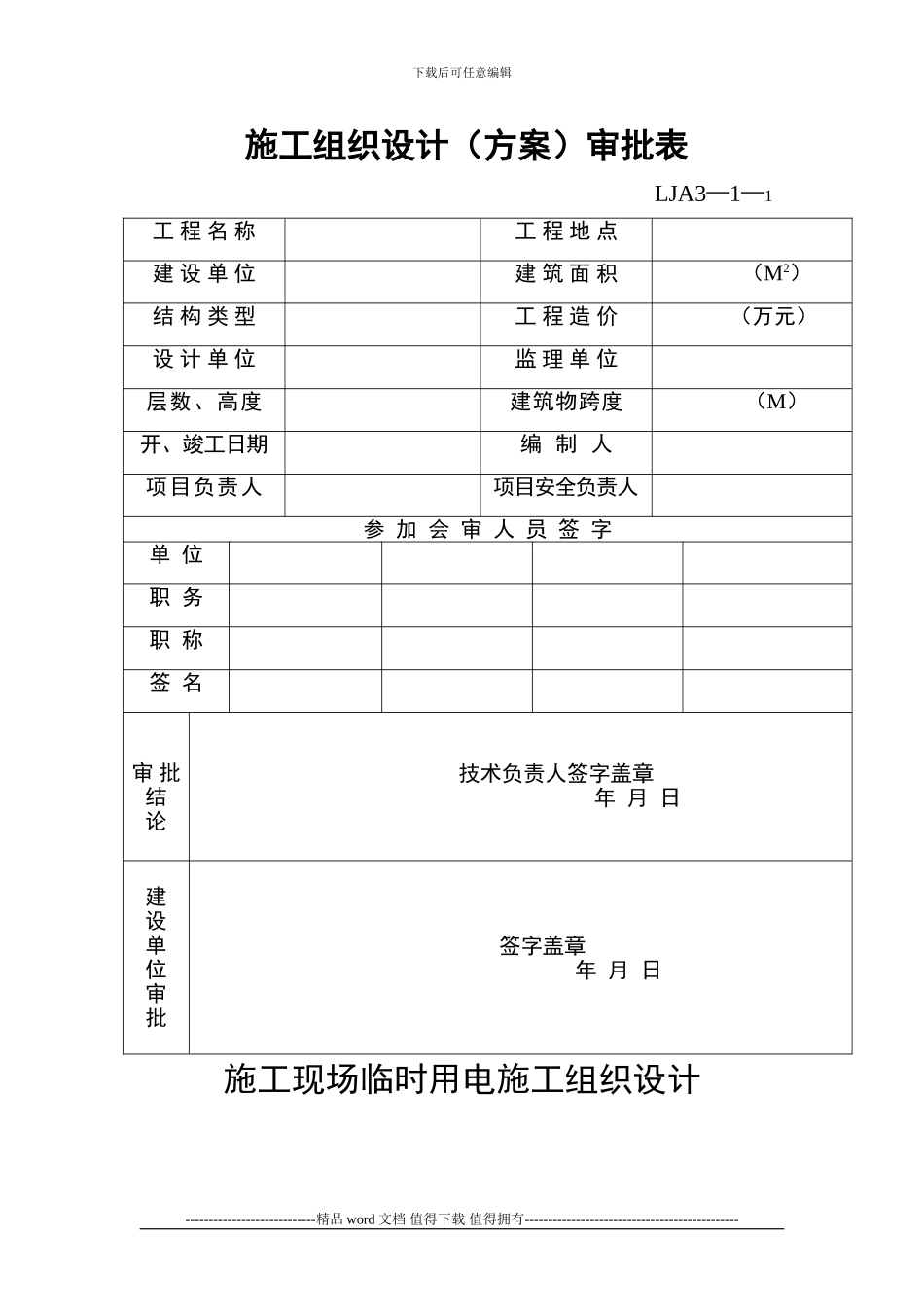

下载后可任意编辑 施工组织设计(方案)审批表 LJA3—1—1工 程 名 称工 程 地 点建 设 单 位建 筑 面 积 (M2)结 构 类 型工 程 造 价 (万元)设 计 单 位监 理 单 位层数、高度建筑物跨度 (M)开、竣工日期编 制 人项目负责人项目安全负责人参 加 会 审 人 员 签 字单 位职 务职 称 签 名审 批结论 技术负责人签字盖章 年 月 日建设单位审批 签字盖章 年 月 日施工现场临时用电施工组织设计----------------------------精品 word 文档 值得下载 值得拥有----------------------------------------------下载后可任意编辑1 施工用电管理工作是临时用电安全技术法律规范的核心内容根据 JGJ46-2024《施工现场临时用电安全技术法律规范》的规定:临时用电设备在 5 台及 5 台以上或设备总容量在 50KW 及50KW 以上者,应编制临时用电施工组织设计
1 工程概况:本工程为 冬凌草大厦 工程,框剪结构,结构层次地下二层,地上十六层,建筑高度 60 米,根据本工程的特点和施工需要,本工程拟用用电设备的数量及用电总容量均满足编制临时用电施工组织设计的要求(设备台数和用电总容量见表 1)1
1 现场勘测;1
2 确定电源进线、变电所或配电装置、用电设备位置及线路走向;1
3 进行负荷计算;1
4 选择变压器;1
5 设计配电系统:设计配电线路,选择导线或电缆设计配电装置,选择电器;设计接地装置;绘制临时用电工程图纸,主要包括用电工程总平面图、配电装置布置图、配电系统接线图、接地装置设计图
6 设计防雷装置;1
7 确定防护措施;1
8 制定安全用电措施和电气防火措施;2 按法律规范要求编制临时用电施工组织设计

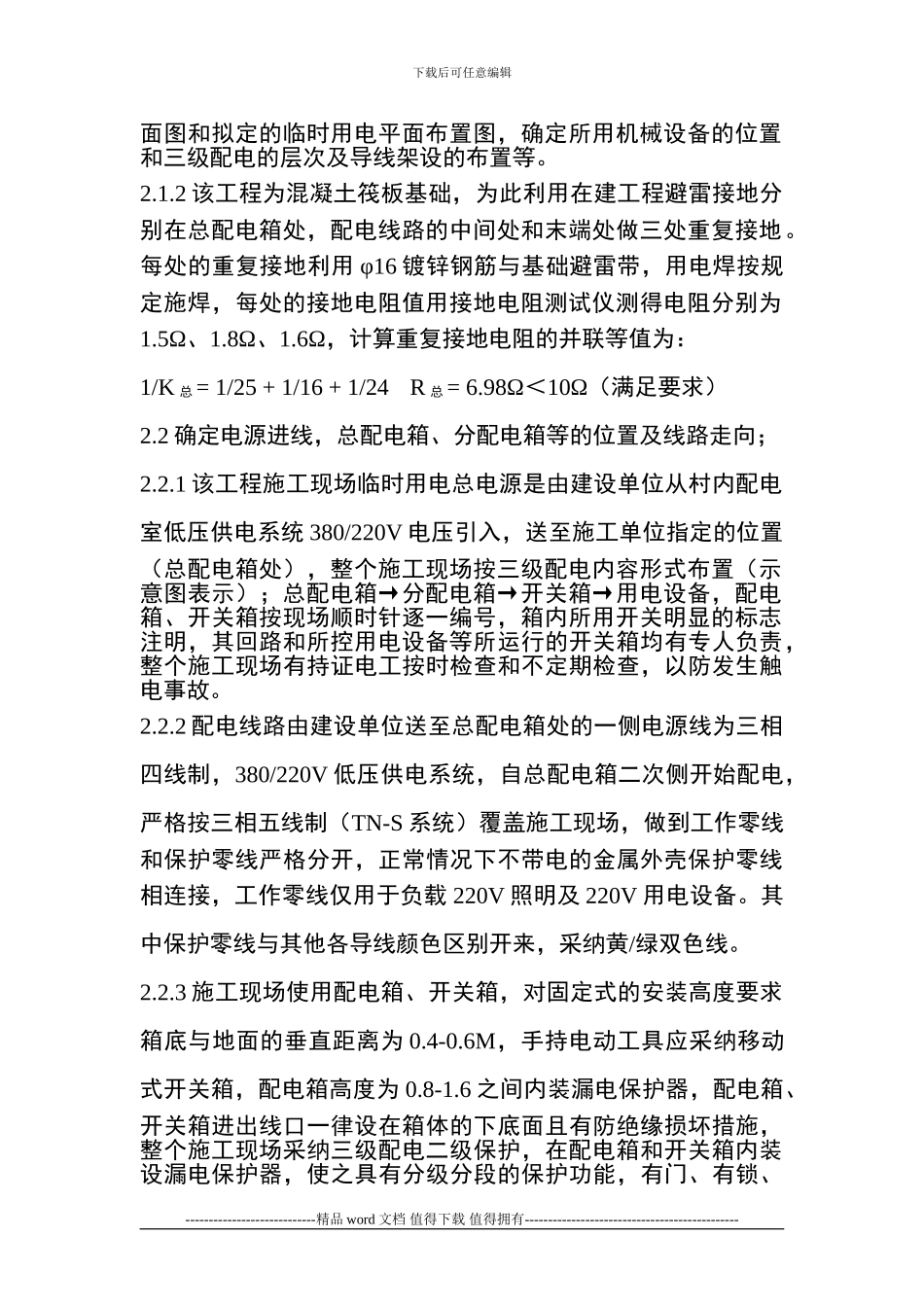

1 现场勘探:2
