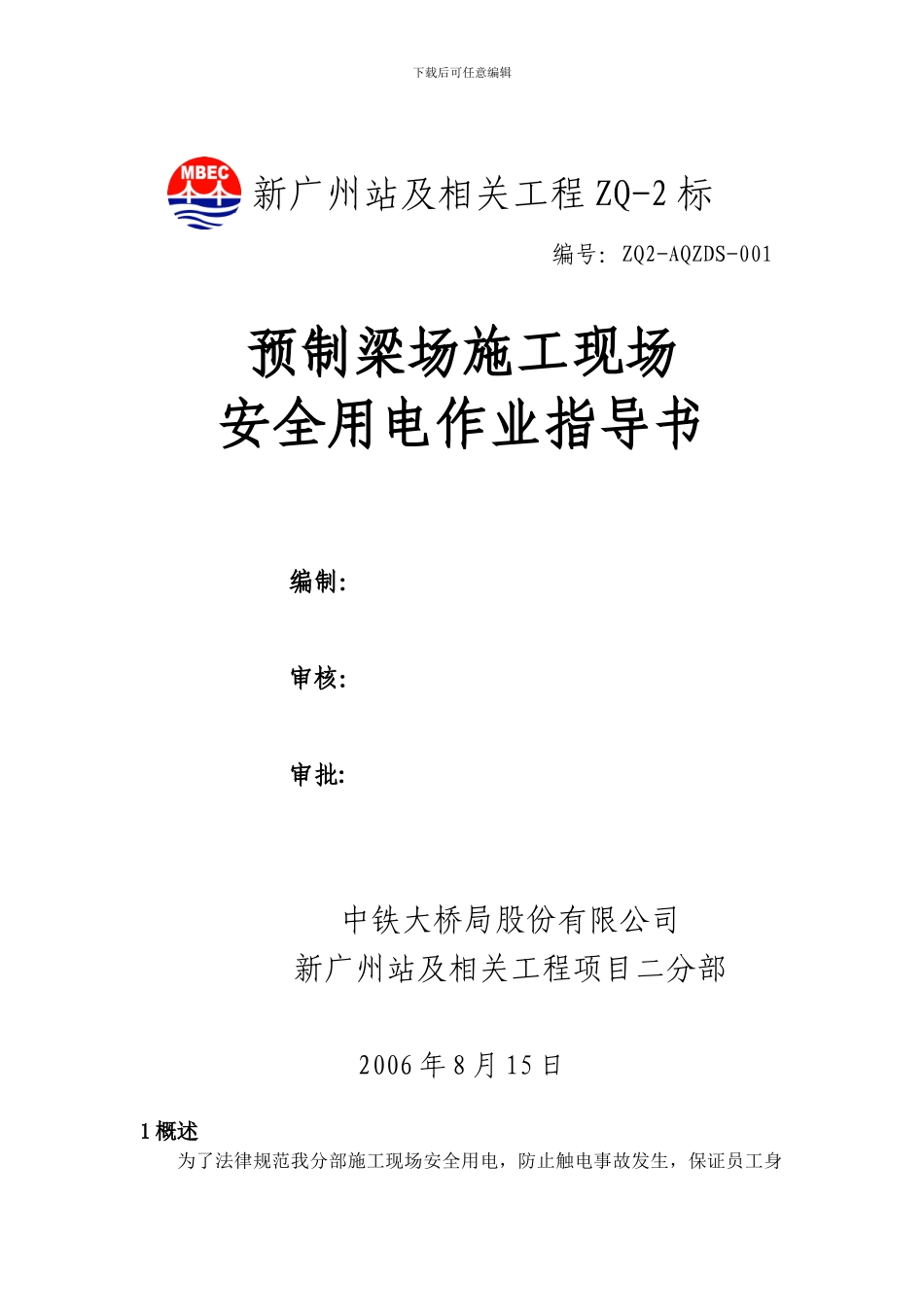

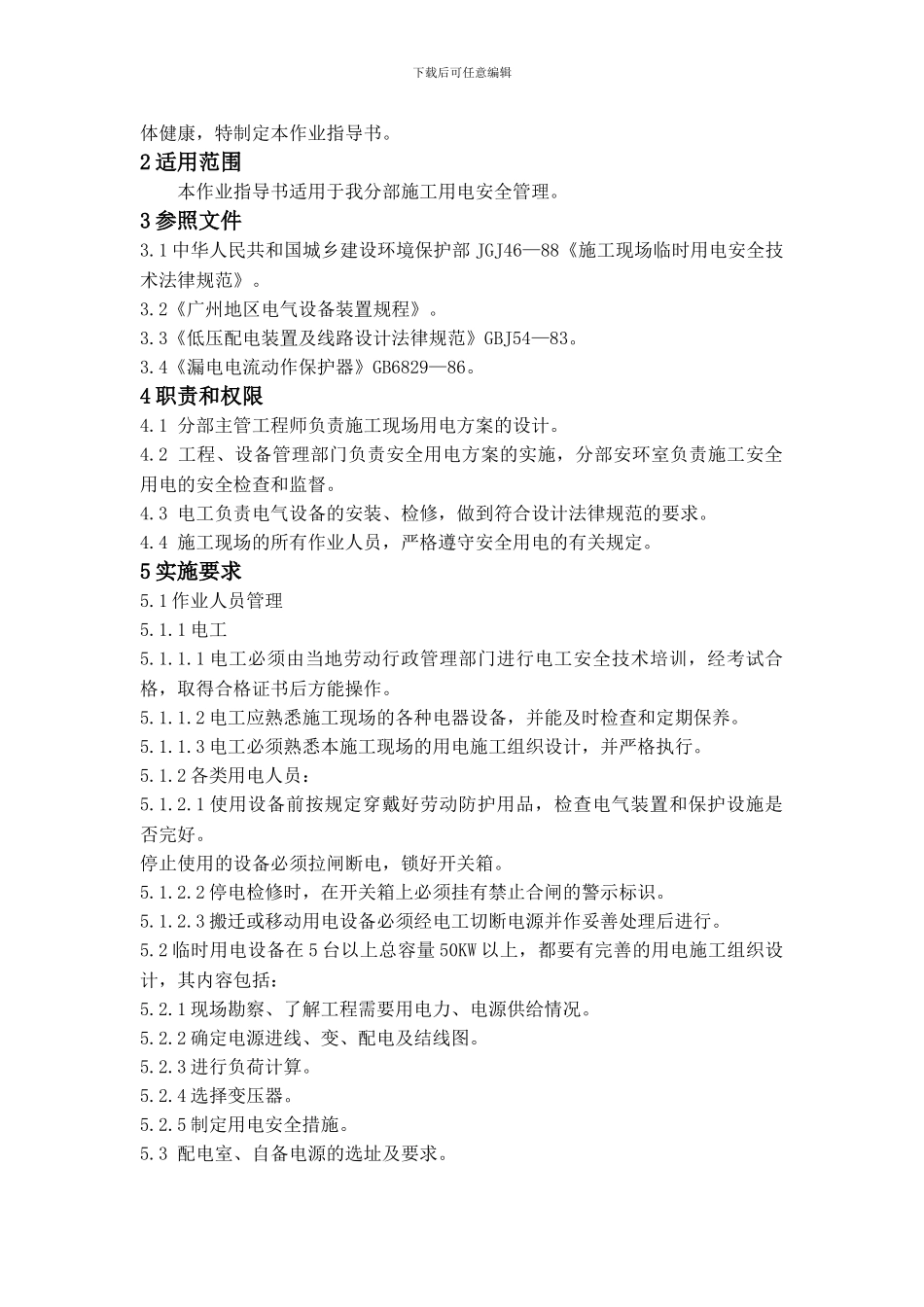

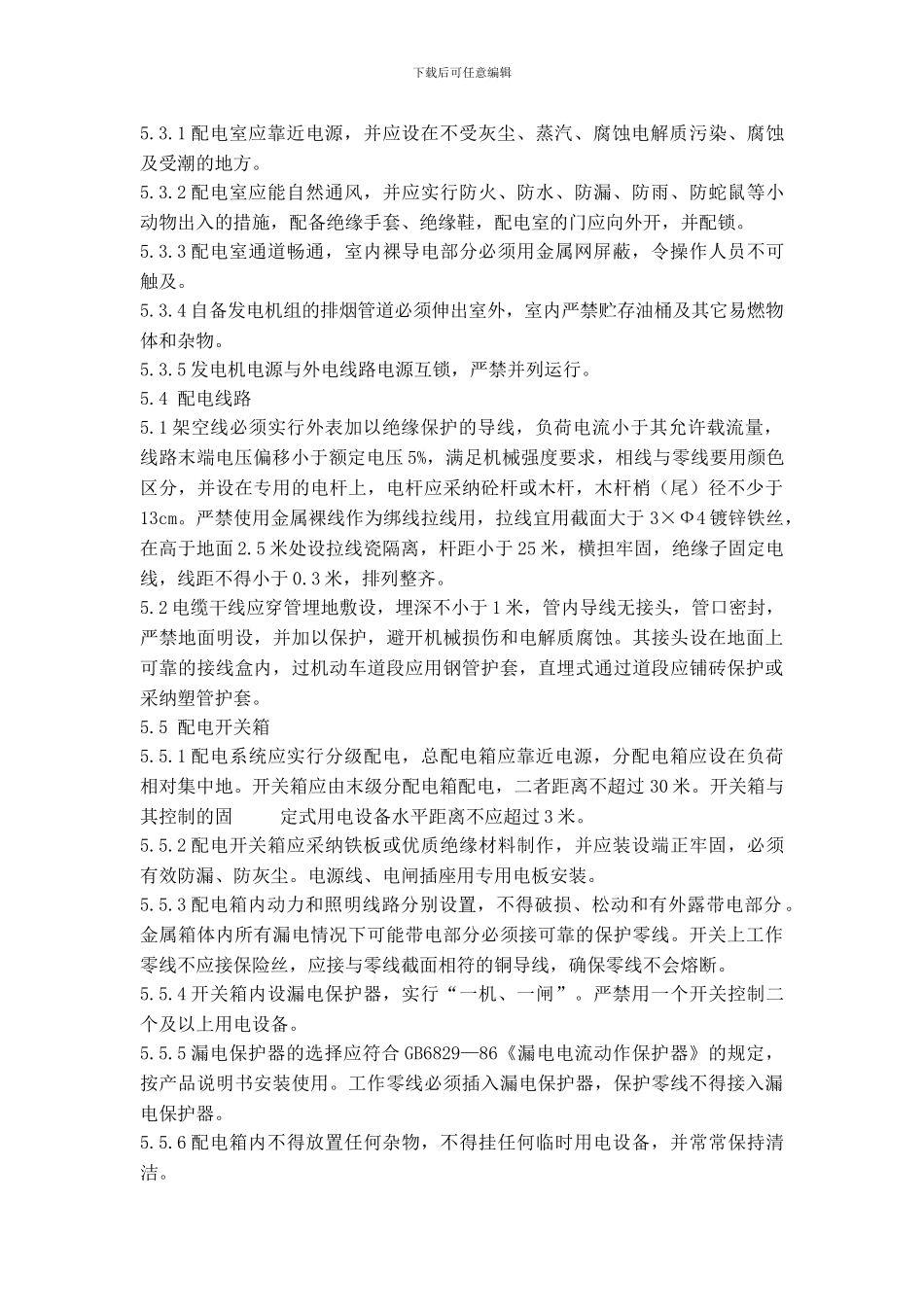

下载后可任意编辑新广州站及相关工程 ZQ-2 标编号:ZQ2-AQZDS-001预制梁场施工现场安全用电作业指导书编制:审核:审批:中铁大桥局股份有限公司新广州站及相关工程项目二分部2006 年 8 月 15 日1 概述为了法律规范我分部施工现场安全用电,防止触电事故发生,保证员工身下载后可任意编辑体健康,特制定本作业指导书。2 适用范围 本作业指导书适用于我分部施工用电安全管理。3 参照文件3.1 中华人民共和国城乡建设环境保护部 JGJ46—88《施工现场临时用电安全技术法律规范》。3.2《广州地区电气设备装置规程》。3.3《低压配电装置及线路设计法律规范》GBJ54—83。3.4《漏电电流动作保护器》GB6829—86。4 职责和权限4.1 分部主管工程师负责施工现场用电方案的设计。4.2 工程、设备管理部门负责安全用电方案的实施,分部安环室负责施工安全用电的安全检查和监督。4.3 电工负责电气设备的安装、检修,做到符合设计法律规范的要求。4.4 施工现场的所有作业人员,严格遵守安全用电的有关规定。5 实施要求5.1 作业人员管理5.1.1 电工5.1.1.1 电工必须由当地劳动行政管理部门进行电工安全技术培训,经考试合格,取得合格证书后方能操作。5.1.1.2 电工应熟悉施工现场的各种电器设备,并能及时检查和定期保养。5.1.1.3 电工必须熟悉本施工现场的用电施工组织设计,并严格执行。5.1.2 各类用电人员:5.1.2.1 使用设备前按规定穿戴好劳动防护用品,检查电气装置和保护设施是否完好。停止使用的设备必须拉闸断电,锁好开关箱。5.1.2.2 停电检修时,在开关箱上必须挂有禁止合闸的警示标识。5.1.2.3 搬迁或移动用电设备必须经电工切断电源并作妥善处理后进行。5.2 临时用电设备在 5 台以上总容量 50KW 以上,都要有完善的用电施工组织设计,其内容包括:5.2.1 现场勘察、了解工程需要用电力、电源供给情况。5.2.2 确定电源进线、变、配电及结线图。5.2.3 进行负荷计算。5.2.4 选择变压器。5.2.5 制定用电安全措施。5.3 配电室、自备电源的选址及要求。下载后可任意编辑5.3.1 配电室应靠近电源,并应设在不受灰尘、蒸汽、腐蚀电解质污染、腐蚀及受潮的地方。5.3.2 配电室应能自然通风,并应实行防火、防水、防漏、防雨、防蛇鼠等小动物出入的措施,配备绝缘手套、绝缘鞋,配电室的门应向外开,并配锁。5.3.3 配电室通道畅通,室内裸导电部分必须用金属网屏蔽,令操作人员不可触及。5.3.4 自备发电机组的排烟管道必须伸...
