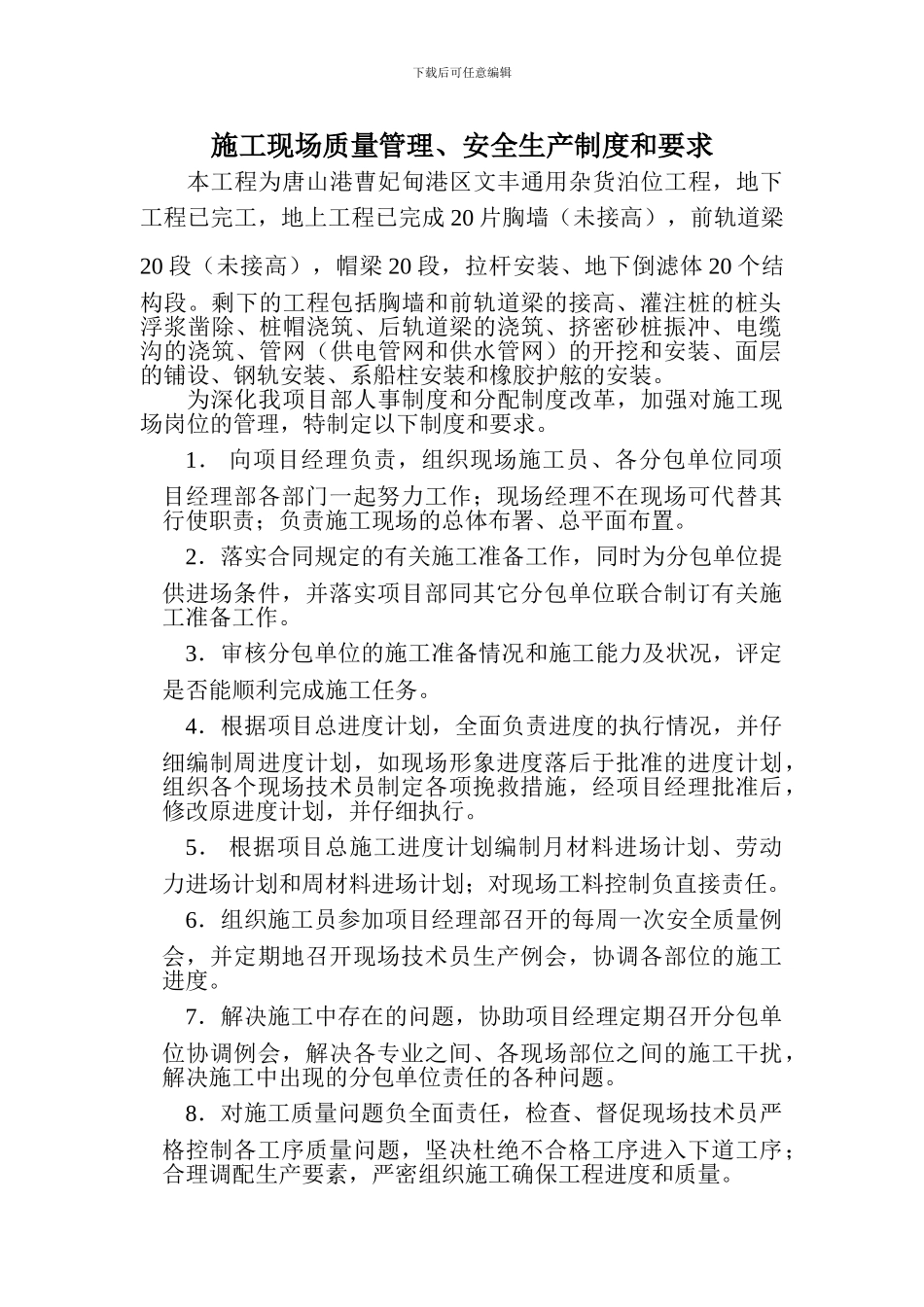

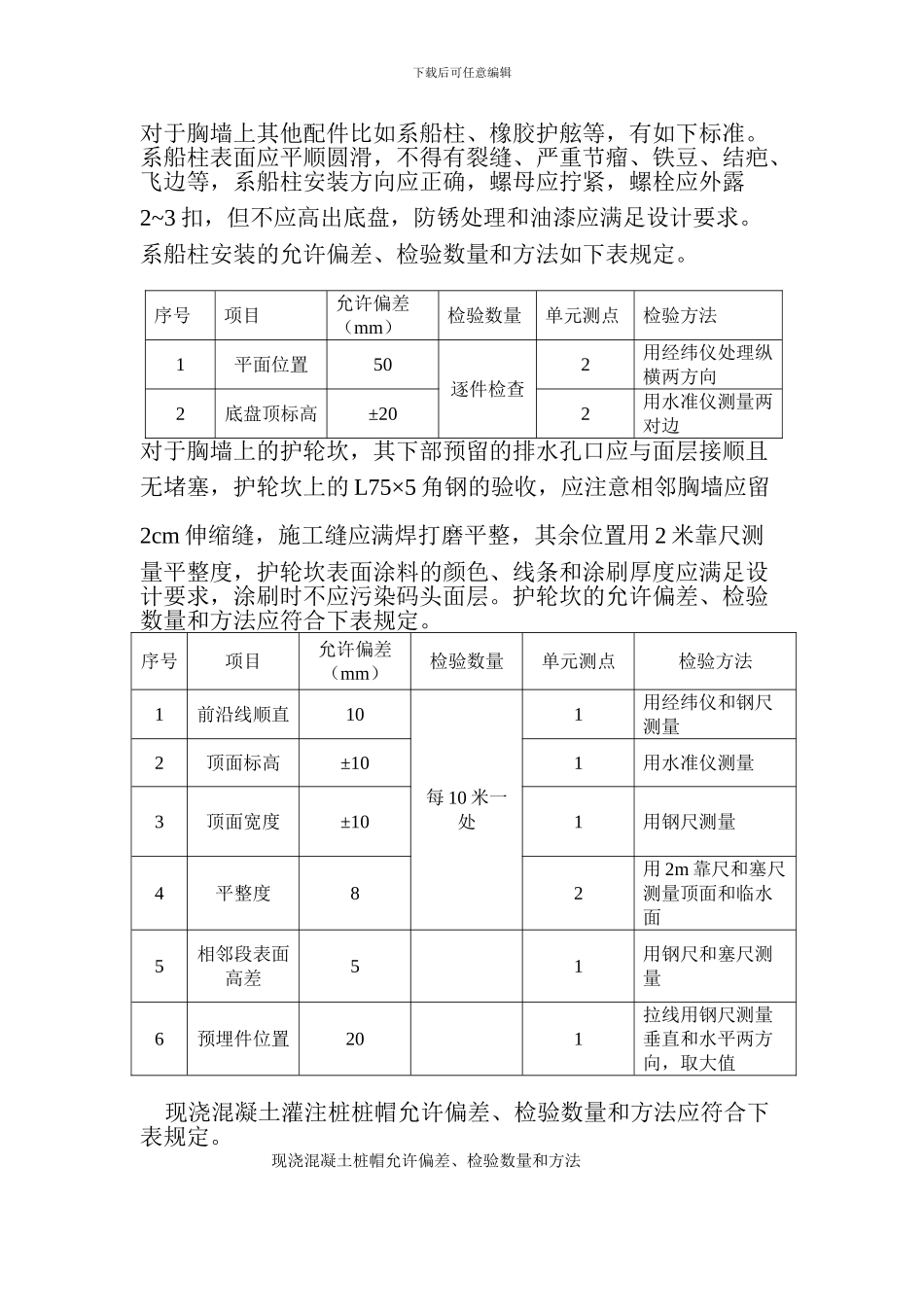

下载后可任意编辑施工现场质量管理、安全生产制度和要求本工程为唐山港曹妃甸港区文丰通用杂货泊位工程,地下工程已完工,地上工程已完成 20 片胸墙(未接高),前轨道梁20 段(未接高),帽梁 20 段,拉杆安装、地下倒滤体 20 个结构段。剩下的工程包括胸墙和前轨道梁的接高、灌注桩的桩头浮浆凿除、桩帽浇筑、后轨道梁的浇筑、挤密砂桩振冲、电缆沟的浇筑、管网(供电管网和供水管网)的开挖和安装、面层的铺设、钢轨安装、系船柱安装和橡胶护舷的安装。为深化我项目部人事制度和分配制度改革,加强对施工现场岗位的管理,特制定以下制度和要求。1. 向项目经理负责,组织现场施工员、各分包单位同项目经理部各部门一起努力工作;现场经理不在现场可代替其行使职责;负责施工现场的总体布署、总平面布置。2.落实合同规定的有关施工准备工作,同时为分包单位提供进场条件,并落实项目部同其它分包单位联合制订有关施工准备工作。3.审核分包单位的施工准备情况和施工能力及状况,评定是否能顺利完成施工任务。4.根据项目总进度计划,全面负责进度的执行情况,并仔细编制周进度计划,如现场形象进度落后于批准的进度计划,组织各个现场技术员制定各项挽救措施,经项目经理批准后,修改原进度计划,并仔细执行。5. 根据项目总施工进度计划编制月材料进场计划、劳动力进场计划和周材料进场计划;对现场工料控制负直接责任。6.组织施工员参加项目经理部召开的每周一次安全质量例会,并定期地召开现场技术员生产例会,协调各部位的施工进度。7.解决施工中存在的问题,协助项目经理定期召开分包单位协调例会,解决各专业之间、各现场部位之间的施工干扰,解决施工中出现的分包单位责任的各种问题。8.对施工质量问题负全面责任,检查、督促现场技术员严格控制各工序质量问题,坚决杜绝不合格工序进入下道工序;合理调配生产要素,严密组织施工确保工程进度和质量。下载后可任意编辑9.检查施工安全消防工作,接受施工安全消防检查,检查、监督分包单位安全消防制度的执行情况,审查施工中所实行的安全消防措施,并及时报请项目经理;负责对各施工工种进行安全技术书面交底,并检查执行情况;监督分包单位按法律规范施工,确保安全生产,文明施工,全面合理、有效地实施施工方案,保持施工现场安全有效。10.施工中,对于不安全因素,及时指令分包单位改正,对危及人身安全的作业,发出停止施工的指令,由此造成的经济损失,由分包单位承担...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

施工现场质量管理、安全生产管理制度

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
