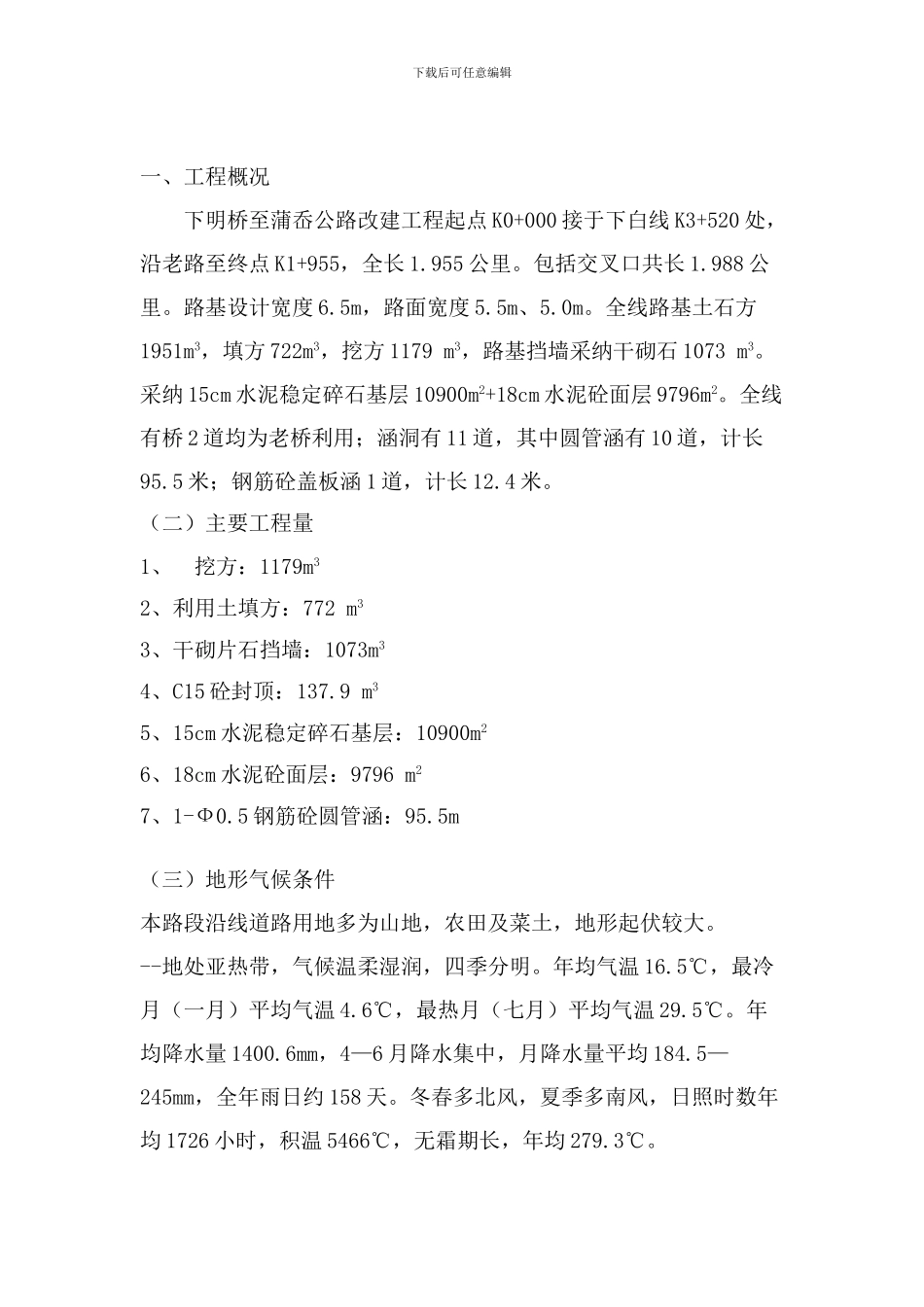

下载后可任意编辑一、工程概况 下明桥至蒲岙公路改建工程起点 K0+000 接于下白线 K3+520 处,沿老路至终点 K1+955,全长 1
955 公里
包括交叉口共长 1
988 公里
路基设计宽度 6
5m,路面宽度 5
全线路基土石方1951m3,填方 722m3,挖方 1179 m3,路基挡墙采纳干砌石 1073 m3
采纳 15cm 水泥稳定碎石基层 10900m2+18cm 水泥砼面层 9796m2
全线有桥 2 道均为老桥利用;涵洞有 11 道,其中圆管涵有 10 道,计长95
5 米;钢筋砼盖板涵 1 道,计长 12
(二)主要工程量1、 挖方:1179m32、利用土填方:772 m33、干砌片石挡墙:1073m34、C15 砼封顶:137
9 m35、15cm 水泥稳定碎石基层:10900m26、18cm 水泥砼面层:9796 m27、1-Ф0
5 钢筋砼圆管涵:95
5m(三)地形气候条件本路段沿线道路用地多为山地,农田及菜土,地形起伏较大
--地处亚热带,气候温柔湿润,四季分明
年均气温 16
5℃,最冷月(一月)平均气温 4
6℃,最热月(七月)平均气温 29
年均降水量 1400
6mm,4—6 月降水集中,月降水量平均 184
5—245mm,全年雨日约 158 天
冬春多北风,夏季多南风,日照时数年均 1726 小时,积温 5466℃,无霜期长,年均 279

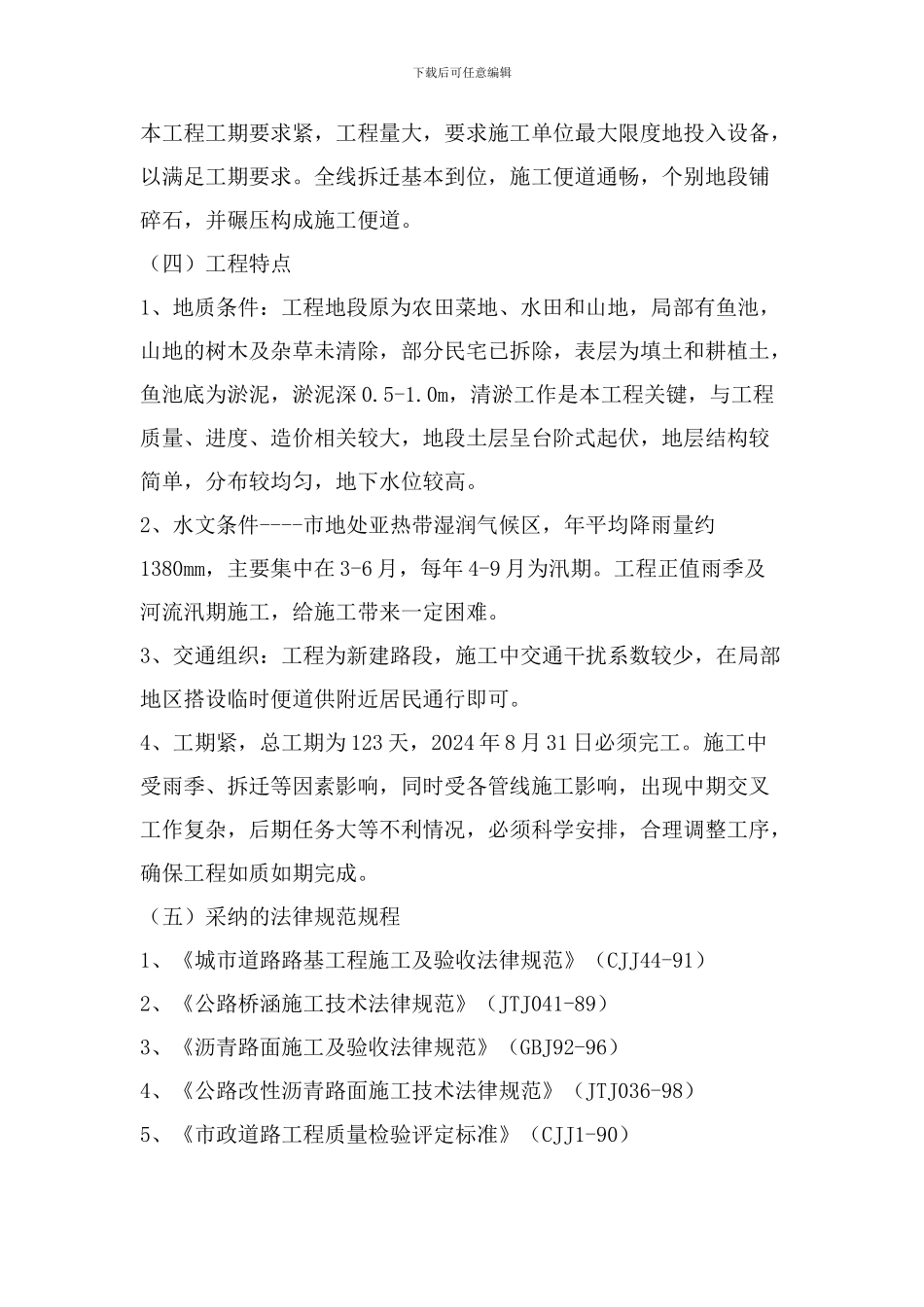

下载后可任意编辑本工程工期要求紧,工程量大,要求施工单位最大限度地投入设备,以满足工期要求
全线拆迁基本到位,施工便道通畅,个别地段铺碎石,并碾压构成施工便道
(四)工程特点1、地质条件:工程地段原为农田菜地、水田和山地,局部有鱼池,山地的树木及杂草未清除,部分民宅已拆除,表层为填土和耕植土,鱼池底为淤泥,淤泥深 0
0m,清淤工作是本工程关键
