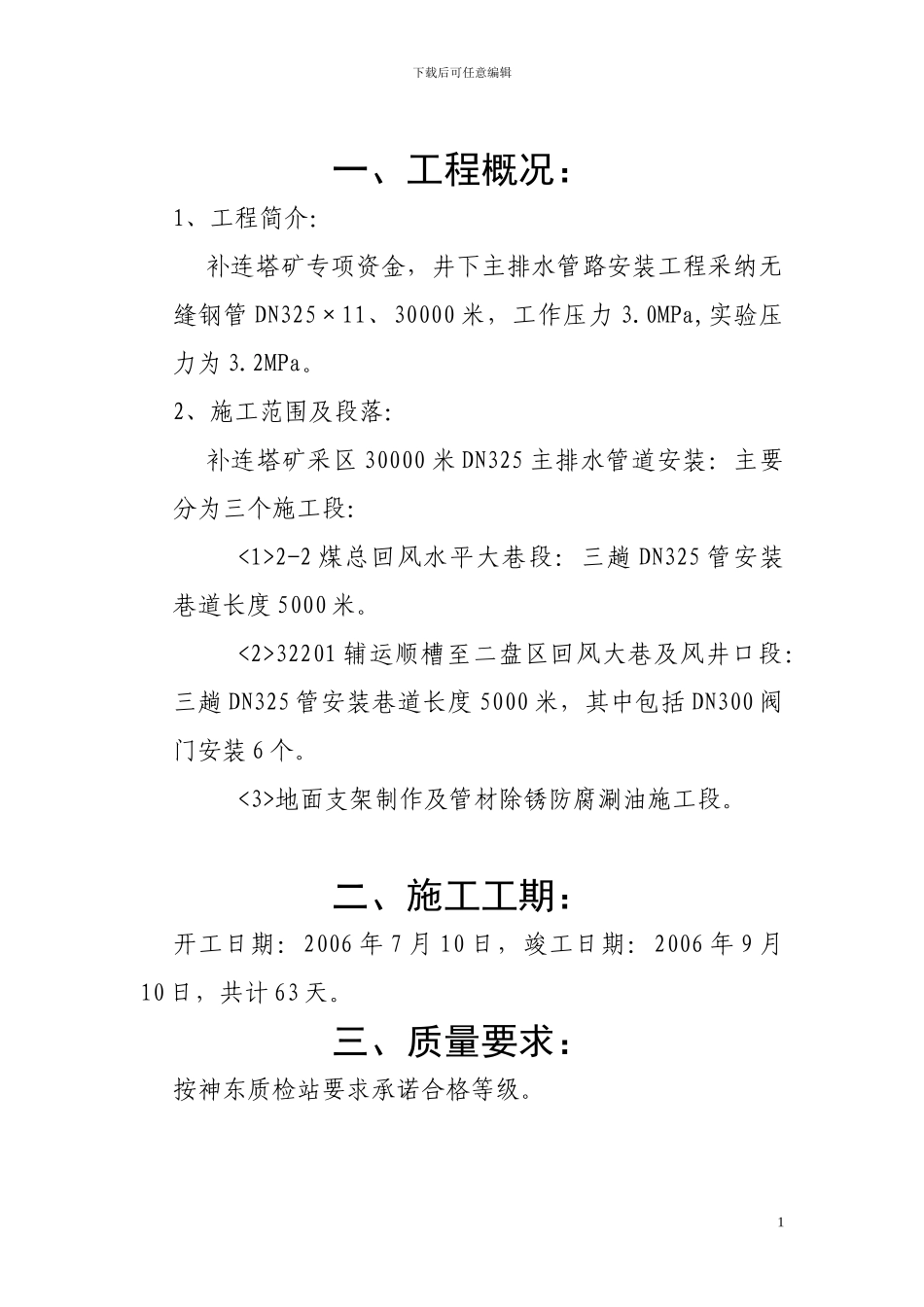

下载后可任意编辑一、工程概况:1、工程简介:补连塔矿专项资金,井下主排水管路安装工程采纳无缝钢管 DN325×11、30000 米,工作压力 3
0MPa,实验压力为 3
2、施工范围及段落:补连塔矿采区 30000 米 DN325 主排水管道安装:主要分为三个施工段:2-2 煤总回风水平大巷段:三趟 DN325 管安装巷道长度 5000 米
32201 辅运顺槽至二盘区回风大巷及风井口段:三趟 DN325 管安装巷道长度 5000 米,其中包括 DN300 阀门安装 6 个
地面支架制作及管材除锈防腐涮油施工段
二、施工工期:开工日期:2006 年 7 月 10 日,竣工日期:2006 年 9 月10 日,共计 63 天
三、质量要求:按神东质检站要求承诺合格等级

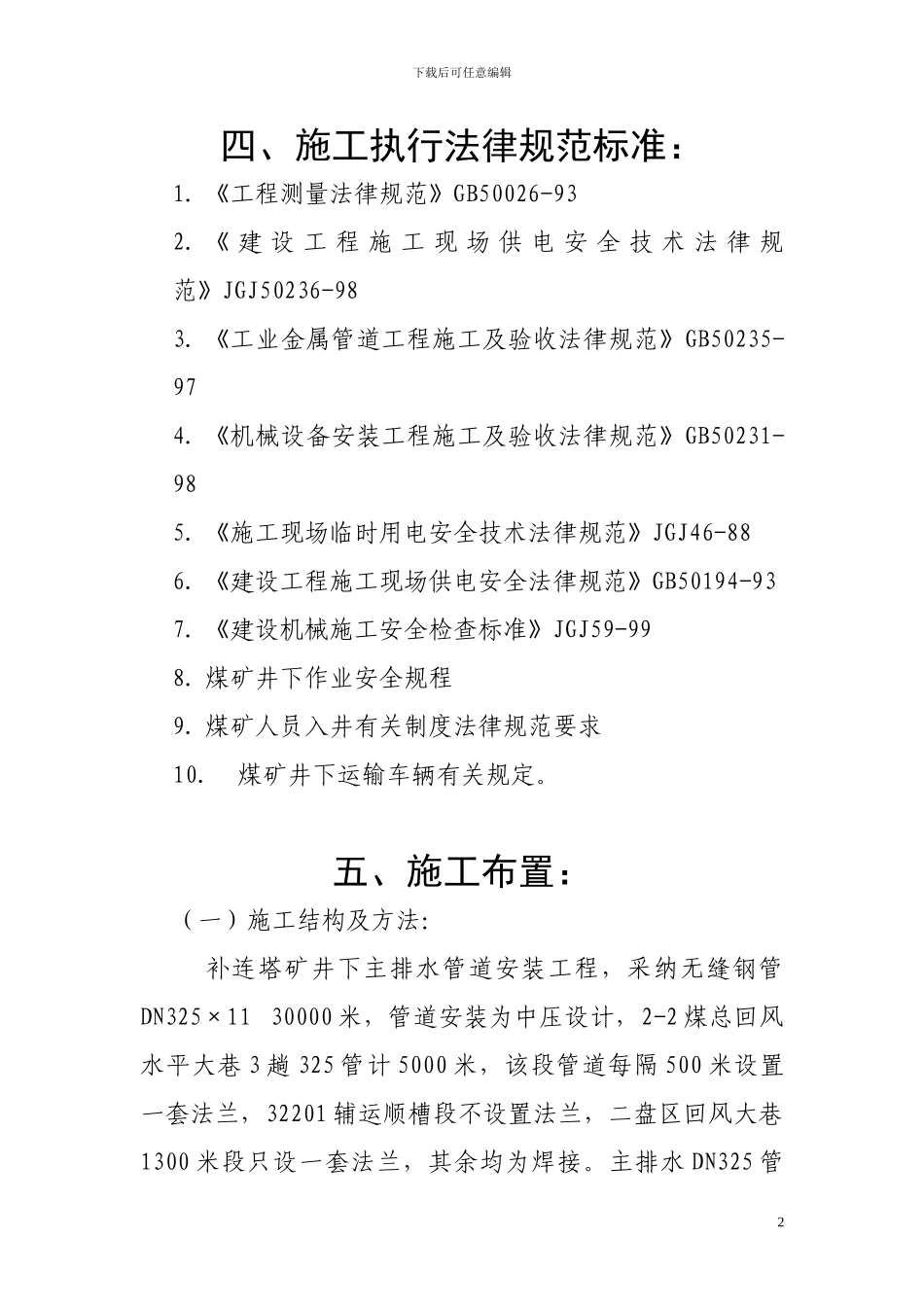

1下载后可任意编辑四、施工执行法律规范标准:1
《工程测量法律规范》GB50026-932
《 建 设 工 程 施 工 现 场 供 电 安 全 技 术 法 律 规范》JGJ50236-983
《工业金属管道工程施工及验收法律规范》GB50235-974
《机械设备安装工程施工及验收法律规范》GB50231-985
《施工现场临时用电安全技术法律规范》JGJ46-886
《建设工程施工现场供电安全法律规范》GB50194-937
《建设机械施工安全检查标准》JGJ59-998
煤矿井下作业安全规程9
煤矿人员入井有关制度法律规范要求10
煤矿井下运输车辆有关规定

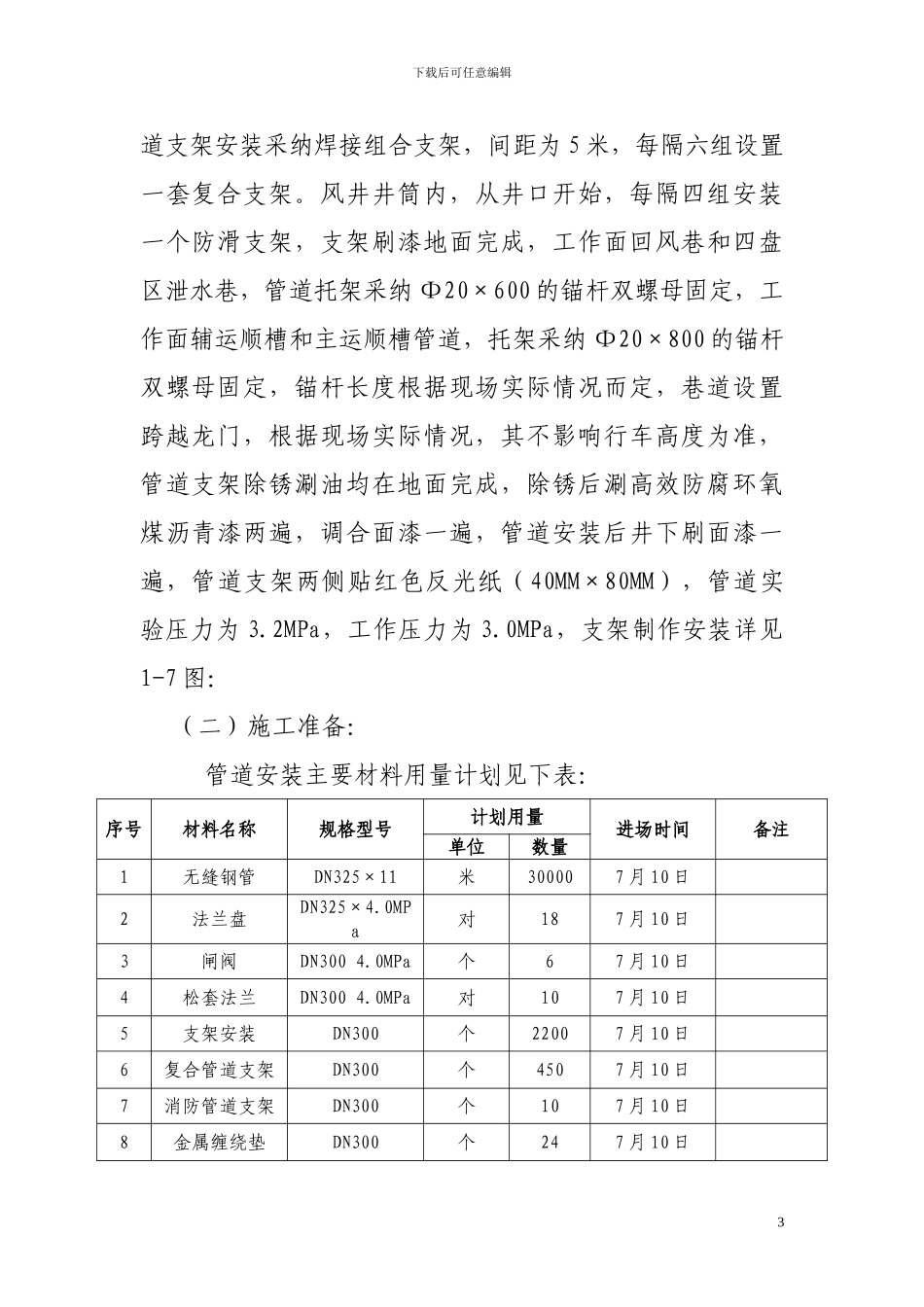

五、施工布置:(一)施工结构及方法:补连塔矿井下主排水管道安装工程,采纳无缝钢管DN325×11 30000 米,管道安装为中压设计,2-2 煤总回风水平大巷 3 趟 325 管计 5000 米,该段管道每隔 500 米设置一套法兰,32201 辅运顺槽段不设置法兰,二盘区回风大巷1300 米段只设一套法兰,其余均为焊接
