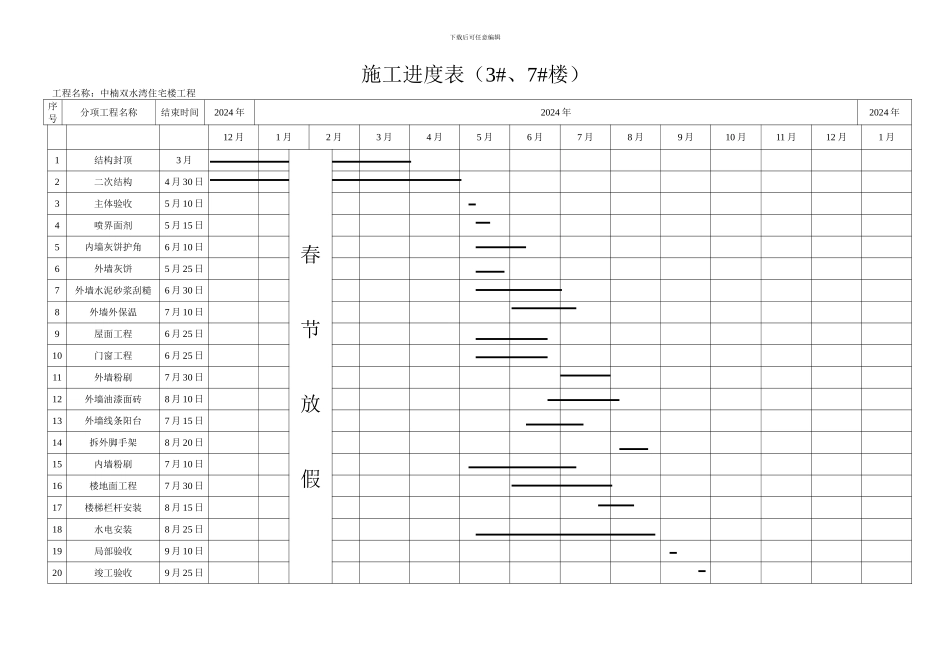

下载后可任意编辑施工进度表(3#、7#楼)工程名称:中楠双水湾住宅楼工程序号分项工程名称结束时间2024 年2024 年2024 年12 月1 月2 月3 月4 月5 月6 月7 月8 月9 月10 月11 月12 月1 月1结构封顶3 月春节放假2二次结构4 月 30 日3主体验收5 月 10 日4喷界面剂5 月 15 日5内墙灰饼护角6 月 10 日6外墙灰饼5 月 25 日7外墙水泥砂浆刮糙6 月 30 日8外墙外保温7 月 10 日9屋面工程6 月 25 日10门窗工程6 月 25 日11外墙粉刷7 月 30 日12外墙油漆面砖8 月 10 日13外墙线条阳台7 月 15 日14拆外脚手架8 月 20 日15内墙粉刷7 月 10 日16楼地面工程7 月 30 日17楼梯栏杆安装8 月 15 日18水电安装8 月 25 日19局部验收9 月 10 日20竣工验收9 月 25 日下载后可任意编辑施工进度表(4#、8#楼)工程名称:中楠双水湾住宅楼工程序号分项工程名称结束时间2024 年2024 年2024 年12 月1 月2 月3 月4 月5 月6 月7 月8 月9 月10 月11 月12 月1 月1结构封顶7 月 30 日春节放假2二次结构9 月 15 日3主体验收9 月 20 日4喷界面剂9 月 30 日5内墙灰饼护角10 月 20 日6外墙灰饼10 月 5 日7外墙水泥砂浆刮糙10 月 10 日8外墙外保温10 月 30 日9屋面工程9 月 25 日10门窗工程10 月 10 日11外墙粉刷11 月 15 日12外墙油漆面砖11 月 20 日13外墙线条阳台11 月 25 日14拆外脚手架11 月 25 日15内墙粉刷10 月 25 日16楼地面工程11 月 20 日17楼梯栏杆安装12 月 30 日18水电安装1 月 5 日19局部验收1 月 10 日20竣工验收1 月 15 日
