】分项工程桩基施工方案一、工程概况本工程为城港大道至壶山大道的工程,分 AB 两段,A 段起点位于城港大道,终点位于物流 2#路 B 段,设计里程 WL2A K2+963
835;B 段起点位于鞋服城环城路 , 终 点 位 于 壶 山 大 道 , 设 计 里 程 WL2B K1+094
886 ; 路 线 设 计 总 长4058
721m,共新占用土地 279
本桥梁( )基础采纳钻孔灌注桩基础,桥台桩径均为 φ1500mm,持力层为散体状强风化花岗岩,要求桥台桩基进入深度不小于 5 米
主桥桩基分布为: WL2B K0+952
134 桥梁共 24 根 SK1#台、SK2#墩、SK3#墩、S4#台各 6 根
地质分布情况:二、施工进度计划施工进度计划详见桩基施工形象进度表
三、旋挖桩施工方法灌注桩施工顺序:测量定位→填筑砂包土平台→埋设护筒→泥浆制备→旋挖孔、成孔→清孔、验孔→钢筋笼制作安装→下导管→水下混凝土灌注→拔护筒→养生
1、测量定位:先计算出墩桩基础中心的坐标,然后用全站仪放出其位置,并测量护筒顶标高,放出的桩位经监理工程师复核后方可进行桩基础施工
2、工作平台:桩基施工时需搭设工作平台,平台采纳砂包土填筑,平台宽30M,长 36 米,厚度为 1 米,要求能承受钻机施工荷载

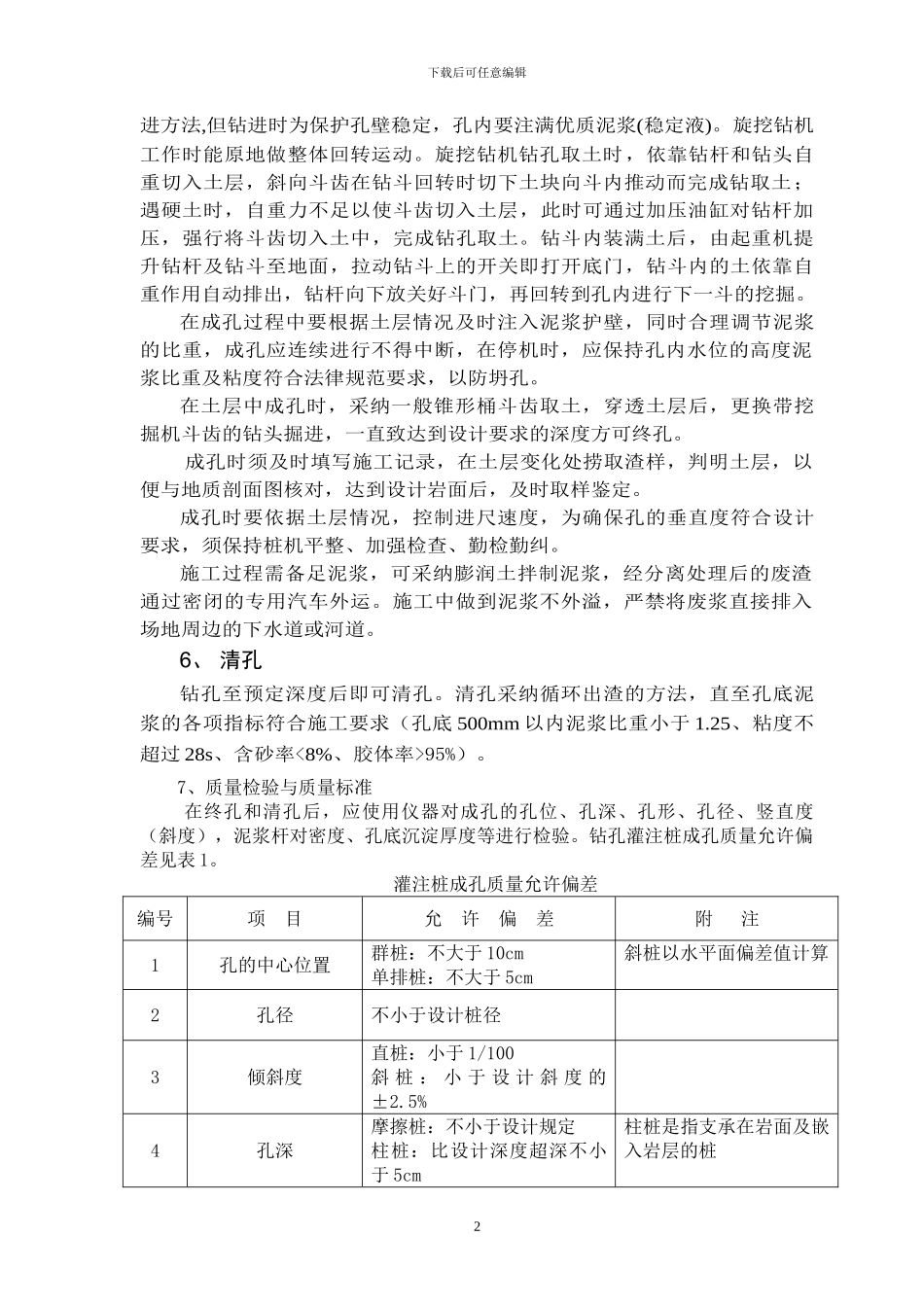

3、护筒埋设:护筒材料采纳 Q235δ=25mm 钢板设计,护筒埋设方法为振动锤下沉(振动锤采纳 50 锤),测量监控先打入导向架,再用振动加压沉入护筒,护筒入土深度视土质与流速而定,护筒平面位置的偏差不得大于 5cm,倾斜度不得大于1%,4、泥浆制备:冲孔泥浆由水、粘土(膨润土)和添加剂组成
泥浆采纳塑性指数大于 25,粒径小于 0
0075mm 的粘土颗粒含量大于 50%的粘
