精品文档下载 【本页是封面,下载后可以删除
】最新资料,word 文档,可以自由编辑
下载后可任意编辑湘江长沙综合枢纽船闸控制中心工程施工方案湖南长工工程建设有限公司二○一二年二月二十六日施工方案一、施工整体布置及安排1、工程概况1
1 本工程位于长沙;本工程包括船闸控制中心
1下载后可任意编辑1
2 施工中应严格遵照国家现行各项施工验收法律规范,规程及施工有关规定进行,并应与建筑、给排水、电气、暖通、动力等其它专业
3 本次设计中未考虑冬季及雨季的施工措施,施工单位应据有关施工验收法律规范实行相应措施
2、项目机构组织3、主要工程量φ1200 旋挖桩:41 根φ1500 旋挖桩:4 根4、施工要求技术标准本次工程桩设计遵循下列技术标准《混凝土结构设计法律规范》(GB50010-2024)《建筑地基基础设计法律规范》(GBJ50007-2024)《建筑桩基技术法律规范》(JGJ94-94)5、场地工程地质条件根据湖南省交通规划勘察设计院编制的《湘江长沙综合枢纽工程船闸控制房主要岩土层的力学性质指标推举表》《湘江长沙综合枢纽工程两阶段初步设计坝区工程地质勘察报告》,拟建场地工程地质条件概述如下:5
1 地层岩性根据钻探揭露,场地内分布的地层主要由人工填土、局部粉质粘土、砂砾石、强风化花岗岩、中风化花岗岩及微风化花岗岩组成

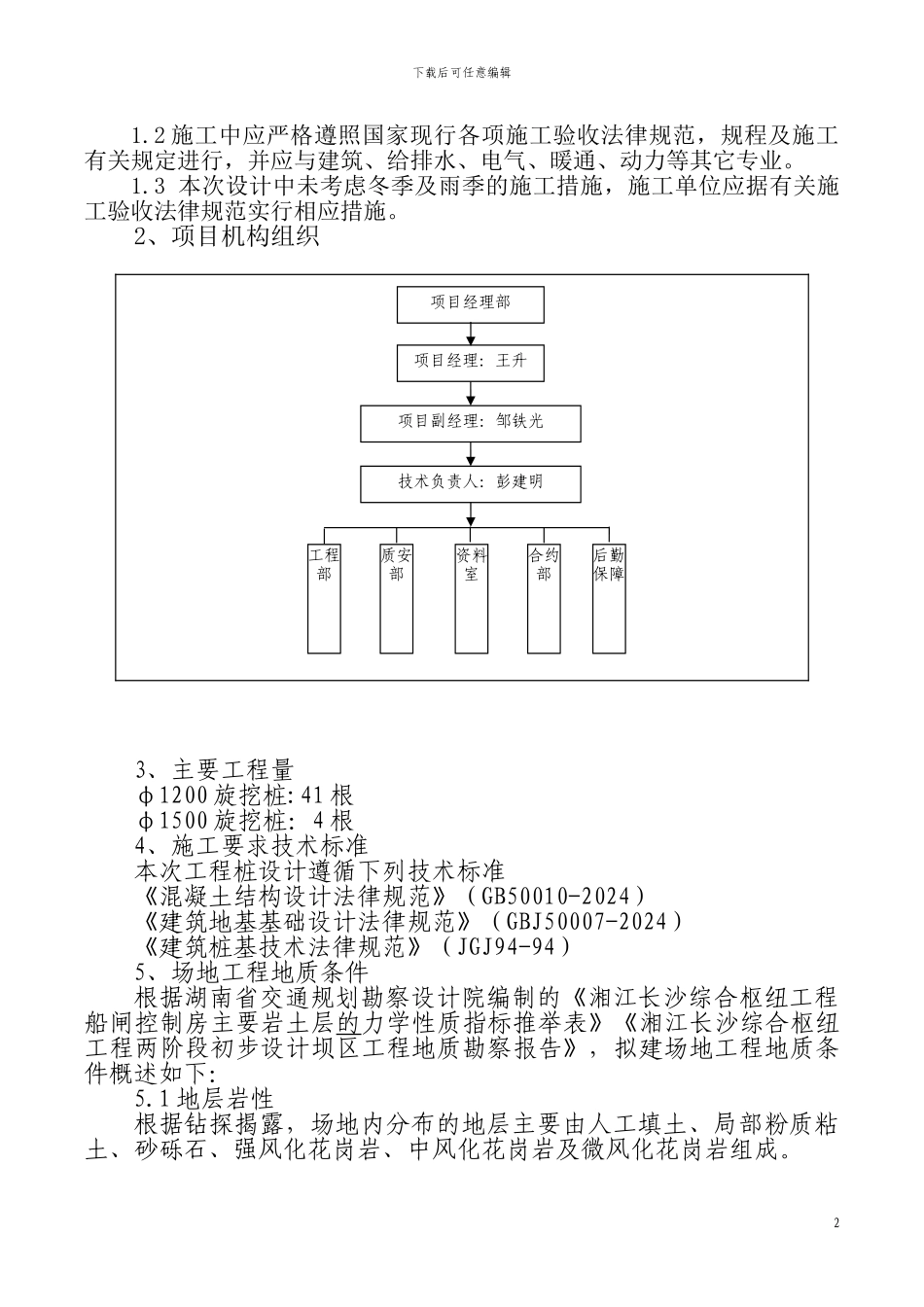

2项目经理部项目经理:王升项目副经理:邹铁光技术负责人:彭建明工程部质安部资料室合约部后勤保障下载后可任意编辑根据地质报告:本场区有约 13 米的填土,无挖方,局部粉土厚度为 0—1
00m,下部为 9
5 米厚的砂砾石再下部为全强风化花岗岩 0—0
9 米厚,最后下部为中风化和微风化花岗岩
2 地下水本场地地下水类型主要为上层滞水,赋存于人工填土①中,水量较小,主要受大气降水及地表水流补给,其水位变化受季节性影响较大
回填土方底临河床
