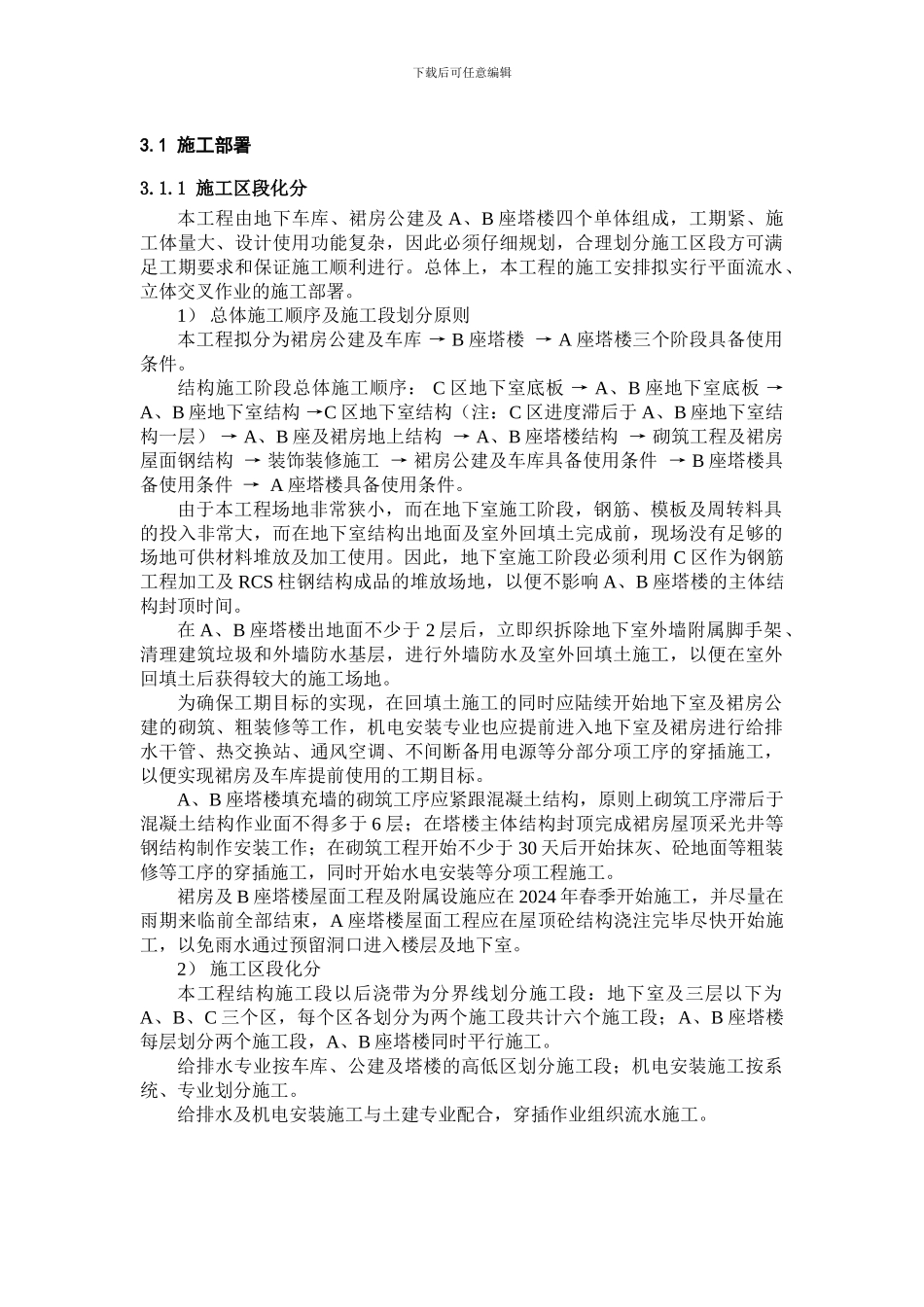

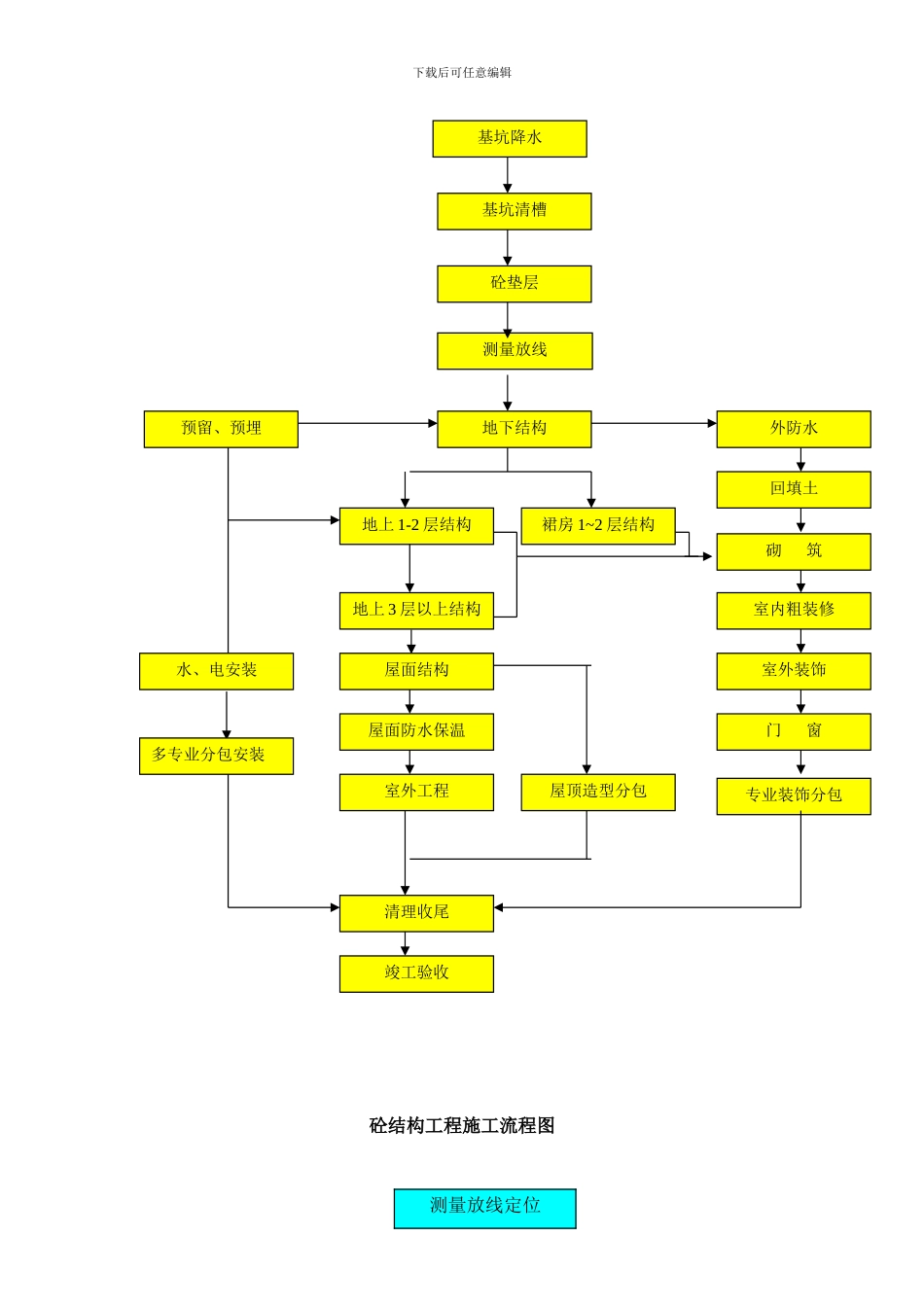

下载后可任意编辑3.1 施工部署3.1.1 施工区段化分本工程由地下车库、裙房公建及 A、B 座塔楼四个单体组成,工期紧、施工体量大、设计使用功能复杂,因此必须仔细规划,合理划分施工区段方可满足工期要求和保证施工顺利进行。总体上,本工程的施工安排拟实行平面流水、立体交叉作业的施工部署。1) 总体施工顺序及施工段划分原则本工程拟分为裙房公建及车库 → B 座塔楼 → A 座塔楼三个阶段具备使用条件。结构施工阶段总体施工顺序: C 区地下室底板 → A、B 座地下室底板 → A、B 座地下室结构 →C 区地下室结构(注:C 区进度滞后于 A、B 座地下室结构一层) → A、B 座及裙房地上结构 → A、B 座塔楼结构 → 砌筑工程及裙房屋面钢结构 → 装饰装修施工 → 裙房公建及车库具备使用条件 → B 座塔楼具备使用条件 → A 座塔楼具备使用条件。由于本工程场地非常狭小,而在地下室施工阶段,钢筋、模板及周转料具的投入非常大,而在地下室结构出地面及室外回填土完成前,现场没有足够的场地可供材料堆放及加工使用。因此,地下室施工阶段必须利用 C 区作为钢筋工程加工及 RCS 柱钢结构成品的堆放场地,以便不影响 A、B 座塔楼的主体结构封顶时间。在 A、B 座塔楼出地面不少于 2 层后,立即织拆除地下室外墙附属脚手架、清理建筑垃圾和外墙防水基层,进行外墙防水及室外回填土施工,以便在室外回填土后获得较大的施工场地。为确保工期目标的实现,在回填土施工的同时应陆续开始地下室及裙房公建的砌筑、粗装修等工作,机电安装专业也应提前进入地下室及裙房进行给排水干管、热交换站、通风空调、不间断备用电源等分部分项工序的穿插施工,以便实现裙房及车库提前使用的工期目标。A、B 座塔楼填充墙的砌筑工序应紧跟混凝土结构,原则上砌筑工序滞后于混凝土结构作业面不得多于 6 层;在塔楼主体结构封顶完成裙房屋顶采光井等钢结构制作安装工作;在砌筑工程开始不少于 30 天后开始抹灰、砼地面等粗装修等工序的穿插施工,同时开始水电安装等分项工程施工。裙房及 B 座塔楼屋面工程及附属设施应在 2024 年春季开始施工,并尽量在雨期来临前全部结束,A 座塔楼屋面工程应在屋顶砼结构浇注完毕尽快开始施工,以免雨水通过预留洞口进入楼层及地下室。2) 施工区段化分本工程结构施工段以后浇带为分界线划分施工段:地下室及三层以下为A、B、C 三个区,每个区各划分为两个施工段共计六个施...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

时代广场施工部署

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
