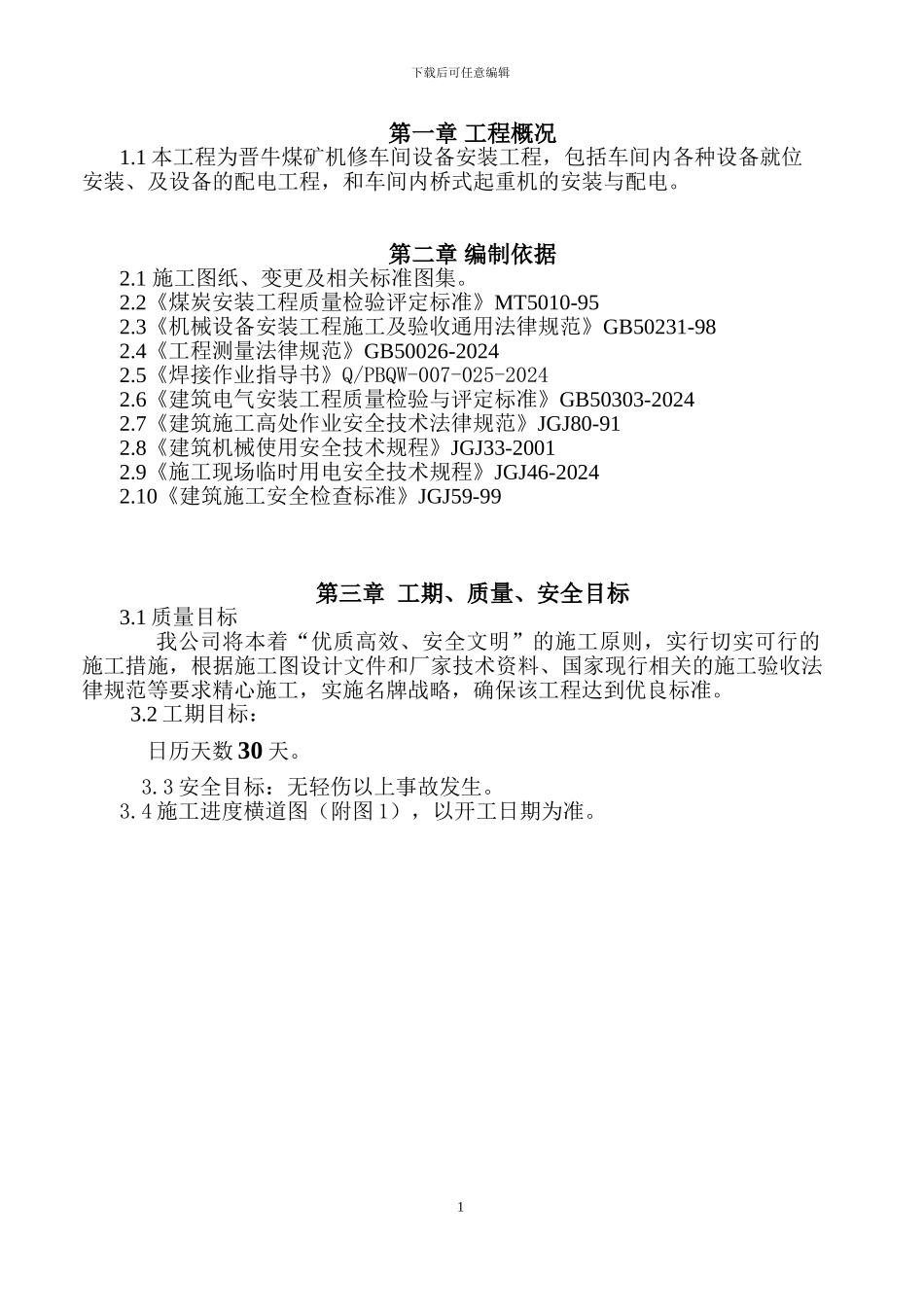

下载后可任意编辑第一章 工程概况1
1 本工程为晋牛煤矿机修车间设备安装工程,包括车间内各种设备就位安装、及设备的配电工程,和车间内桥式起重机的安装与配电
第二章 编制依据2
1 施工图纸、变更及相关标准图集
2《煤炭安装工程质量检验评定标准》MT5010-952
3《机械设备安装工程施工及验收通用法律规范》GB50231-982
4《工程测量法律规范》GB50026-20242
5《焊接作业指导书》Q/PBQW-007-025-20242
6《建筑电气安装工程质量检验与评定标准》GB50303-20242
7《建筑施工高处作业安全技术法律规范》JGJ80-912
8《建筑机械使用安全技术规程》JGJ33-20012
9《施工现场临时用电安全技术规程》JGJ46-20242
10《建筑施工安全检查标准》JGJ59-99第三章 工期、质量、安全目标3
1 质量目标 我公司将本着“优质高效、安全文明”的施工原则,实行切实可行的施工措施,根据施工图设计文件和厂家技术资料、国家现行相关的施工验收法律规范等要求精心施工,实施名牌战略,确保该工程达到优良标准
2 工期目标: 日历天数 30 天
3 安全目标:无轻伤以上事故发生
4 施工进度横道图(附图 1),以开工日期为准
1下载后可任意编辑第四章 施工布置 4

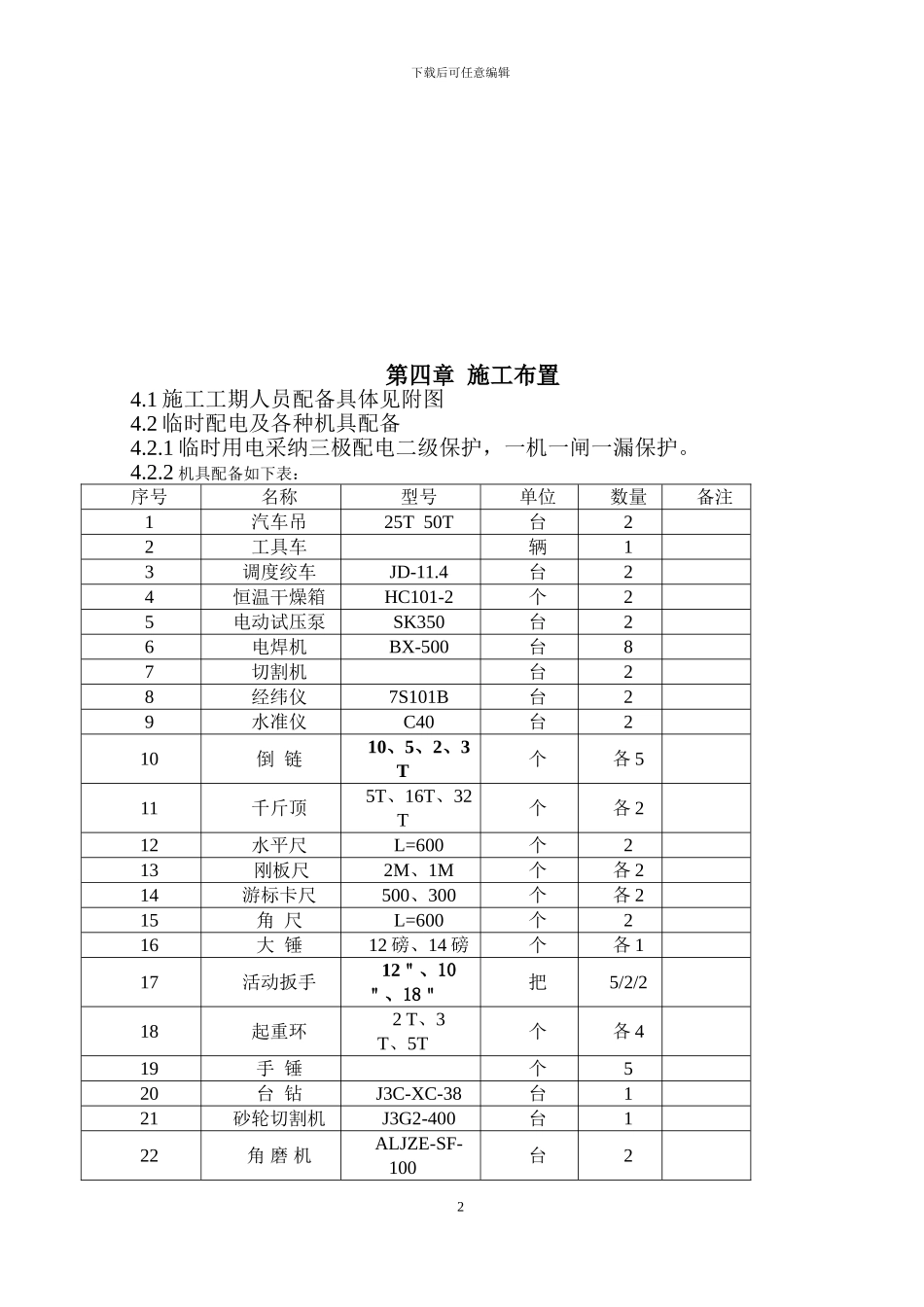

1 施工工期人员配备具体见附图 4
2 临时配电及各种机具配备 4
1 临时用电采纳三极配电二级保护,一机一闸一漏保护

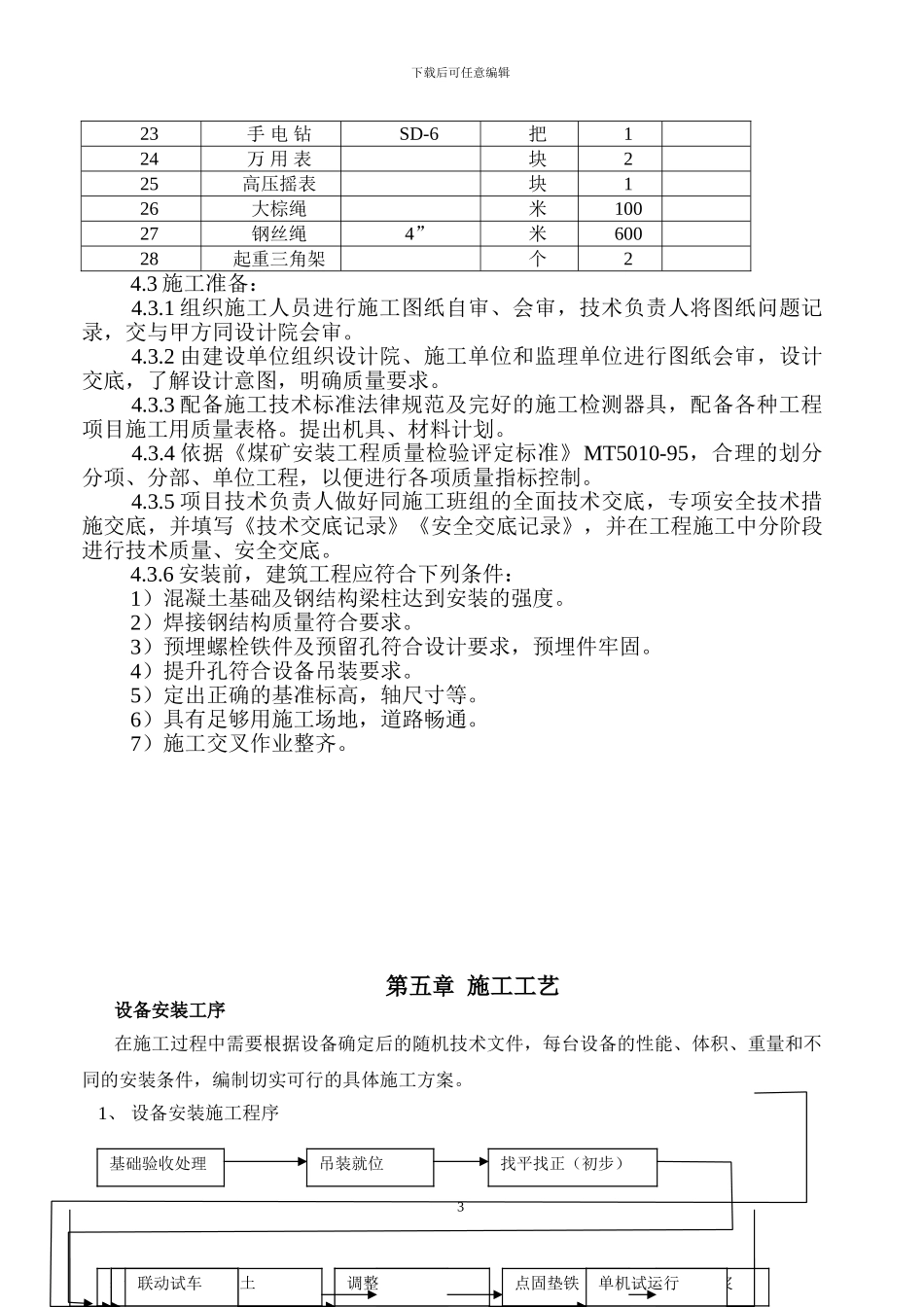

2 机具配备如下表:序号名称型号单位数量备注1汽车吊25T 50T台22工具车辆13调度绞车JD-11
4台24恒温干燥箱HC101-2个25电动试压泵SK350台26电焊机BX-500台87切割机台28经纬仪7S101B台29水准仪C40台210倒 链10、5、2、3 T个各 511千斤顶5T、16T、32T个各 212水
