下载后可任意编辑国电永福发电有限公司#3 机组主蒸汽管道等保温加层工程施 工 方 案批准:审核:编写:施工单位:河南省第一防腐工程有限公司日期:2024 年 05 月 13 日第 1 页 共 11 页下载后可任意编辑一、 工程概况#3 机组主蒸汽管道由于保温层厚度设计不完善及保温材料性能的降低,保温效率大大降低,造成管道外保护层温度超温,蒸汽管道大量热量损失,降低了锅炉、汽机和全厂的热利用率,使全厂经济效益降低,不利于能源的有效利用
管道外保护层超温对检修及日常维护工作带来安全隐患,可能会对检修人员带来烫伤等损害
根据以往同类工程施工经验,特制定如下方案

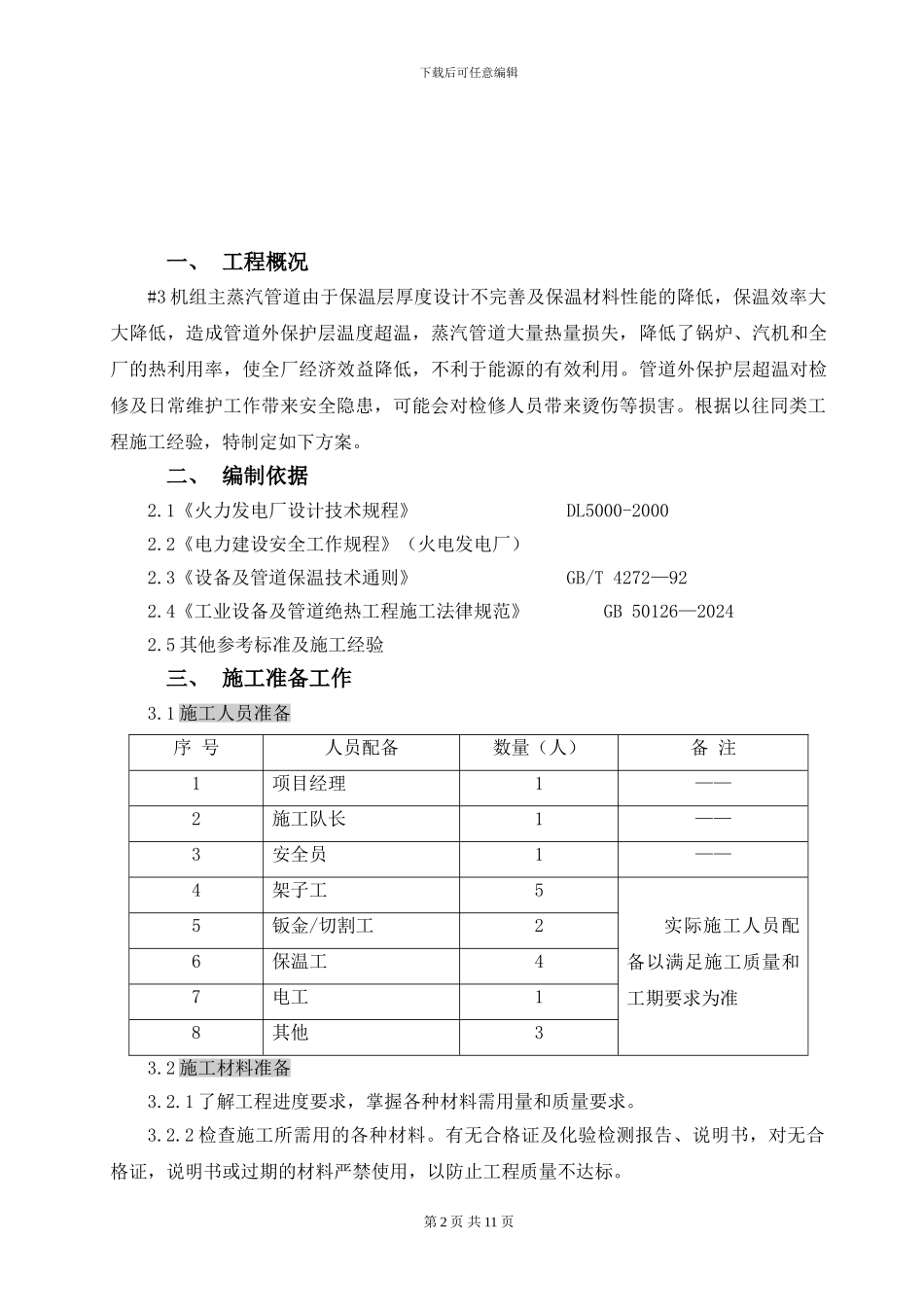

二、 编制依据2
1《火力发电厂设计技术规程》 DL5000-20002
2《电力建设安全工作规程》(火电发电厂)2
3《设备及管道保温技术通则》 GB/T 4272—92 2
4《工业设备及管道绝热工程施工法律规范》 GB 50126—2024 2
5 其他参考标准及施工经验三、 施工准备工作3
1 施工人员准备序 号人员配备数量(人)备 注1项目经理1——2施工队长1——3安全员1——4架子工5实际施工人员配备以满足施工质量和工期要求为准5钣金/切割工26保温工47电工18其他33

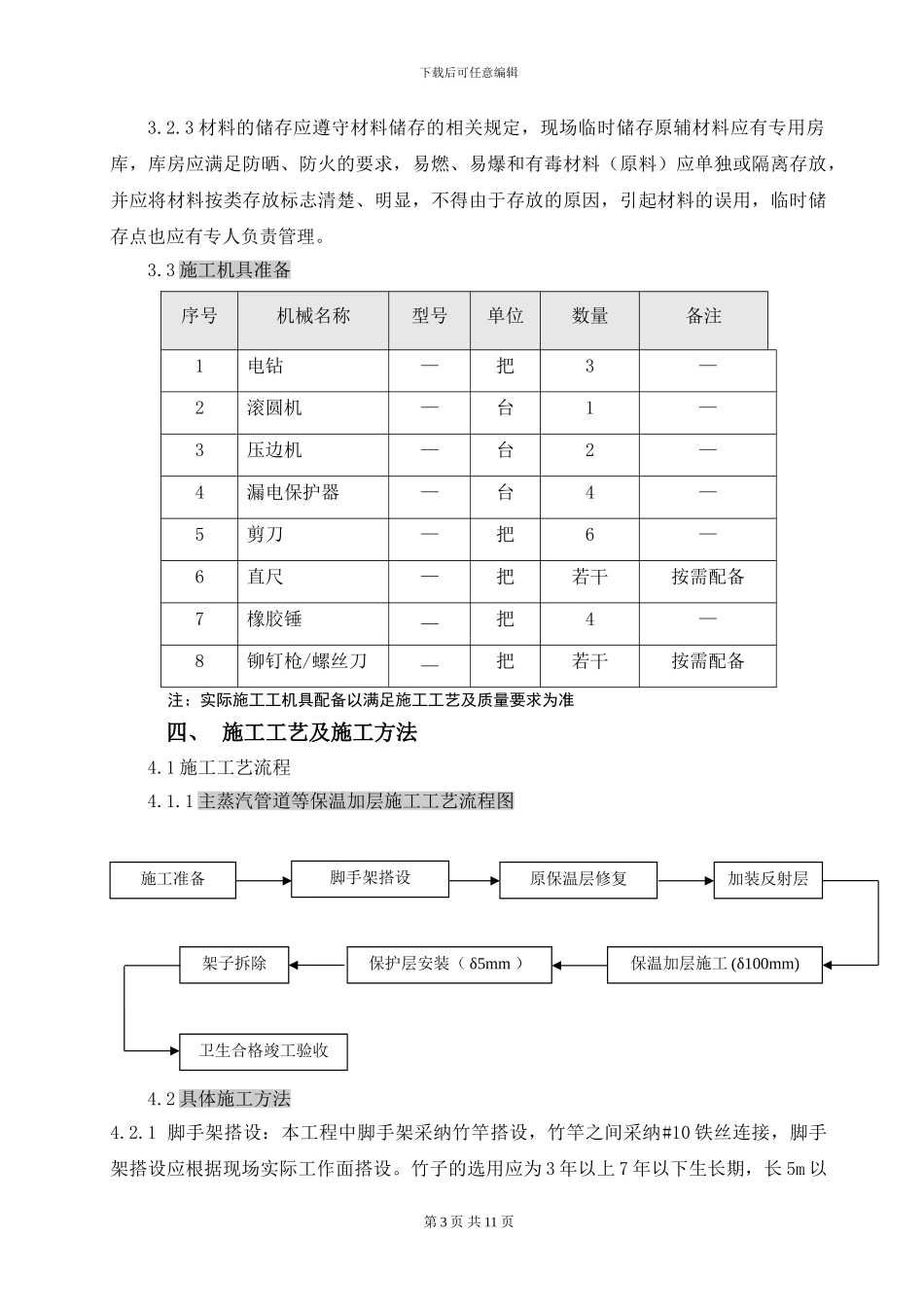

2 施工材料准备3
1 了解工程进度要求,掌握各种材料需用量和质量要求
2 检查施工所需用的各种材料
有无合格证及化验检测报告、说明书,对无合格证,说明书或过期的材料严禁使用,以防止工程质量不达标
第 2 页 共 11 页施工准备脚手架搭设原保温层修复加装反射层保温加层施工 (δ100mm)保护层安装( δ5mm )架子拆除卫生合格竣工验收下载后可任意编辑3
3 材料的储存应遵守材料储存的相关规定,现场临时储存原辅材料应有专用房库,库房应满足防晒、防火的要求,易燃、易爆和有毒材料(原料)应单独或隔离存放,并应将材料按类存放标
