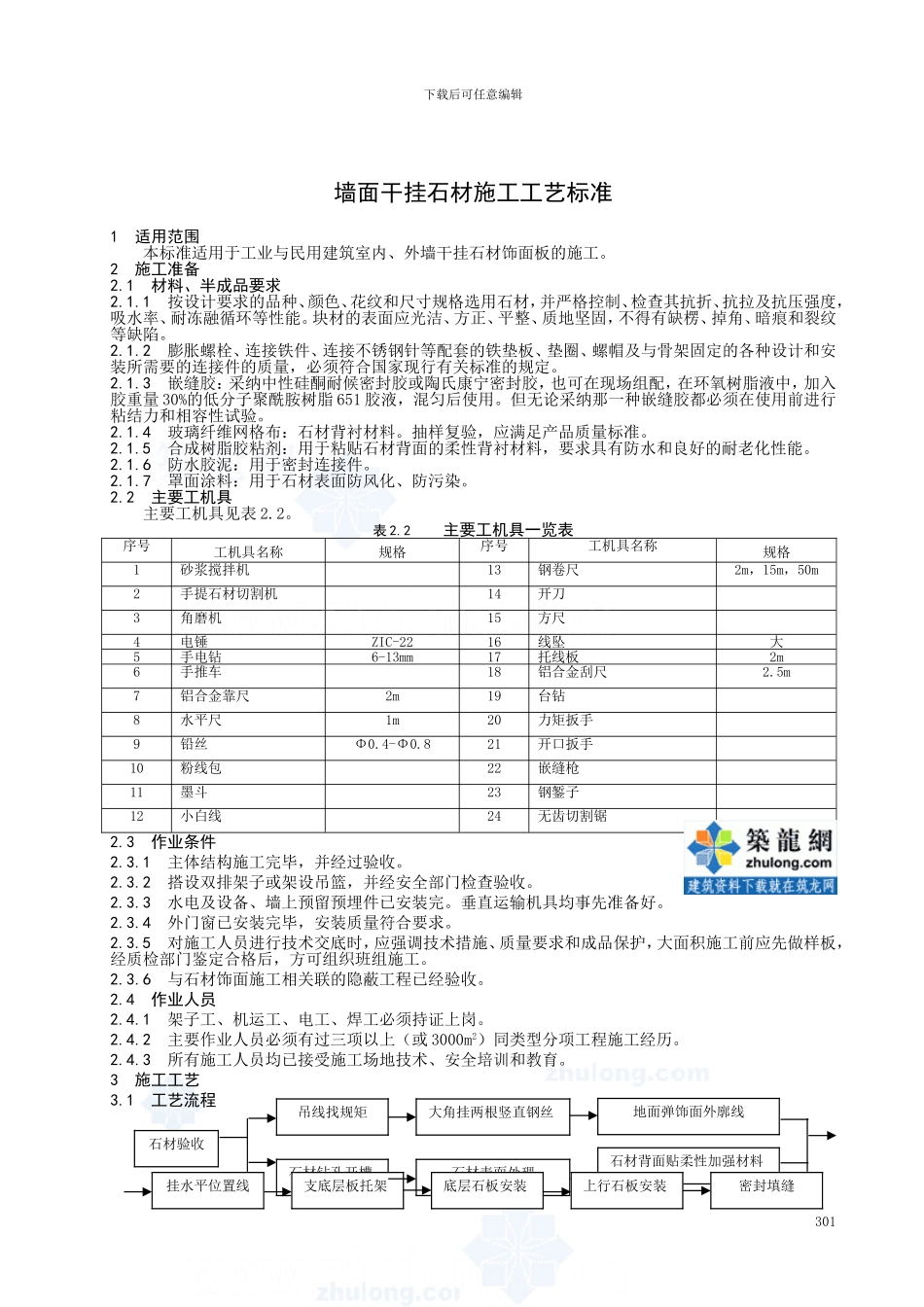

下载后可任意编辑墙面干挂石材施工工艺标准1 适用范围 本标准适用于工业与民用建筑室内、外墙干挂石材饰面板的施工。2 施工准备2.1 材料、半成品要求2.1.1 按设计要求的品种、颜色、花纹和尺寸规格选用石材,并严格控制、检查其抗折、抗拉及抗压强度,吸水率、耐冻融循环等性能。块材的表面应光洁、方正、平整、质地坚固,不得有缺楞、掉角、暗痕和裂纹等缺陷。2.1.2 膨胀螺栓、连接铁件、连接不锈钢针等配套的铁垫板、垫圈、螺帽及与骨架固定的各种设计和安装所需要的连接件的质量,必须符合国家现行有关标准的规定。2.1.3 嵌缝胶:采纳中性硅酮耐候密封胶或陶氏康宁密封胶,也可在现场组配,在环氧树脂液中,加入胶重量 30%的低分子聚酰胺树脂 651 胶液,混匀后使用。但无论采纳那一种嵌缝胶都必须在使用前进行粘结力和相容性试验。2.1.4 玻璃纤维网格布:石材背衬材料。抽样复验,应满足产品质量标准。2.1.5 合成树脂胶粘剂:用于粘贴石材背面的柔性背衬材料,要求具有防水和良好的耐老化性能。2.1.6 防水胶泥:用于密封连接件。2.1.7 罩面涂料:用于石材表面防风化、防污染。2.2 主要工机具 主要工机具见表 2.2。表 2.2 主要工机具一览表序号工机具名称规格序号工机具名称规格1砂浆搅拌机13钢卷尺2m,15m,50m2手提石材切割机14开刀3角磨机15方尺4电锤ZIC-2216线坠大5手电钻6-13mm17托线板2m6手推车18铝合金刮尺2.5m7铝合金靠尺2m19台钻8水平尺1m20力矩扳手9铅丝Φ0.4-Φ0.821开口扳手10粉线包22嵌缝枪11墨斗23钢錾子12小白线24无齿切割锯2.3 作业条件2.3.1 主体结构施工完毕,并经过验收。2.3.2 搭设双排架子或架设吊篮,并经安全部门检查验收。2.3.3 水电及设备、墙上预留预埋件已安装完。垂直运输机具均事先准备好。2.3.4 外门窗已安装完毕,安装质量符合要求。2.3.5 对施工人员进行技术交底时,应强调技术措施、质量要求和成品保护,大面积施工前应先做样板,经质检部门鉴定合格后,方可组织班组施工。2.3.6 与石材饰面施工相关联的隐蔽工程已经验收。2.4 作业人员2.4.1 架子工、机运工、电工、焊工必须持证上岗。2.4.2 主要作业人员必须有过三项以上(或 3000m2)同类型分项工程施工经历。2.4.3 所有施工人员均已接受施工场地技术、安全培训和教育。3 施工工艺3.1工艺流程301石材验收吊线找规矩石材钻孔开槽大角挂两根竖直钢丝地面弹饰面外廓线石材表面处理石材背面贴柔性加强材料支底层板托架底层石板安...
