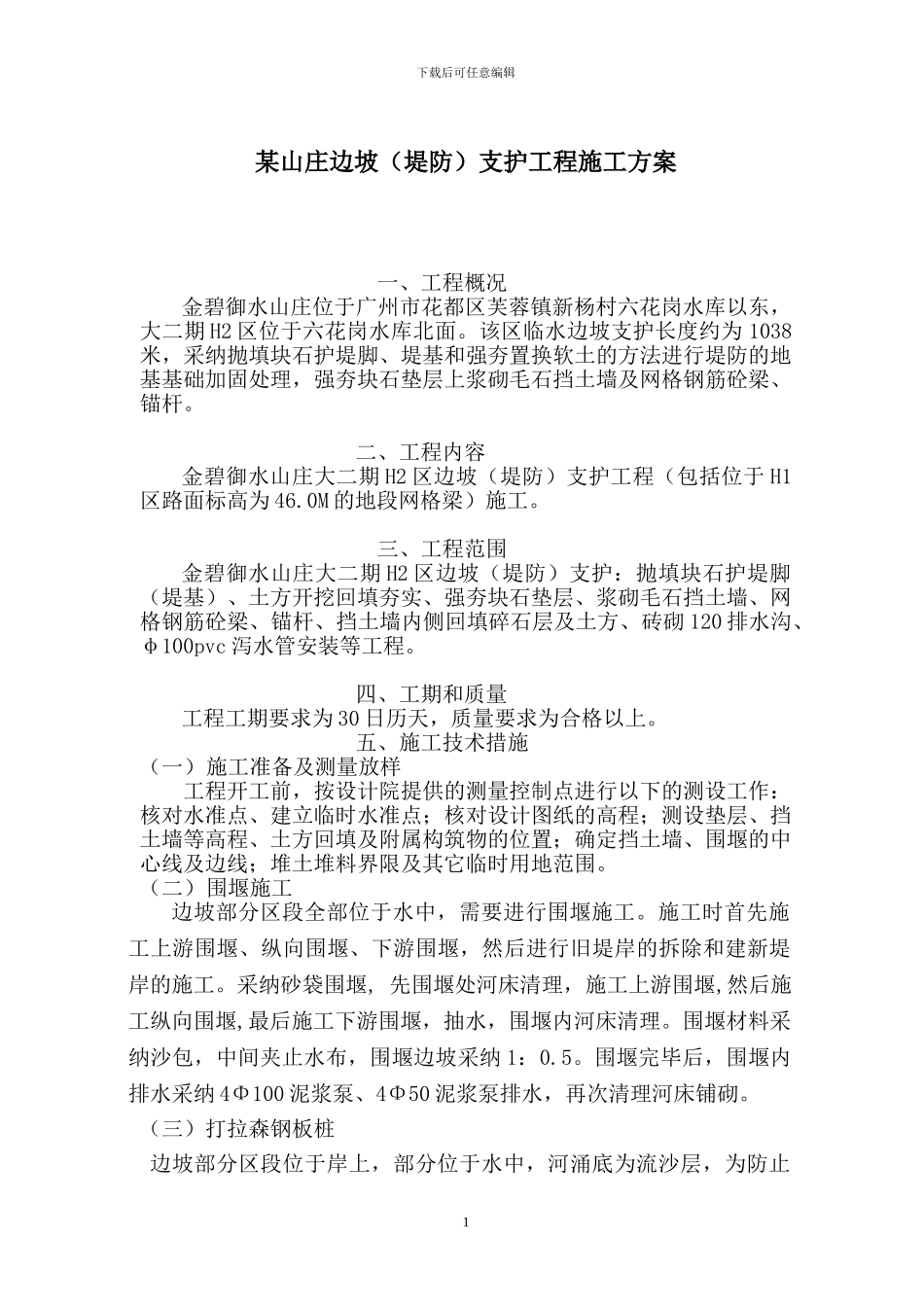

下载后可任意编辑某山庄边坡(堤防)支护工程施工方案一、工程概况金碧御水山庄位于广州市花都区芙蓉镇新杨村六花岗水库以东,大二期 H2 区位于六花岗水库北面
该区临水边坡支护长度约为 1038米,采纳抛填块石护堤脚、堤基和强夯置换软土的方法进行堤防的地基基础加固处理,强夯块石垫层上浆砌毛石挡土墙及网格钢筋砼梁、锚杆
二、工程内容金碧御水山庄大二期 H2 区边坡(堤防)支护工程(包括位于 H1区路面标高为 46
0M 的地段网格梁)施工
三、工程范围金碧御水山庄大二期 H2 区边坡(堤防)支护:抛填块石护堤脚(堤基)、土方开挖回填夯实、强夯块石垫层、浆砌毛石挡土墙、网格钢筋砼梁、锚杆、挡土墙内侧回填碎石层及土方、砖砌 120 排水沟、φ100pvc 泻水管安装等工程
四、工期和质量工程工期要求为 30 日历天,质量要求为合格以上

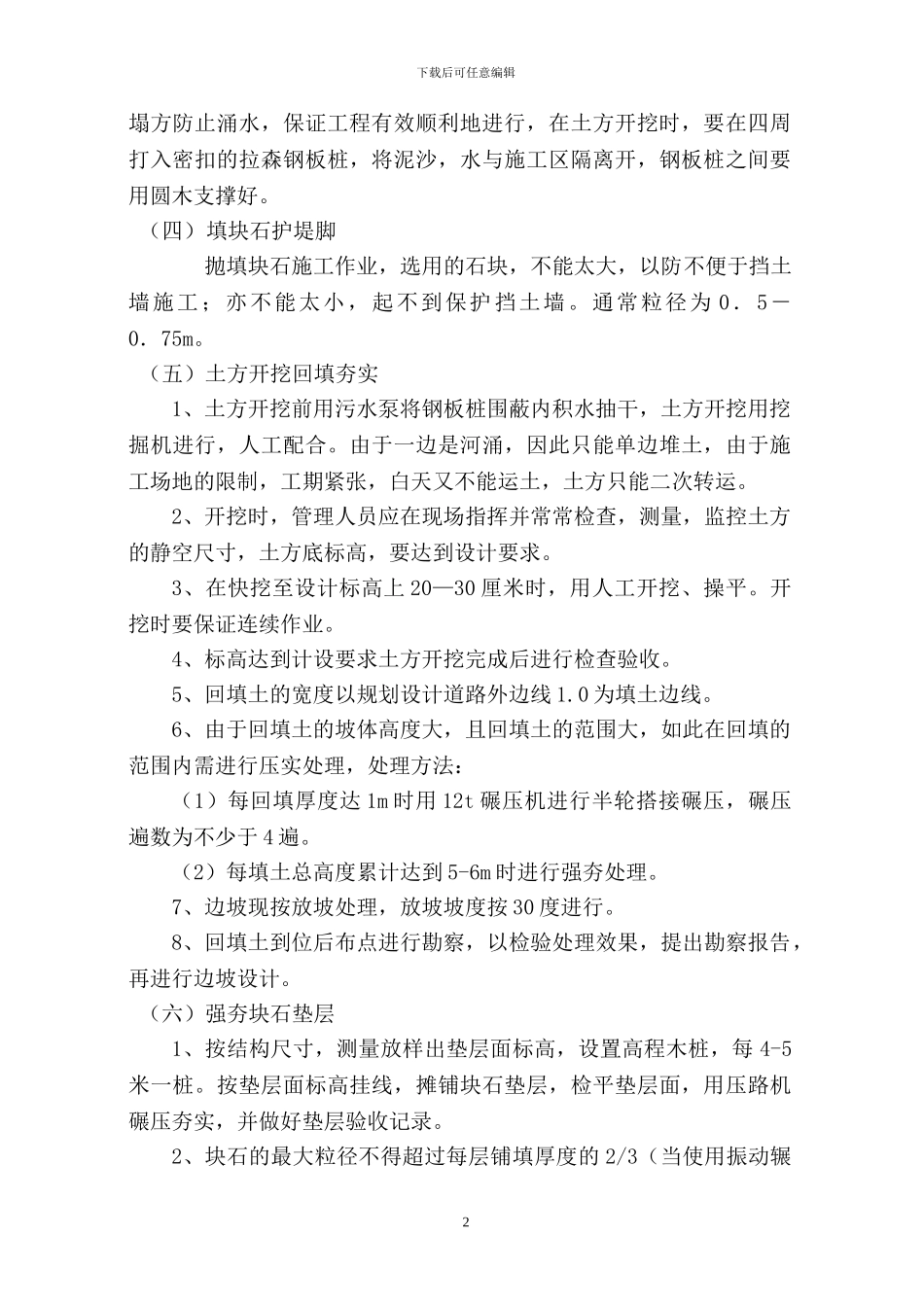

五、施工技术措施(一)施工准备及测量放样工程开工前,按设计院提供的测量控制点进行以下的测设工作:核对水准点、建立临时水准点;核对设计图纸的高程;测设垫层、挡土墙等高程、土方回填及附属构筑物的位置;确定挡土墙、围堰的中心线及边线;堆土堆料界限及其它临时用地范围
(二)围堰施工边坡部分区段全部位于水中,需要进行围堰施工
施工时首先施工上游围堰、纵向围堰、下游围堰,然后进行旧堤岸的拆除和建新堤岸的施工
采纳砂袋围堰, 先围堰处河床清理,施工上游围堰,然后施工纵向围堰,最后施工下游围堰,抽水,围堰内河床清理
围堰材料采纳沙包,中间夹止水布,围堰边坡采纳 1:0
围堰完毕后,围堰内排水采纳 4Φ100 泥浆泵、4Φ50 泥浆泵排水,再次清理河床铺砌

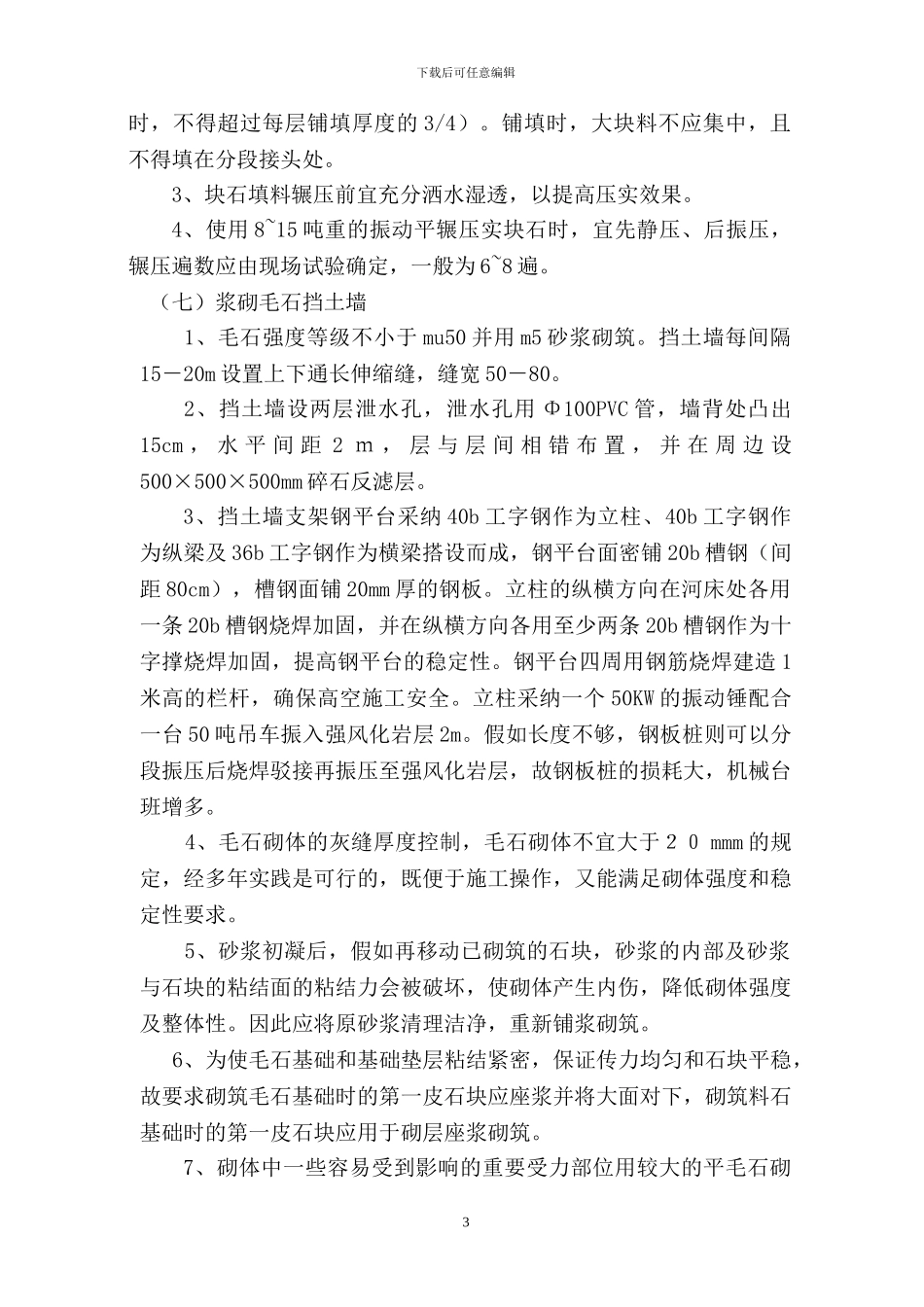

(三)打拉森钢板桩边坡部分区段位于岸上,部分位于水中,河涌底为流沙层,为防止1下载后可任意编辑塌方防止涌水,保证工程有效顺利地进行,在土方开挖时,要在四周打入密扣的拉森钢板桩,将泥沙,水与施工区隔离开,钢板桩之
