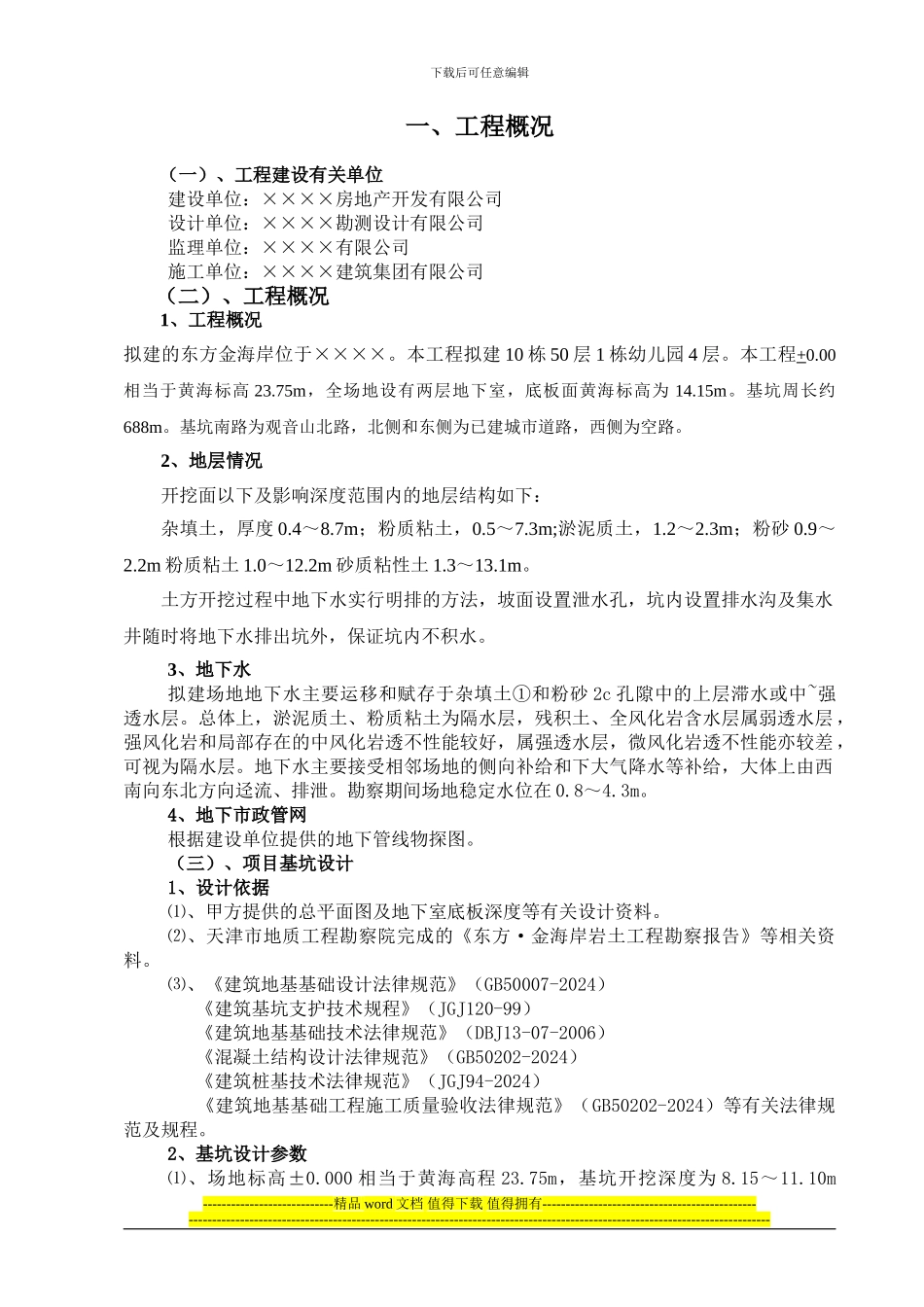

下载后可任意编辑一、工程概况(一)、工程建设有关单位建设单位:××××房地产开发有限公司设计单位:××××勘测设计有限公司监理单位:××××有限公司施工单位:××××建筑集团有限公司(二)、工程概况1、工程概况拟建的东方金海岸位于××××
本工程拟建 10 栋 50 层 1 栋幼儿园 4 层
00相当于黄海标高 23
75m,全场地设有两层地下室,底板面黄海标高为 14
基坑周长约688m
基坑南路为观音山北路,北侧和东侧为已建城市道路,西侧为空路
2、地层情况开挖面以下及影响深度范围内的地层结构如下:杂填土,厚度 0
7m;粉质粘土,0
3m;淤泥质土,1
3m;粉砂 0
2m 粉质粘土 1
2m 砂质粘性土 1
土方开挖过程中地下水实行明排的方法,坡面设置泄水孔,坑内设置排水沟及集水井随时将地下水排出坑外,保证坑内不积水
3、地下水拟建场地地下水主要运移和赋存于杂填土①和粉砂 2c 孔隙中的上层滞水或中~强透水层
总体上,淤泥质土、粉质粘土为隔水层,残积土、全风化岩含水层属弱透水层 ,强风化岩和局部存在的中风化岩透不性能较好,属强透水层,微风化岩透不性能亦较差 ,可视为隔水层
地下水主要接受相邻场地的侧向补给和下大气降水等补给,大体上由西南向东北方向迳流、排泄
勘察期间场地稳定水位在 0
4、地下市政管网根据建设单位提供的地下管线物探图
(三)、项目基坑设计1、设计依据⑴、甲方提供的总平面图及地下室底板深度等有关设计资料
⑵、天津市地质工程勘察院完成的《东方·金海岸岩土工程勘察报告》等相关资料
⑶、《建筑地基基础设计法律规范》(GB50007-2024) 《建筑基坑支护技术规程》(JGJ120-99) 《建筑地基基础技术法律规范》(DBJ13-07-2006) 《混凝土结构设计法
