下载后可任意编辑第一章、排水工程施工技术方案一、 施工准备1、工程交底对施工图及所有的设计文件仔细学习讨论,了解设计意图和要求,并进行现场踏勘,重点核查环境保护,公用管线,交通配合,地区排水等措施,结合工程实际情况,在图纸会审时提出意见
仔细分析建设单位提供的地质勘探报告中的工作水文地质资料,了解现场可利用的水源、电源、道路、堆场、临时设施搭建场地及施工通道等情况,核对各种地下公用管线及地上杆线情况
2、测量放样对建设单位或设计单位提供的道路控制桩进行复核并做好保护桩,根据道路边线,桩测设管道中心控制桩,并妥善保护
根据提供的水准点,每隔 100 米放设施工用的临时准点,要求设在不受工程施工影响处
与各施工段施工衔接处,应相互调准水准点和中心桩,以防误差
测量放样前所有测量仪器必须经计量测试所校核,所有测量要做好原始记录,并保存完整
工程完工后,随所有的竣工资料一起存档
测量放样工作由测量组完成,工程项目总工程师校对,并签证认可
二、管道工艺根据地质情况,结合雨污水管道的埋深,在管道开挖,挖深小于3
0 米时,原则采纳放坡开挖中,单侧弃土
当挖深大于 3 米时,采纳钢板桩支撑开挖
当局部地段管道埋设离地面较浅时,可采纳先对原地面清除耕植土或建筑垃圾后,用振动压路机将原地面压实,然后再进行开挖

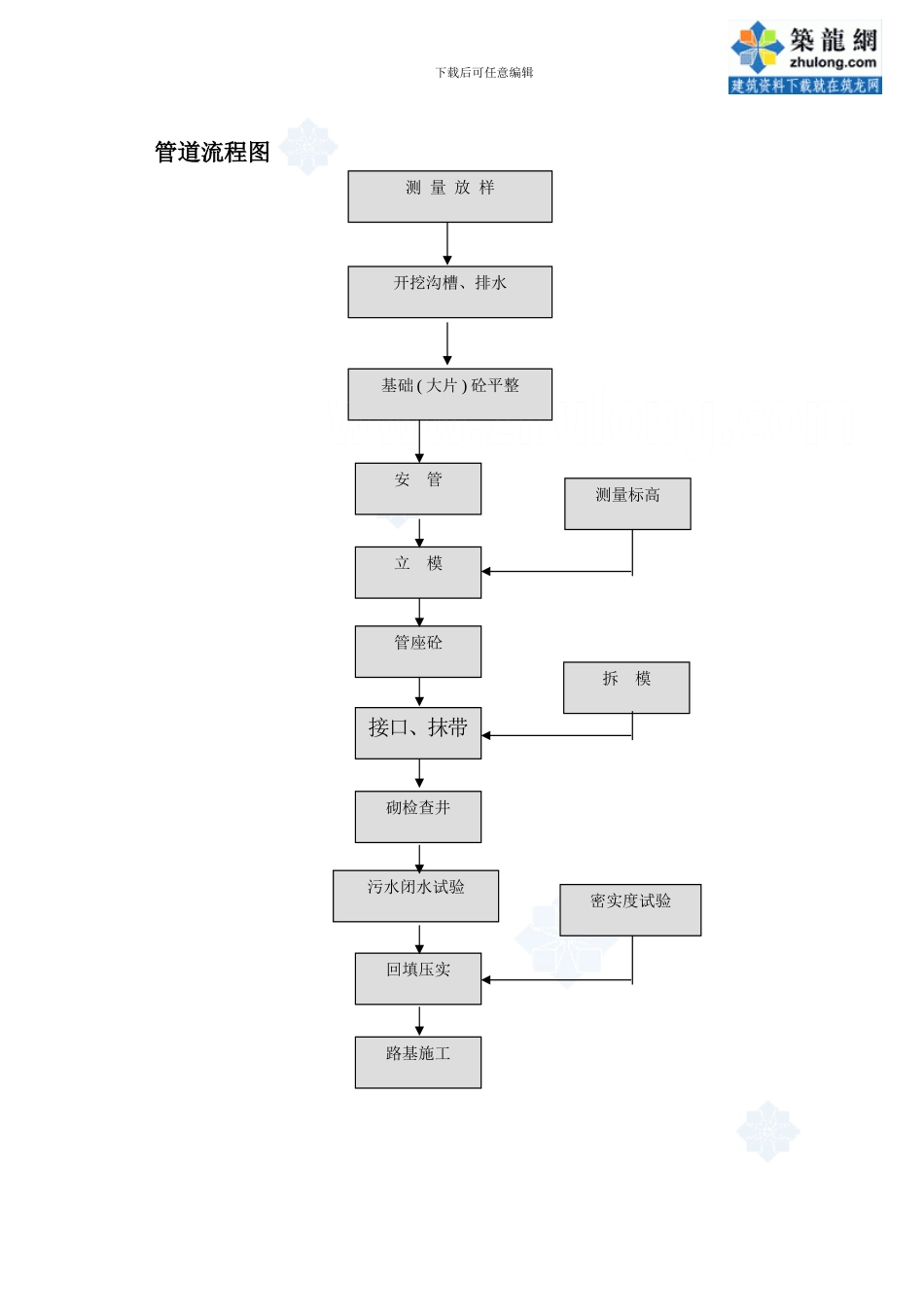

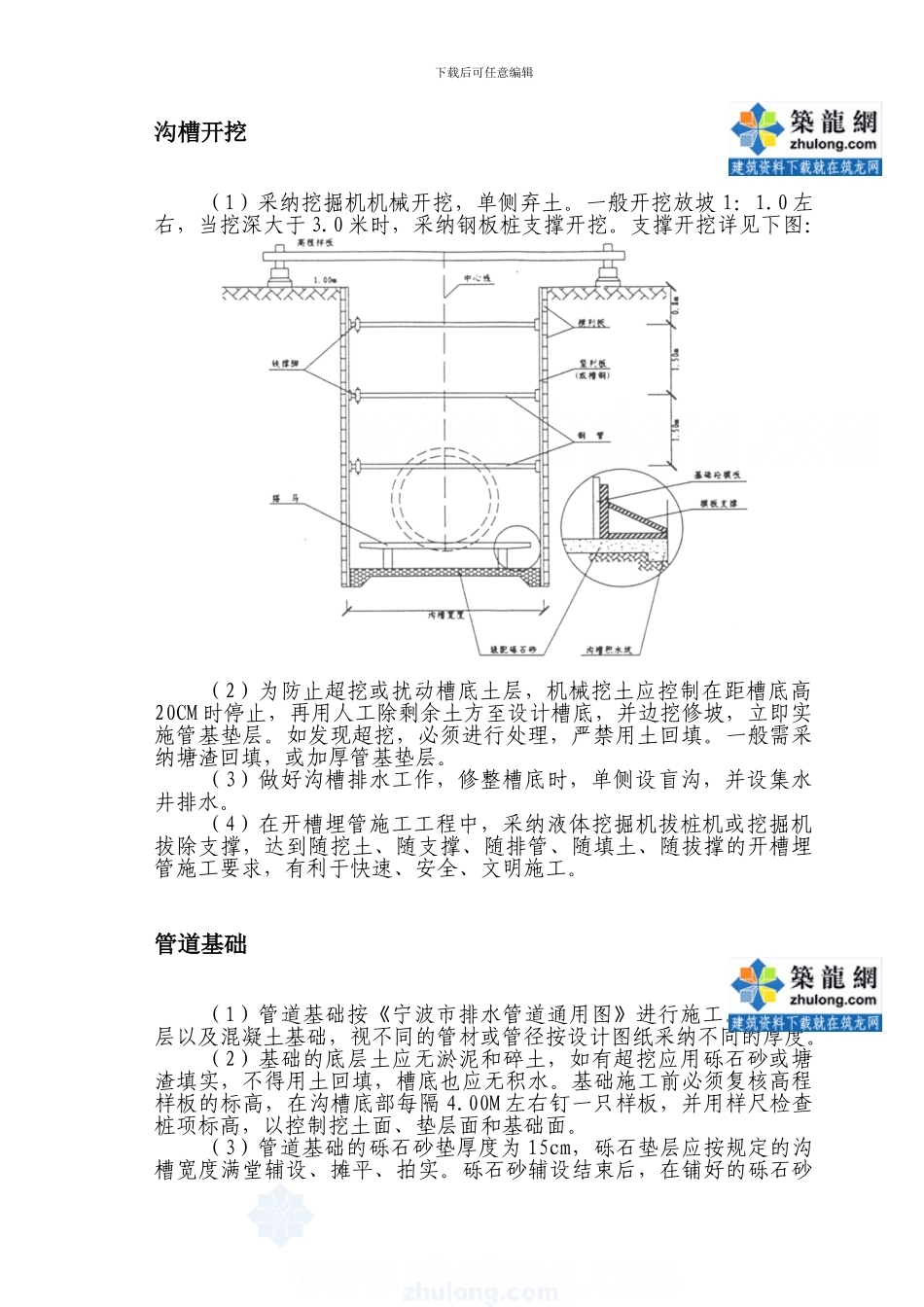

下载后可任意编辑管道流程图测 量 放 样开挖沟槽、排水基础 ( 大片 ) 砼平整安 管立 模管座砼接口、抹带砌检查井污水闭水试验回填压实路基施工测量标高拆 模密实度试验下载后可任意编辑沟槽开挖(1)采纳挖掘机机械开挖,单侧弃土
一般开挖放坡 1:1
0 左右,当挖深大于 3
0 米时,采纳钢板桩支撑开挖
支撑开挖详见下图:(2)为防止超挖或扰动槽底土层,机械挖土应控制在距槽底高20CM 时停止,再用人工除剩余土方至设计槽底,并边挖修坡,立即实施管基垫层
如发现超挖,必须进行处理,严禁用
