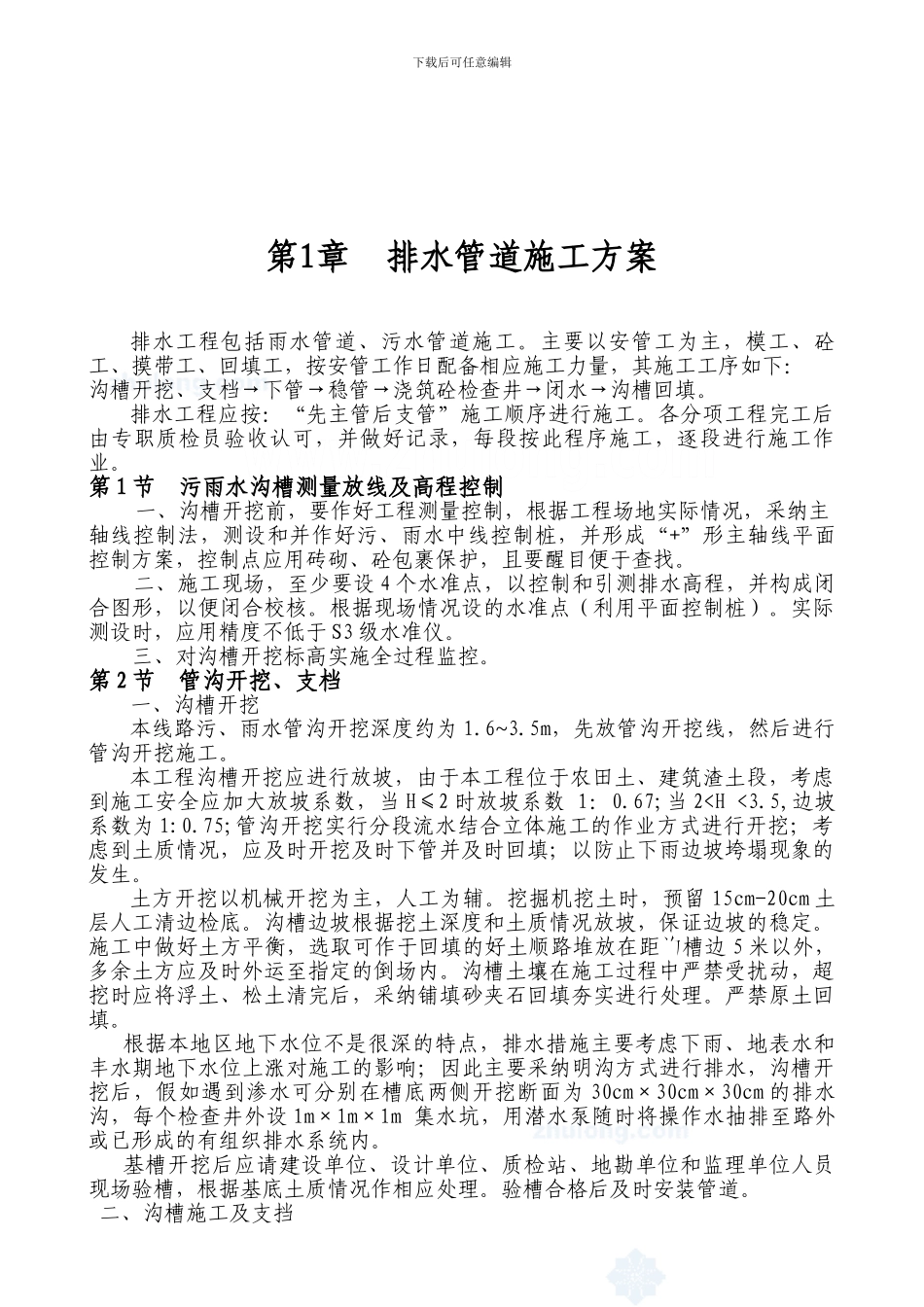

下载后可任意编辑施工方案四川某建筑工程有限公司二 O 一一年八月十五日排水工程施工方案目录下载后可任意编辑第1章排水管道施工方案排水工程包括雨水管道、污水管道施工。主要以安管工为主,模工、砼工、摸带工、回填工,按安管工作日配备相应施工力量,其施工工序如下:沟槽开挖、支档→下管→稳管→浇筑砼检查井→闭水→沟槽回填。排水工程应按:“先主管后支管”施工顺序进行施工。各分项工程完工后由专职质检员验收认可,并做好记录,每段按此程序施工,逐段进行施工作业。第 1 节 污雨水沟槽测量放线及高程控制 一、沟槽开挖前,要作好工程测量控制,根据工程场地实际情况,采纳主轴线控制法,测设和并作好污、雨水中线控制桩,并形成“+”形主轴线平面控制方案,控制点应用砖砌、砼包裹保护,且要醒目便于查找。 二、施工现场,至少要设 4 个水准点,以控制和引测排水高程,并构成闭合图形,以便闭合校核。根据现场情况设的水准点(利用平面控制桩)。实际测设时,应用精度不低于 S3 级水准仪。 三、对沟槽开挖标高实施全过程监控。第 2 节 管沟开挖、支档一、沟槽开挖本线路污、雨水管沟开挖深度约为 1.6~3.5m,先放管沟开挖线,然后进行管沟开挖施工。本工程沟槽开挖应进行放坡,由于本工程位于农田土、建筑渣土段,考虑到施工安全应加大放坡系数,当 H≤2 时放坡系数 1:0.67;当 2
