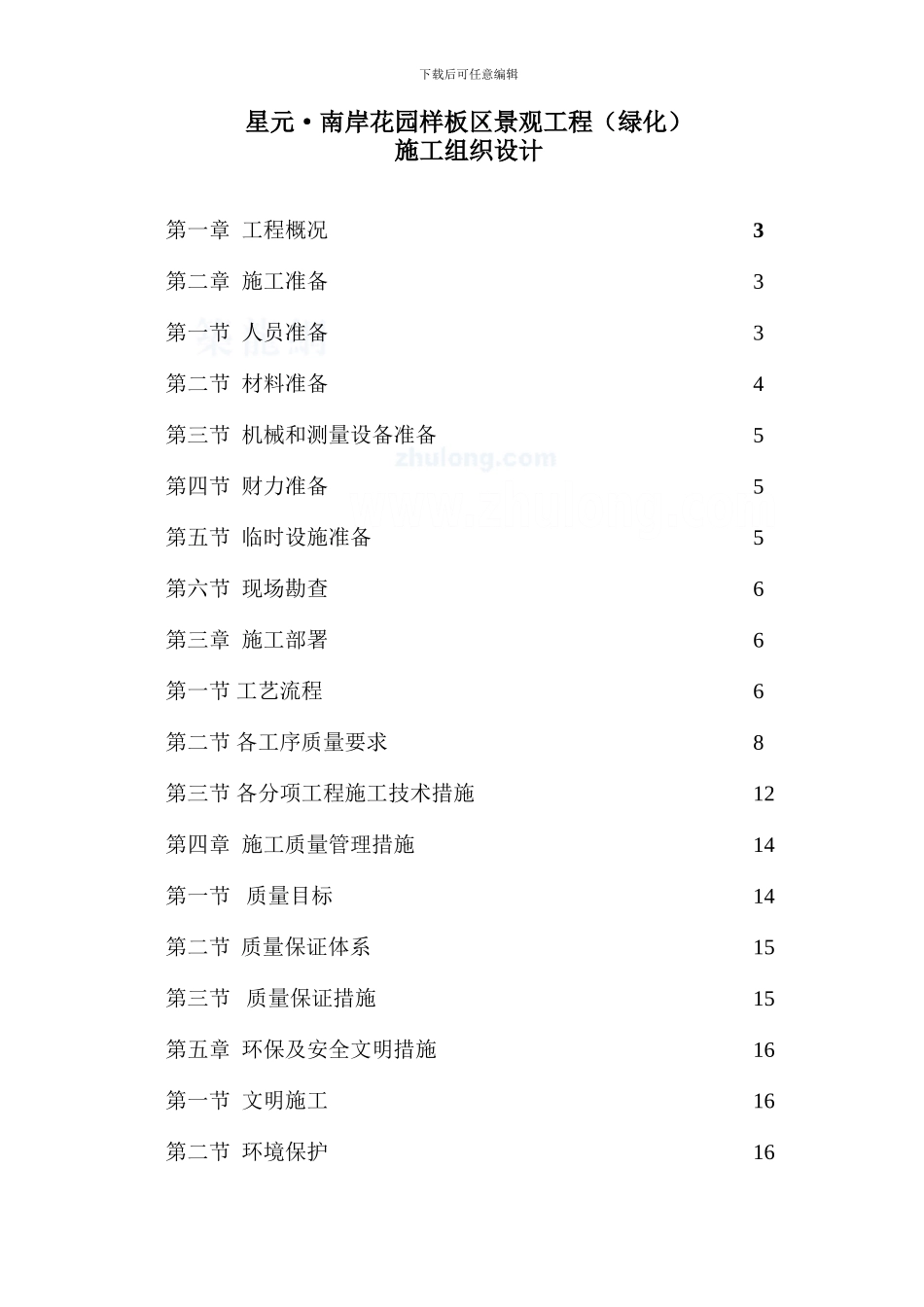

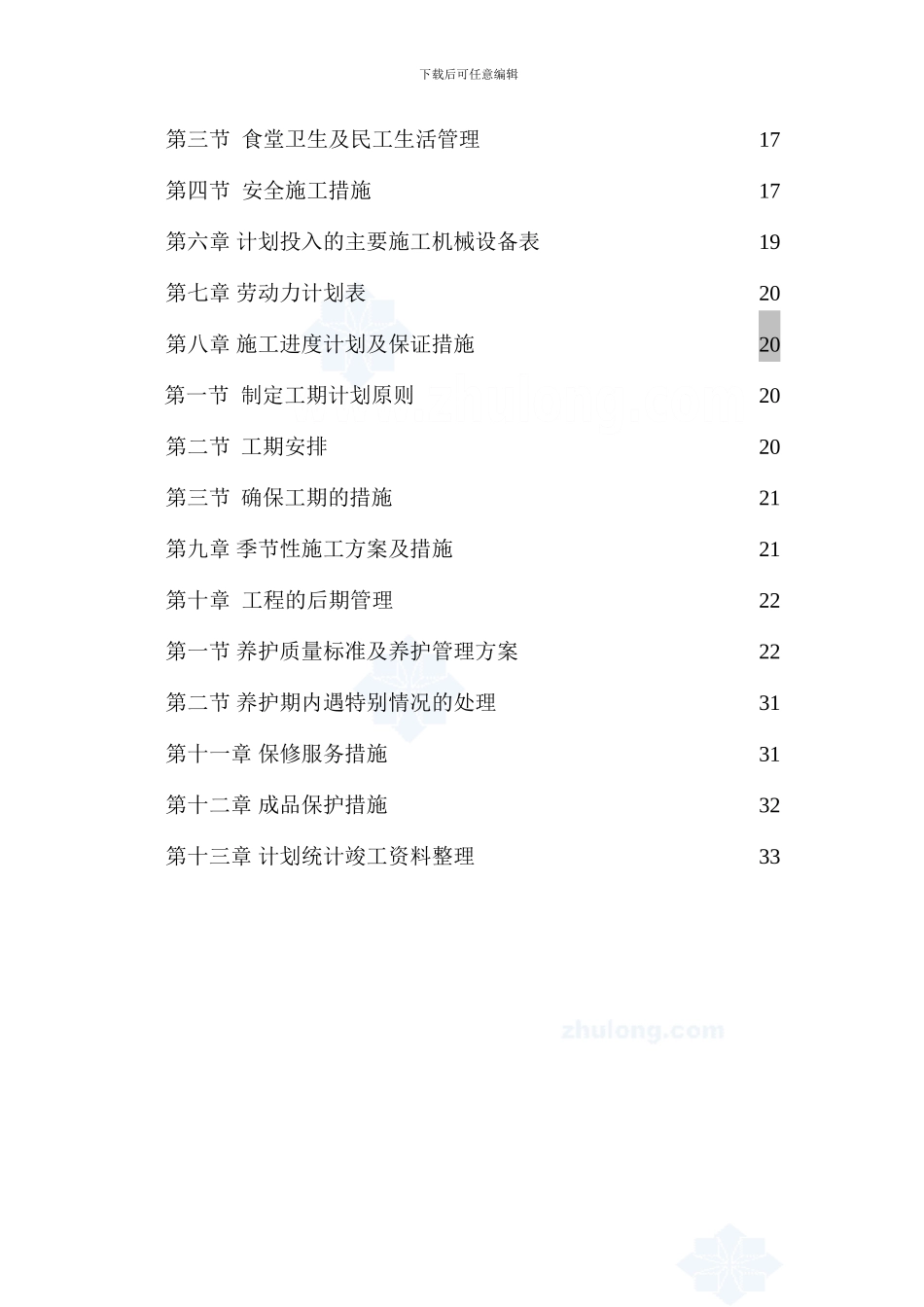

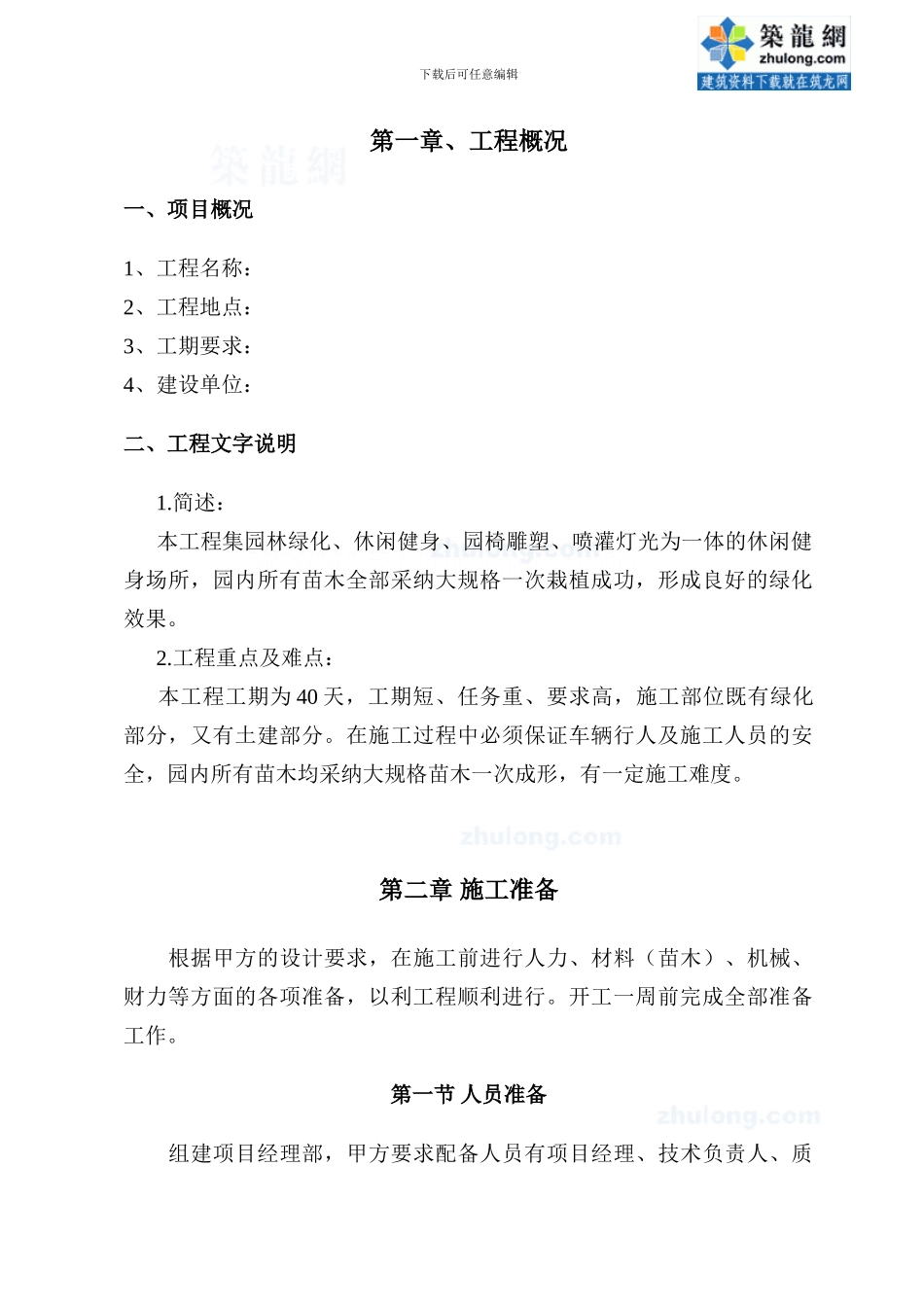

下载后可任意编辑星元·南岸花园样板区景观工程(绿化)施工组织设计第一章 工程概况 3第二章 施工准备3第一节 人员准备3第二节 材料准备4第三节 机械和测量设备准备5第四节 财力准备5第五节 临时设施准备5第六节 现场勘查6第三章 施工部署6第一节 工艺流程6第二节 各工序质量要求8第三节 各分项工程施工技术措施 12第四章 施工质量管理措施14第一节 质量目标14第二节 质量保证体系15第三节 质量保证措施15第五章 环保及安全文明措施16第一节 文明施工16第二节 环境保护16下载后可任意编辑第三节 食堂卫生及民工生活管理17第四节 安全施工措施17第六章 计划投入的主要施工机械设备表19第七章 劳动力计划表20第八章 施工进度计划及保证措施20第一节 制定工期计划原则20第二节 工期安排20第三节 确保工期的措施21第九章 季节性施工方案及措施21第十章 工程的后期管理 22第一节 养护质量标准及养护管理方案22第二节 养护期内遇特别情况的处理31第十一章 保修服务措施31第十二章 成品保护措施32第十三章 计划统计竣工资料整理33下载后可任意编辑第一章、工程概况一、项目概况1、工程名称:2、工程地点:3、工期要求:4、建设单位:二、工程文字说明 1.简述: 本工程集园林绿化、休闲健身、园椅雕塑、喷灌灯光为一体的休闲健身场所,园内所有苗木全部采纳大规格一次栽植成功,形成良好的绿化效果。 2.工程重点及难点: 本工程工期为 40 天,工期短、任务重、要求高,施工部位既有绿化部分,又有土建部分。在施工过程中必须保证车辆行人及施工人员的安全,园内所有苗木均采纳大规格苗木一次成形,有一定施工难度。第二章 施工准备根据甲方的设计要求,在施工前进行人力、材料(苗木)、机械、财力等方面的各项准备,以利工程顺利进行。开工一周前完成全部准备工作。第一节 人员准备组建项目经理部,甲方要求配备人员有项目经理、技术负责人、质下载后可任意编辑检员、安全员以及预算员,我公司在此基础上还要在质量控制、物资保障、后勤等方面配备质量检查员、材料员配合管理人员进行现场管理。招聘满足工程需要的作业人员,并对所有人员进行岗前培训。在施工技术、质量保证、文明施工、环保及安全方面进行全面教育。本工程拟投入人员安排如下:管理人员:3 名 普工:40 人 技工:4 人 绿化工:20 人第二节 材料准备一、 组织苗源苗木选购环节至关重要,苗木质量的好坏是决定工程质量的主要因素。...
