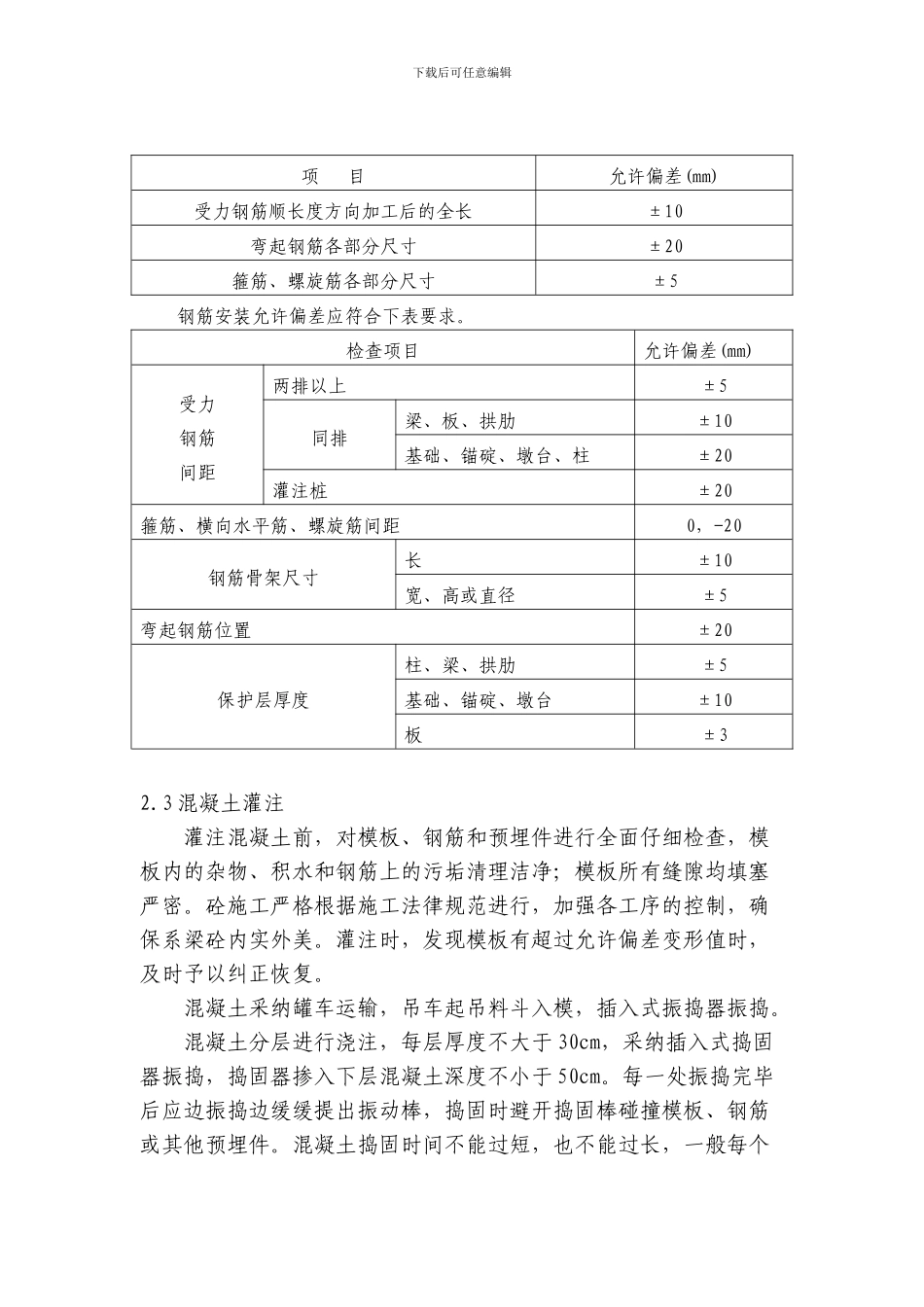

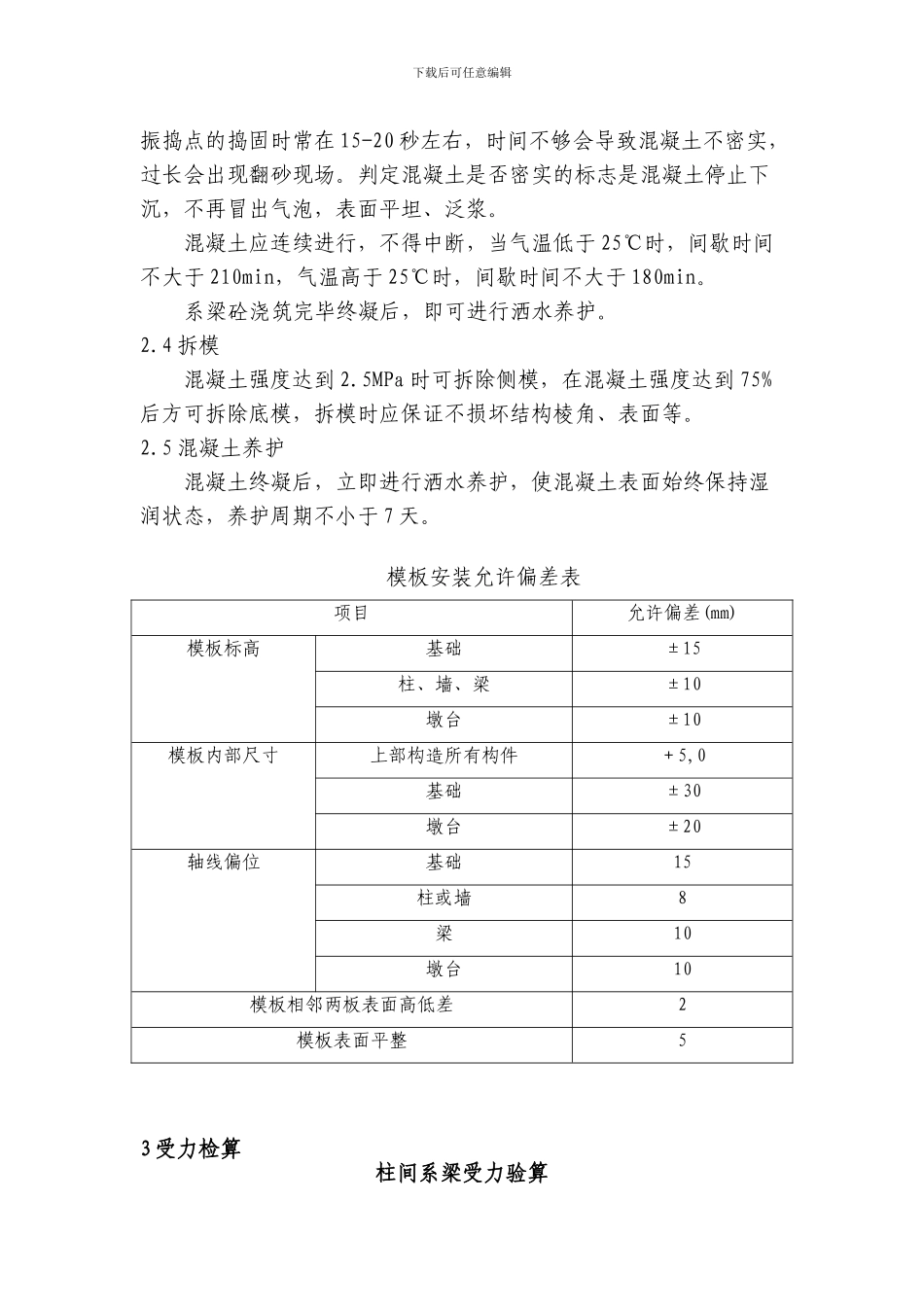

下载后可任意编辑施工工艺方案1 工程概况南渡江大桥 5#墩左幅墩系梁长 5.2m,高 1.5m,宽 1.2m,混凝土标号为 C30,钢筋总重 1.11t。主筋为 Φ25 螺纹钢,单根长度为7.92m,共 34 根,箍筋为 φ8 光圆钢筋,单根长度为 5.36m,共 35根,间距为 15cm。2 施工方案系梁采纳厂制整体式大块钢模,单块模板尺寸为 1.5*1.5m,钢筋加工场集中加工,将半成品运输至现场绑扎成型。混凝土由拌合站集中供应,搅拌运输车运输,吊车提升料斗入模,插入式捣固棒振捣。柱系梁与墩柱同时绑扎钢筋。柱系梁施工采纳墩身预留孔穿 φ100mm 钢棒,用 I36b 工字钢做梁的方式进行施工。2.1 模板制作安装及加固柱系梁模板根据其高度、截面及平面尺寸进行设计。模板采纳工厂定制大块定型钢模,钢模及其配件由专业厂家设计加工。钢模板板面平整,面板厚 δ=5mm,变形不大于 1.5mm,钢模板的钢棱、钢箍变形不超过 3.0mm,接缝严密,尺寸准确,具有足够的强度、刚度和稳定性。模板采纳人工配合吊车安装,人工配合立模、校模。模板安装完毕后,对其平面位置、顶部标高、接段连接处横向稳定性进行检查。模板加固采纳钢管支撑加固。灌注混凝土之前,模板内侧均匀涂刷脱模剂,同一座桥各墩台使用的脱模剂为同一品种。2.2 钢筋加工系梁钢筋在加工场地集中下料加工,将半成品运至墩位旁绑扎成型。钢筋焊接严格根据法律规范要求施工,应符合《钢筋焊接及验收规程》(JGJ18)的规定,单面搭接焊搭接长度不小于 10d,双面搭接焊不小于 5d(d 为钢筋直径),钢筋绑扎采纳扎丝绑扎,必要时螺旋筋与主筋隔孔采纳电焊加固。钢筋加工允许偏差应符合下表要求。下载后可任意编辑项 目允许偏差(mm)受力钢筋顺长度方向加工后的全长±10弯起钢筋各部分尺寸±20箍筋、螺旋筋各部分尺寸±5钢筋安装允许偏差应符合下表要求。检查项目允许偏差(mm)受力钢筋间距两排以上±5同排梁、板、拱肋±10基础、锚碇、墩台、柱±20灌注桩±20箍筋、横向水平筋、螺旋筋间距0,-20钢筋骨架尺寸长±10宽、高或直径±5弯起钢筋位置±20保护层厚度柱、梁、拱肋±5基础、锚碇、墩台±10板±32.3 混凝土灌注灌注混凝土前,对模板、钢筋和预埋件进行全面仔细检查,模板内的杂物、积水和钢筋上的污垢清理洁净;模板所有缝隙均填塞严密。砼施工严格根据施工法律规范进行,加强各工序的控制,确保系梁砼内实外美。灌注时,发现模板有超过允许偏差变形值时,及时予以纠正恢复。混凝土采纳罐车运输,...
