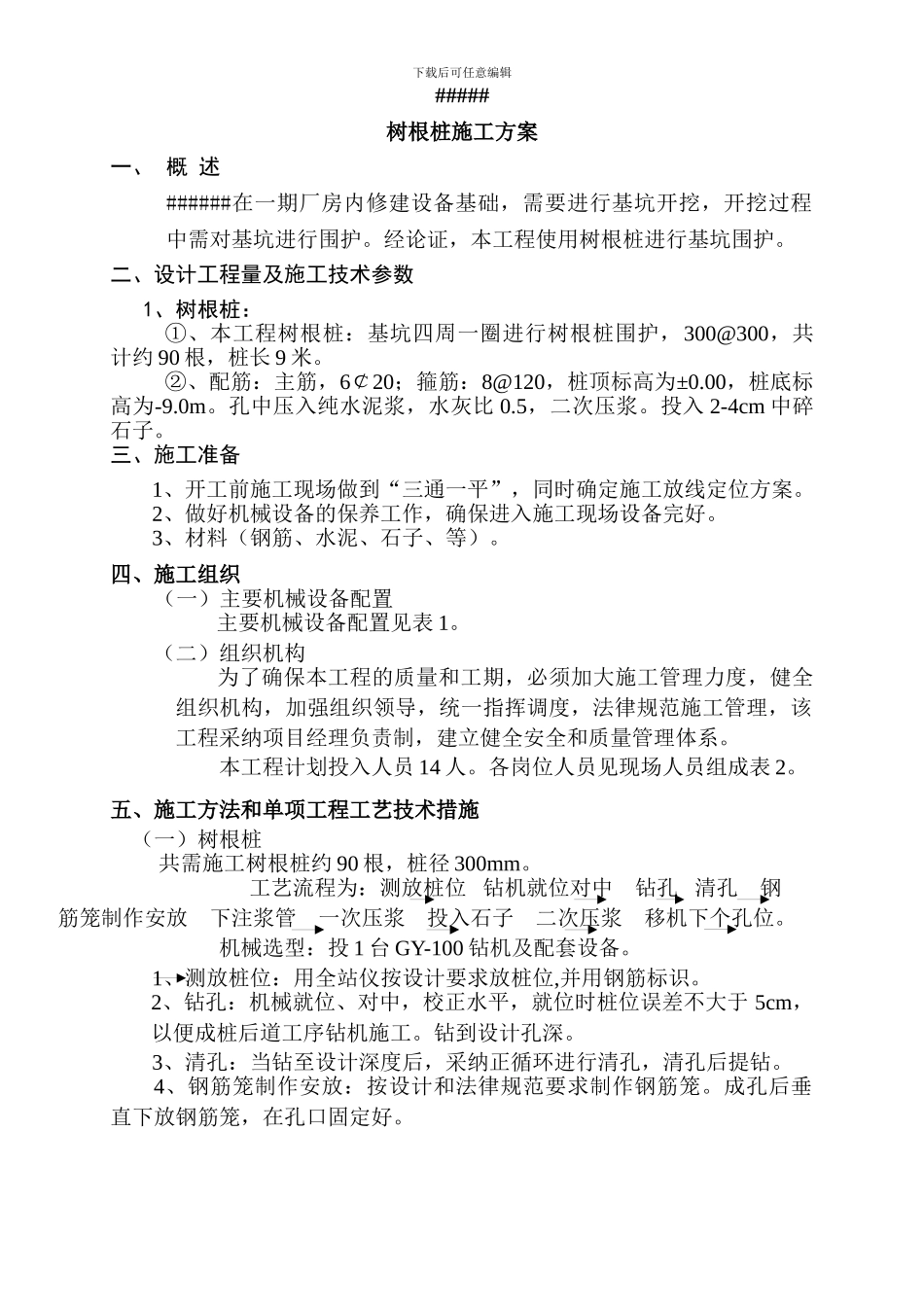

下载后可任意编辑#####树根桩施工方案一、 概 述######在一期厂房内修建设备基础,需要进行基坑开挖,开挖过程中需对基坑进行围护
经论证,本工程使用树根桩进行基坑围护
二、设计工程量及施工技术参数 1、树根桩:①、本工程树根桩:基坑四周一圈进行树根桩围护,300@300,共计约 90 根,桩长 9 米
②、配筋:主筋,6¢20;箍筋:8@120,桩顶标高为±0
00,桩底标高为-9
孔中压入纯水泥浆,水灰比 0
5,二次压浆
投入 2-4cm 中碎石子
三、施工准备1、开工前施工现场做到“三通一平”,同时确定施工放线定位方案
2、做好机械设备的保养工作,确保进入施工现场设备完好
3、材料(钢筋、水泥、石子、等)

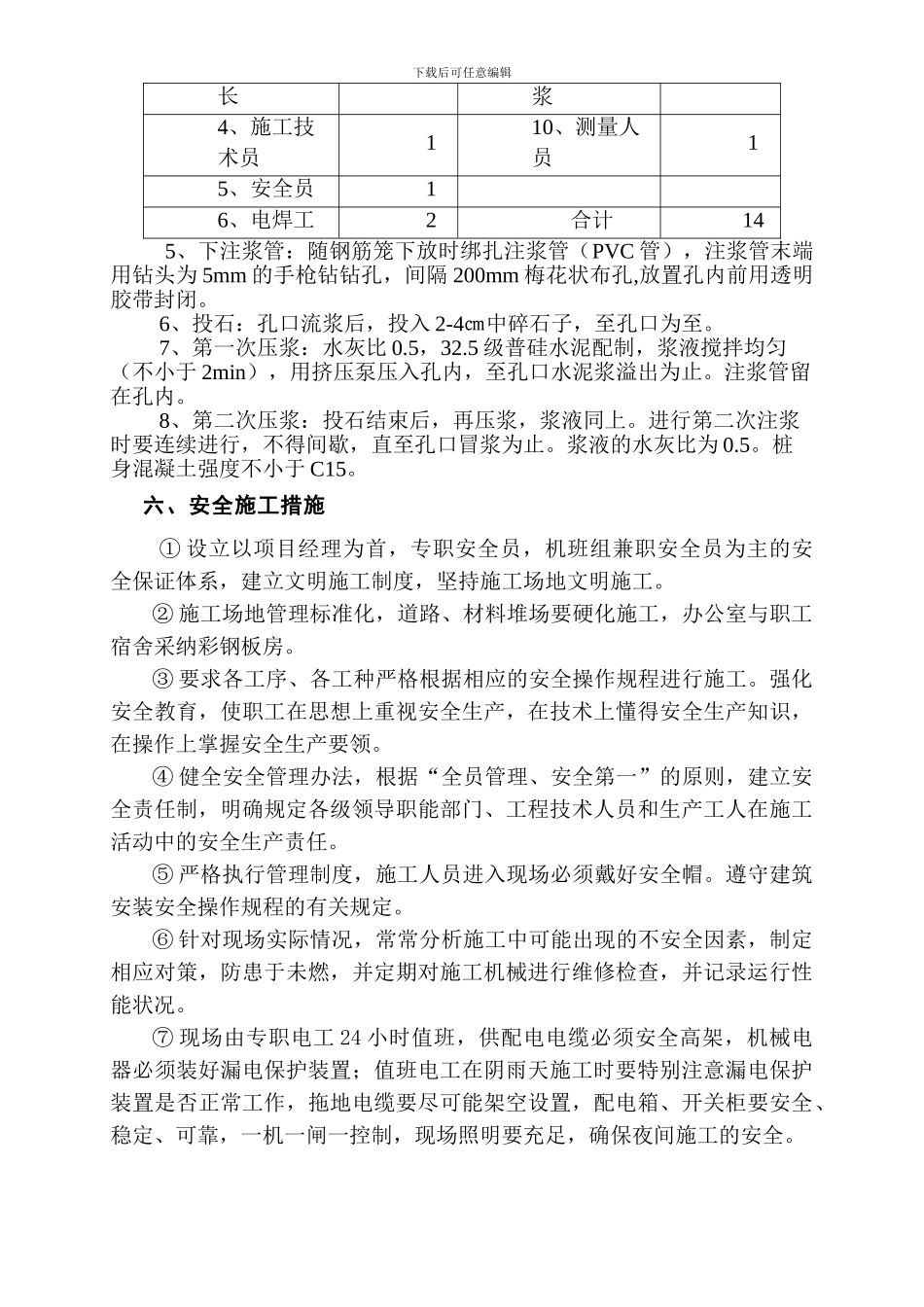

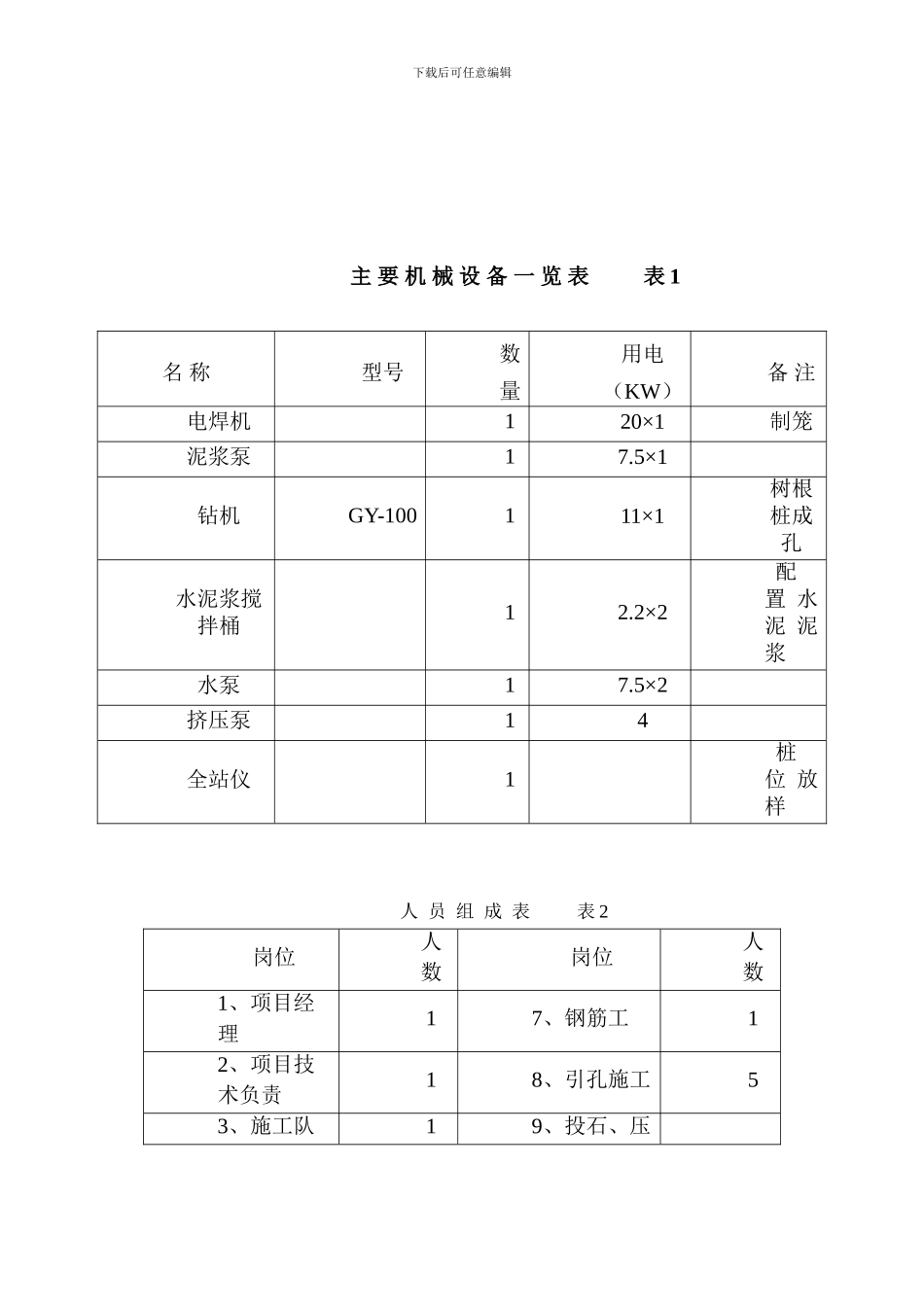

四、施工组织(一)主要机械设备配置主要机械设备配置见表 1
(二)组织机构为了确保本工程的质量和工期,必须加大施工管理力度,健全组织机构,加强组织领导,统一指挥调度,法律规范施工管理,该工程采纳项目经理负责制,建立健全安全和质量管理体系
本工程计划投入人员 14 人
各岗位人员见现场人员组成表 2
五、施工方法和单项工程工艺技术措施 (一)树根桩共需施工树根桩约 90 根,桩径 300mm
工艺流程为:测放桩位 钻机就位对中 钻孔 清孔 钢 筋笼制作安放 下注浆管 一次压浆 投入石子 二次压浆 移机下个孔位
机械选型:投 1 台 GY-100 钻机及配套设备
1、测放桩位:用全站仪按设计要求放桩位,并用钢筋标识
2、钻孔:机械就位、对中,校正水平,就位时桩位误差不大于 5cm,以便成桩后道工序钻机施工
钻到设计孔深
3、清孔:当钻至设计深度后,采纳正循环进行清孔,清孔后提钻
4、钢筋笼制作安放:按设计和法律规范要求制作钢筋笼
成孔后垂直下放钢筋笼,在孔口固定好
下载后可任意编辑主 要 机 械 设 备 一 览 表 表 1 人 员 组 成 表 表 2岗位人
