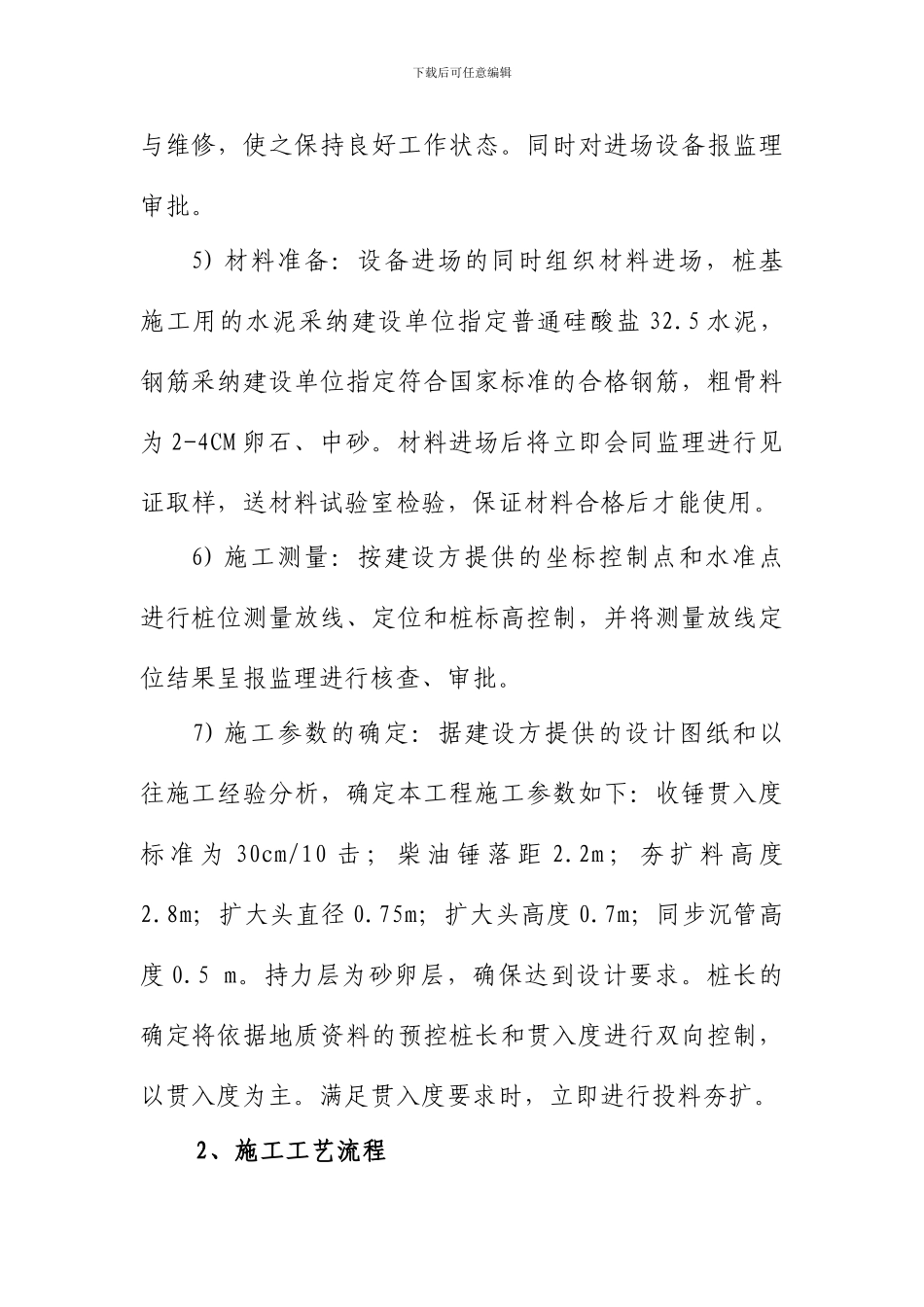

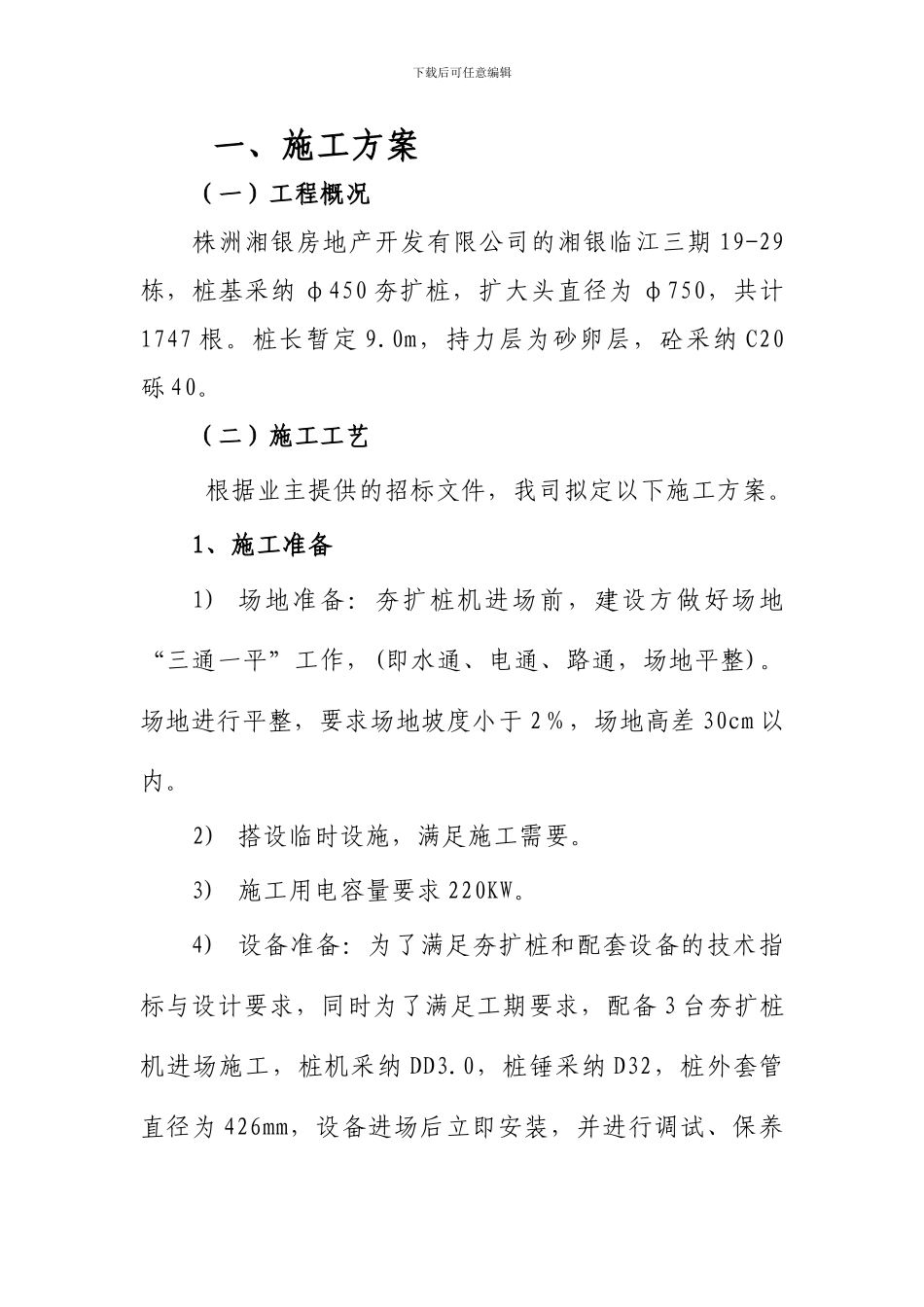

下载后可任意编辑一、施工方案(一)工程概况株洲湘银房地产开发有限公司的湘银临江三期 19-29栋,桩基采纳 φ450 夯扩桩,扩大头直径为 φ750,共计1747 根
桩长暂定 9
0m,持力层为砂卵层,砼采纳 C20砾 40
(二)施工工艺 根据业主提供的招标文件,我司拟定以下施工方案
1、施工准备1) 场地准备:夯扩桩机进场前,建设方做好场地“三通一平”工作,(即水通、电通、路通,场地平整)
场地进行平整,要求场地坡度小于 2%,场地高差 30cm 以内
2) 搭设临时设施,满足施工需要
3)施工用电容量要求 220KW
4)设备准备:为了满足夯扩桩和配套设备的技术指标与设计要求,同时为了满足工期要求,配备 3 台夯扩桩机进场施工,桩机采纳 DD3
0,桩锤采纳 D32,桩外套管直径为 426mm,设备进场后立即安装,并进行调试、保养下载后可任意编辑与维修,使之保持良好工作状态
同时对进场设备报监理审批
5) 材料准备:设备进场的同时组织材料进场,桩基施工用的水泥采纳建设单位指定普通硅酸盐 32
5 水泥,钢筋采纳建设单位指定符合国家标准的合格钢筋,粗骨料为 2-4CM 卵石、中砂
材料进场后将立即会同监理进行见证取样,送材料试验室检验,保证材料合格后才能使用
6) 施工测量:按建设方提供的坐标控制点和水准点进行桩位测量放线、定位和桩标高控制,并将测量放线定位结果呈报监理进行核查、审批
7) 施工参数的确定:据建设方提供的设计图纸和以往施工经验分析,确定本工程施工参数如下:收锤贯入度标 准 为 30cm/10 击 ; 柴 油 锤 落 距 2
2m ; 夯 扩 料 高 度2
8m;扩大头直径 0
75m;扩大头高度 0
7m;同步沉管高度 0
持力层为砂卵层,确保达到设计要求
桩长的确定将依据地质资料的预控桩长和贯入度进行双向控制,以贯入度为主

满足贯入度要求时,
