】京沪高速铁路框架桥涵施工作业指导书1
适用范围适用于京沪高速铁路四标段十项目部框架桥涵工程施工
2、作业准备2
1 内业技术准备作业指导书编制后,在开工前组织技术人员认真学习实施性施工组织设计以及法律规范和技术标准,认真的审核图纸,澄清有关技术问题
制定安全保证措施,提出应急预案
对施工人员现场技术交底,并进行上岗技术培训,考核合格后持证上岗
设专职及兼职安全员,安全员经培训合格后持证上岗
2 外业技术准备施工作业层中所涉及的各种外部技术数据收集
修建生活房屋,配齐生活、办公设施、施工机械,满足主要管理、技术人员进场生活、办公及施工1下载后可任意编辑需要

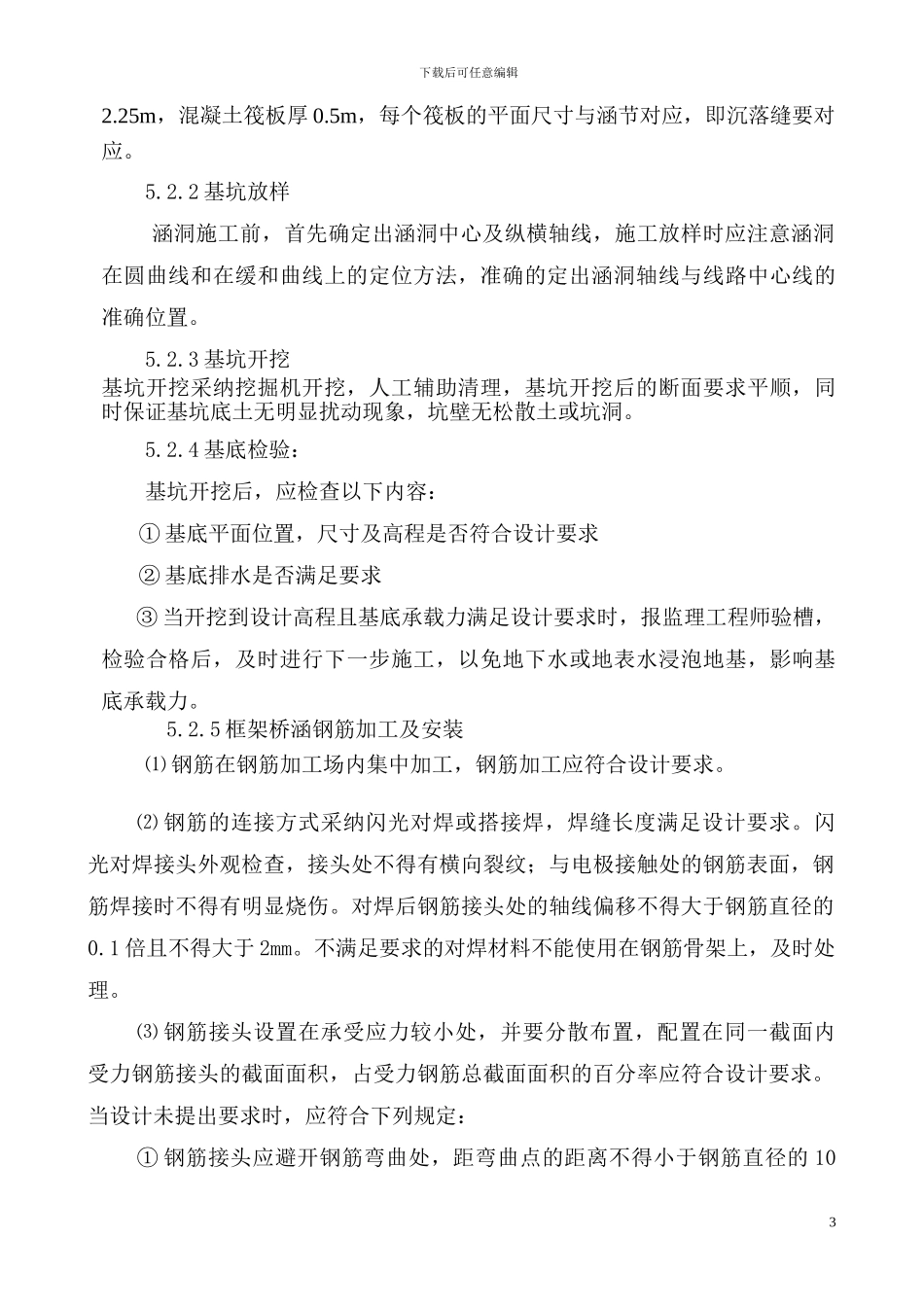

1 涵洞所用混凝土均采纳高性能混凝土3
2 施工前按设计提供的配比进行室内试验,确定施工配合比
3 涵洞地基处理按设计要求采纳管桩加筏板的加固方式

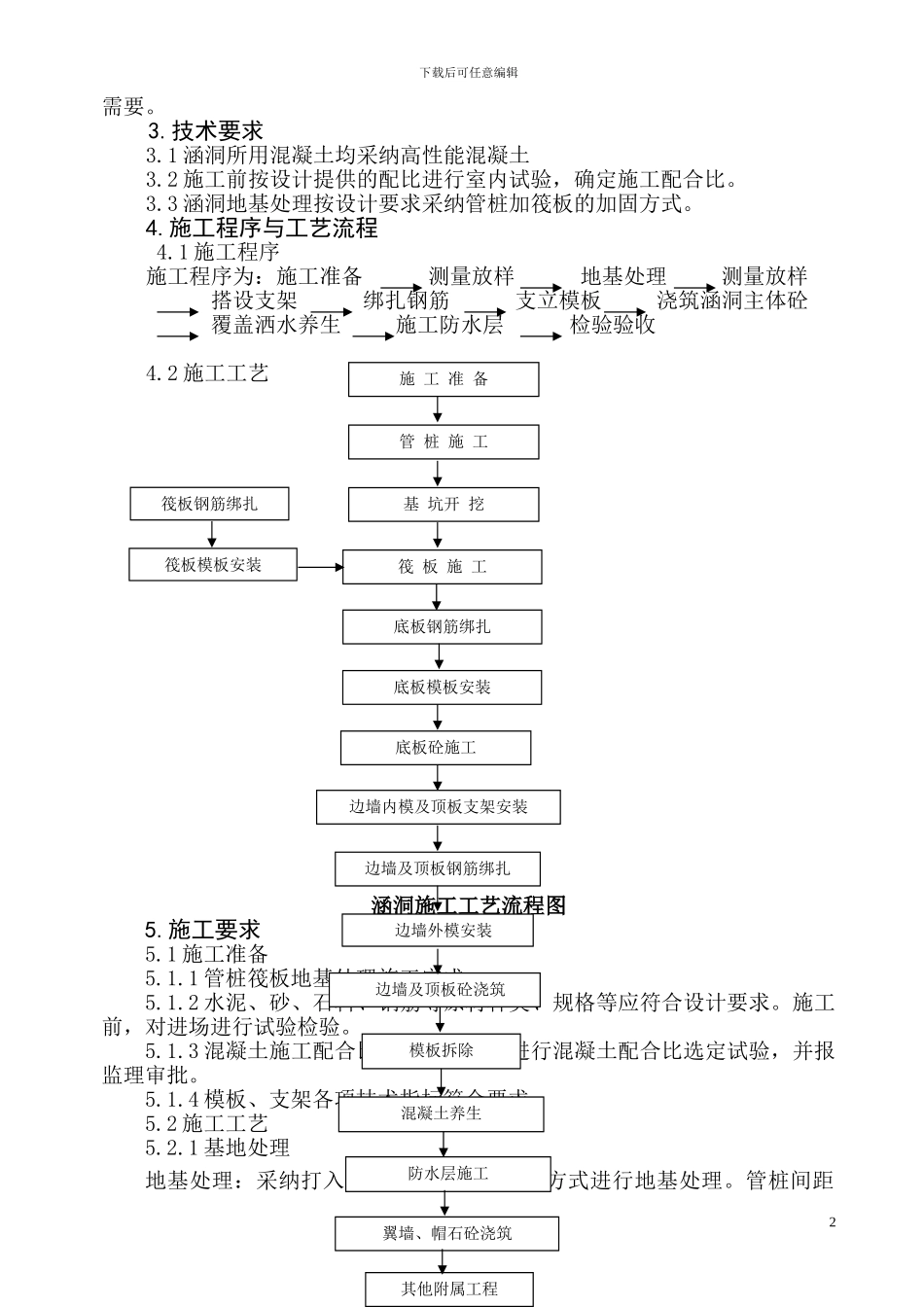

施工程序与工艺流程 4
1 施工程序施工程序为:施工准备 测量放样 地基处理 测量放样 搭设支架 绑扎钢筋 支立模板 浇筑涵洞主体砼 覆盖洒水养生 施工防水层 检验验收4
2 施工工艺涵洞施工工艺流程图5
1 施工准备5
1 管桩筏板地基处理施工完成
2 水泥、砂、石料、钢筋等原材种类、规格等应符合设计要求
施工前,对进场进行试验检验
3 混凝土施工配合比根据设计要求进行混凝土配合比选定试验,并报监理审批
4 模板、支架各项技术指标符合要求
2 施工工艺5
1 基地处理地基处理:采纳打入管桩加混凝土筏板的方式进行地基处理
管桩间距2筏板钢筋绑扎施 工 准 备筏 板 施 工底板钢筋绑扎边墙内模及顶板支架安装底板模板安装底板砼施工边墙及顶板钢筋绑扎其他附属工程 边墙及顶板砼浇筑翼墙、帽
