】承台施工一级技术交底3
3 承台施工3

1 陆上承台施工陆上承台施工工艺流程详见图 3-3-9
----------------------------精品 word 文档 值得下载 值得拥有---------------------------------------------------------------------------------------------------------------------------------------------------------------------------测设基坑平面位置、标高挖掘机开挖凿除桩头检测桩基基底处理绑扎钢筋安装模板灌筑砼与墩台身接缝处理基坑防护制作砼试件集水井法抽水砼拌制、输送下载后可任意编辑图 3-3-9 陆上承台施工工艺流程图(1) 基坑开挖陆上承台施工方法与明挖基础的施工方法基本一致,采纳机械放坡开挖,人工配合,并备用大功率水泵在承台开挖时抽水,大块钢模板浇注砼;对于靠近铁路、公路的承台,在基坑开挖时根据情况采纳钢板桩或薄壁沉井进行基坑防护,保证运营安全
(2)承台浇筑人工风镐凿除桩头,使基桩顶部显露出新奇砼面,基桩埋入承台长度及桩顶主筋锚入承台长度满足设计要求
桩基检测合格后,承台底铺 10cm 碎石垫层,用砂浆抹面,立模绑扎钢筋
将承台的主筋与伸入承台的钻孔桩钢筋连接,底面每隔50cm 与主筋底交错位置垫一砼垫块,侧面每隔 80cm 于主筋外侧交错位置安装特制的塑料垫块,以保证浇注砼时钢筋保护层厚度
承台侧模采纳组合钢模,模板安装完毕后,在模板内均匀涂刷脱模剂

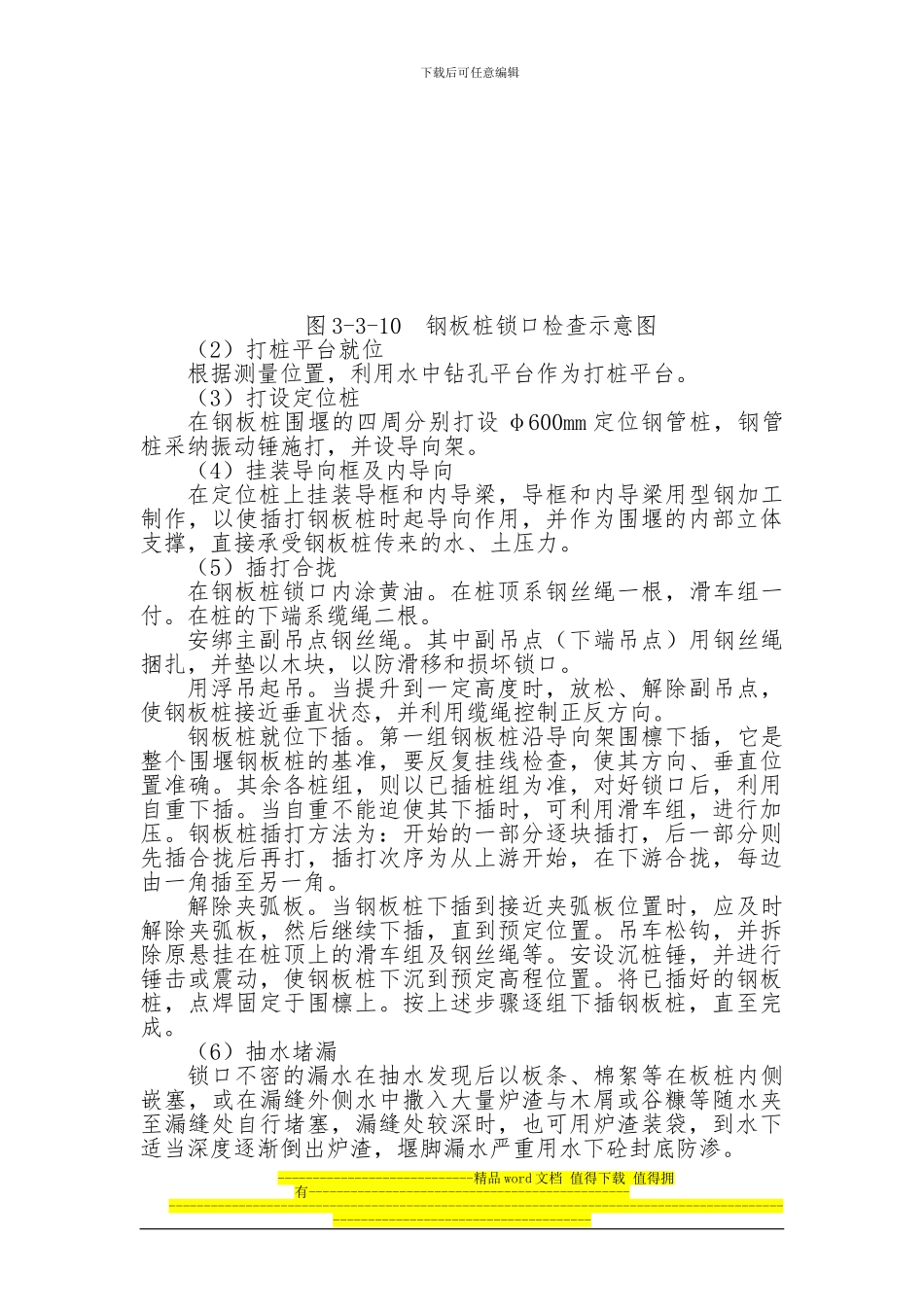

砼从拌合站由砼运输车运到浇筑现场,泵送入模,插入式振动棒振捣,振捣时,防止触碰模板与钢
