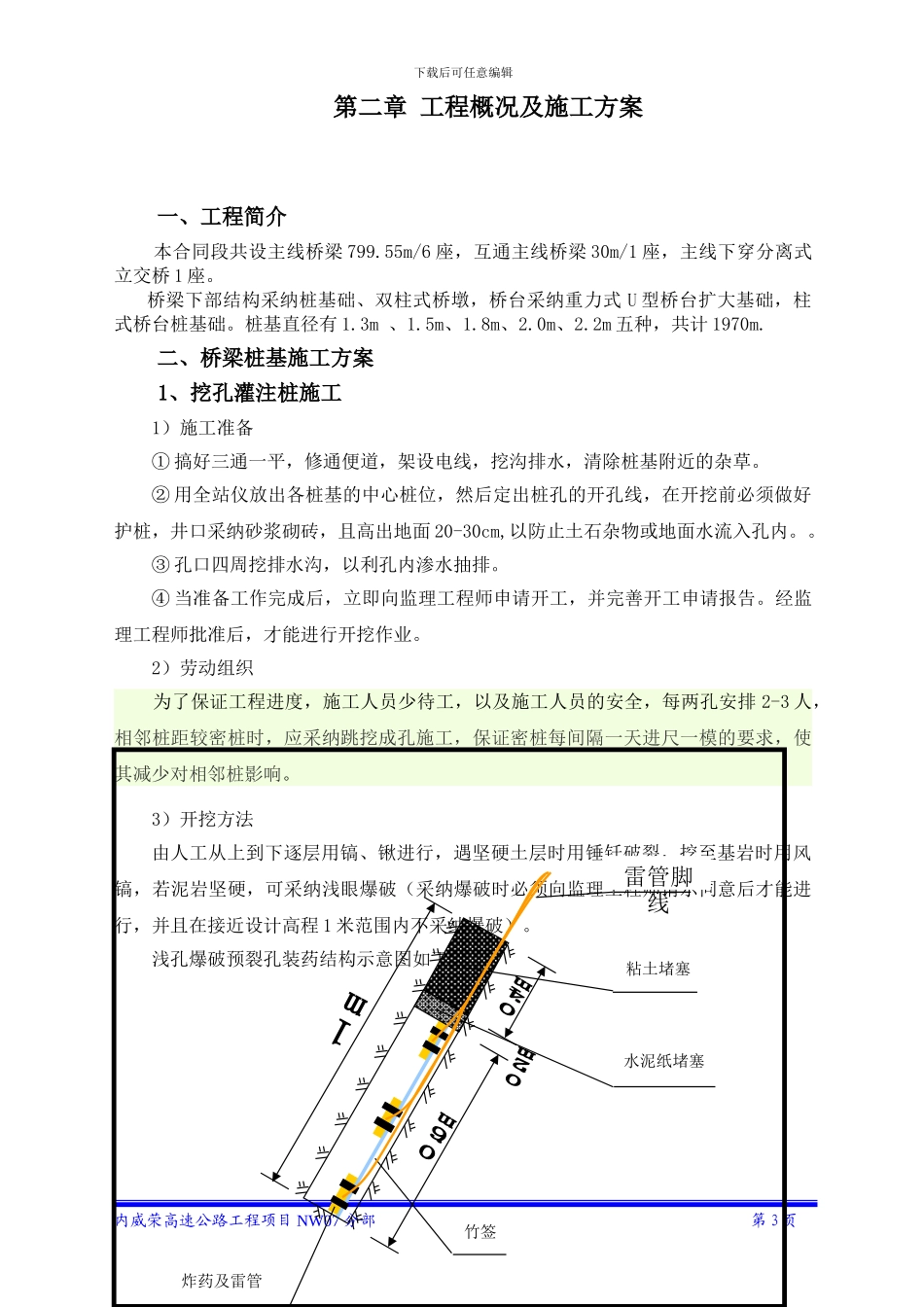

下载后可任意编辑内江至威远至荣县高速公路工程项目桩基施工安全专项方案 拟 制 人 审 核 人 批 准 人 内江至威远至荣县高速公路工程项目 7 分部二 0 一三年五月一日第一章 编制范围和目标1 编制范围内威荣高速公路 7 分部桩基施工安全专项方案。2 编制目的内威荣高速公路工程项目 NW07 分部 第 1 页下载后可任意编辑在内威荣高速公路 7 分部全线桥梁桩基施工期间,指导施工每一环节的具体处理方法,确保该桩基施工的安全。3 编制依据本施工安全专项方案编制依据:《中华人民共和国安全生产法》《中华人民共和国建筑法》《中华人民共和国劳动法》《公路水运工程安全生产监督管理办法》《建设工程安全生产管理条例》《公路工程施工安全技术规程》《交通行业安全生产事故应急预案》《四川省安全生产条例》《四川省生产安全事故报告和调查处理规定》《生产经营单位生产安全事故应急预案编制导则》《四川路桥集团安全生产管理制度》4 施工安全控制目标杜绝发生重大伤亡事故;减少一般伤亡事故的发生;不发生交通责任事故。 内威荣高速公路工程项目 NW07 分部 第 2 页下载后可任意编辑第二章 工程概况及施工方案一、工程简介 本合同段共设主线桥梁 799.55m/6 座,互通主线桥梁 30m/1 座,主线下穿分离式立交桥 1 座。桥梁下部结构采纳桩基础、双柱式桥墩,桥台采纳重力式 U 型桥台扩大基础,柱式桥台桩基础。桩基直径有 1.3m 、1.5m、1.8m、2.0m、2.2m 五种,共计 1970m.二、桥梁桩基施工方案1、挖孔灌注桩施工1)施工准备① 搞好三通一平,修通便道,架设电线,挖沟排水,清除桩基附近的杂草。② 用全站仪放出各桩基的中心桩位,然后定出桩孔的开孔线,在开挖前必须做好护桩,井口采纳砂浆砌砖,且高出地面 20-30cm,以防止土石杂物或地面水流入孔内。。③ 孔口四周挖排水沟,以利孔内渗水抽排。④ 当准备工作完成后,立即向监理工程师申请开工,并完善开工申请报告。经监理工程师批准后,才能进行开挖作业。2)劳动组织 为了保证工程进度,施工人员少待工,以及施工人员的安全,每两孔安排 2-3 人,相邻桩距较密桩时,应采纳跳挖成孔施工,保证密桩每间隔一天进尺一模的要求,使其减少对相邻桩影响。3)开挖方法由人工从上到下逐层用镐、锹进行,遇坚硬土层时用锤钎破裂,挖至基岩时用风镐,若泥岩坚硬,可采纳浅眼爆破(采纳爆破时必须向监理工程师请示同意后才能进行,并且在接近设计高程 ...
