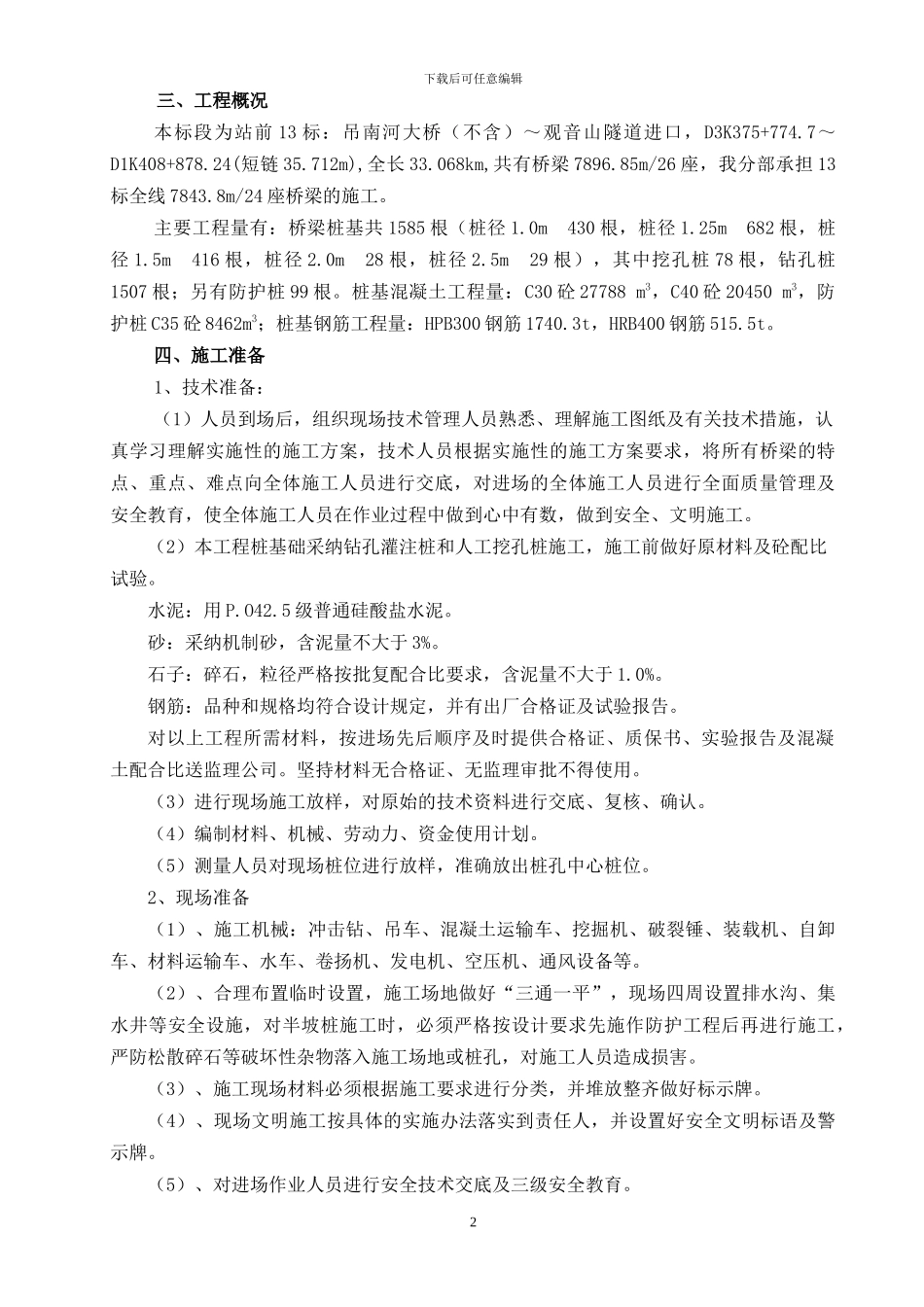

下载后可任意编辑桩基施工专项方案一、编制依据1、中铁十五局集团有限公司与成贵铁路有限责任公司签订的《施工合同》。2、成贵铁路有限责任公司下发的《指导性施工组织设计》及有关文件。3、中铁第二勘察设计院集团有限公司下发的正式施工图纸、首次设计技术交底料及招标图纸或资料。4、国家、原铁道部有关客运专线的工程建设强制性标准,现行行业设计、施工法律规范、质量验收标准,相关规定、规则、规程、技术指南等。5、国家、原铁道部、铁路总公司、贵州省现行环境保护、劳动保护的有关政策、法律、法规等。6、铁路工程施工组织设计指南(铁建设[2024]226号)。7、我单位投标文件。8、我单位通过认证中心认证的质量、环境、职业健康安全体系管理手册和程序文件。9、我单位所拥有的人力、机械设备资源,施工技术水平、施工管理水平、工法及科研成果和多条高铁和客专积累的工程施工经验。10、 现场踏勘所获得的工程地质、水文地质资料、当地资源、交通状况及施工环境等调查资料。11、我单位三标合一标准的《管理手册》及《程序文件》。二、编制原则1、严格遵守合同文件所规定的条款要求及铁路总公司现行的施工技术法律规范、质量检验评定标准,结合本合同段的工程特点,围绕保证工程质量、施工安全、施工工期,对各分项工程分轻重缓急进行合理安排,分期、分批组织施工。2、坚持在实事求是的基础上,遵循技术先进、科学合理、经济适用的原则,在确保工程质量的前提下,积极推广、应用新技术、新工艺、新设备、新材料的“四新”技术。3、坚持专业化施工,安排经验丰富的专业施工队,正确选用先进的施工方法,科学组织,均衡生产。做到安排合理,重点突出,以保证连续、均衡、有序地施工。4、加强在施工安排中各分项工程之间的协调和配合,并充分考虑气候、季节(特别是雨季、冬季)对施工的影响,合理安排施工。5、结合现场实际情况,因地制宜地精心规划和进行施工平面布置,以充分利用当地既有设施和资源,节约施工临时用地为原则,进行临时工程建设。6、贯彻 ISO9002 质量标准,自始至终坚持对施工现场进行全过程有效监控,以科学的方法实行动态管理,文明施工,创建安全标准施工场地。1下载后可任意编辑三、工程概况本标段为站前 13 标:吊南河大桥(不含)~观音山隧道进口,D3K375+774.7~D1K408+878.24(短链 35.712m),全长 33.068km,共有桥梁 7896.85m/26 座,我分部承担 13标全线 7843.8m/24 座桥梁的施工。主要工程量有:桥梁桩...
