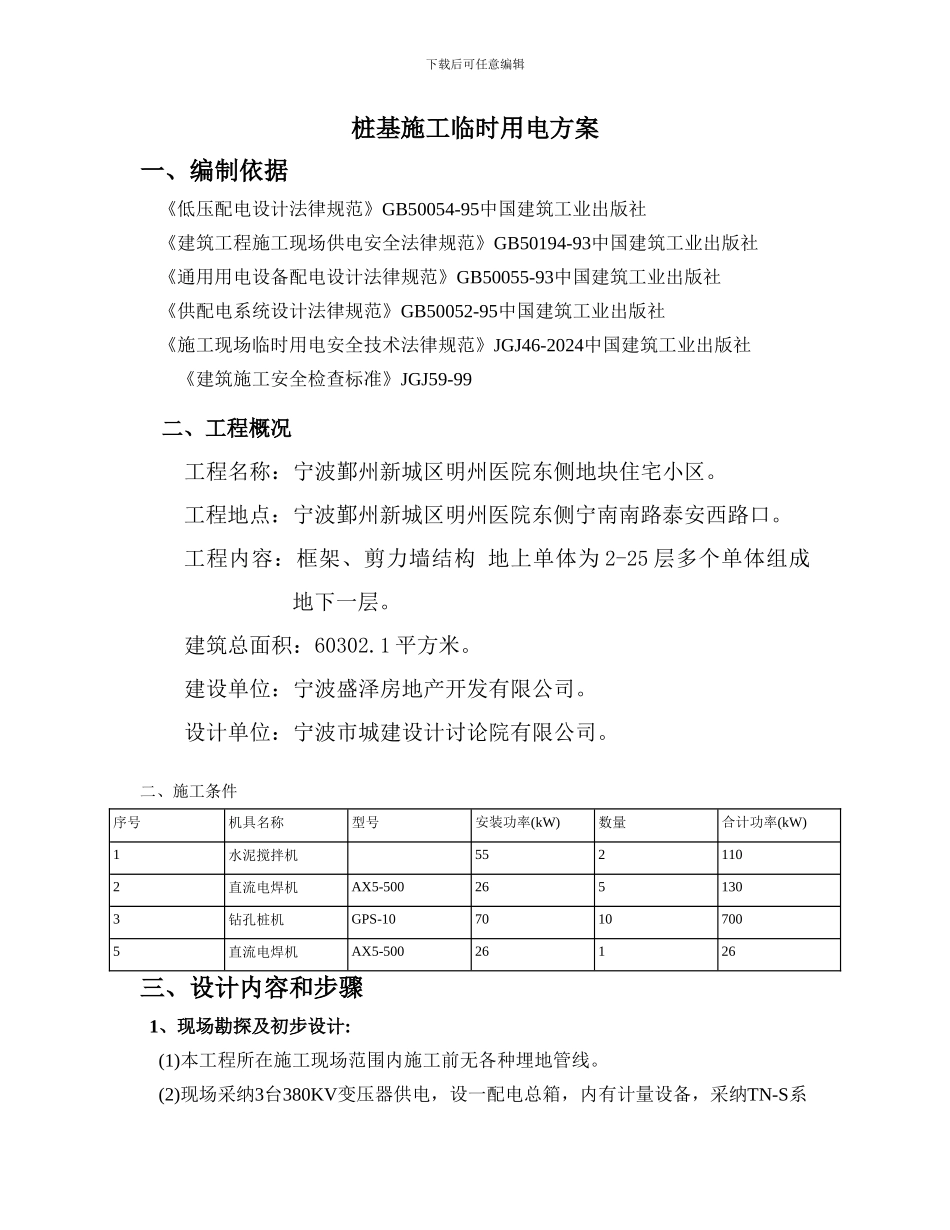

下载后可任意编辑桩基施工临时用电方案一、编制依据 《低压配电设计法律规范》GB50054-95中国建筑工业出版社 《建筑工程施工现场供电安全法律规范》GB50194-93中国建筑工业出版社 《通用用电设备配电设计法律规范》GB50055-93中国建筑工业出版社 《供配电系统设计法律规范》GB50052-95中国建筑工业出版社 《施工现场临时用电安全技术法律规范》JGJ46-2024中国建筑工业出版社《建筑施工安全检查标准》JGJ59-99二、工程概况工程名称:宁波鄞州新城区明州医院东侧地块住宅小区
工程地点:宁波鄞州新城区明州医院东侧宁南南路泰安西路口
工程内容:框架、剪力墙结构 地上单体为 2-25 层多个单体组成 地下一层
建筑总面积:60302
建设单位:宁波盛泽房地产开发有限公司
设计单位:宁波市城建设计讨论院有限公司

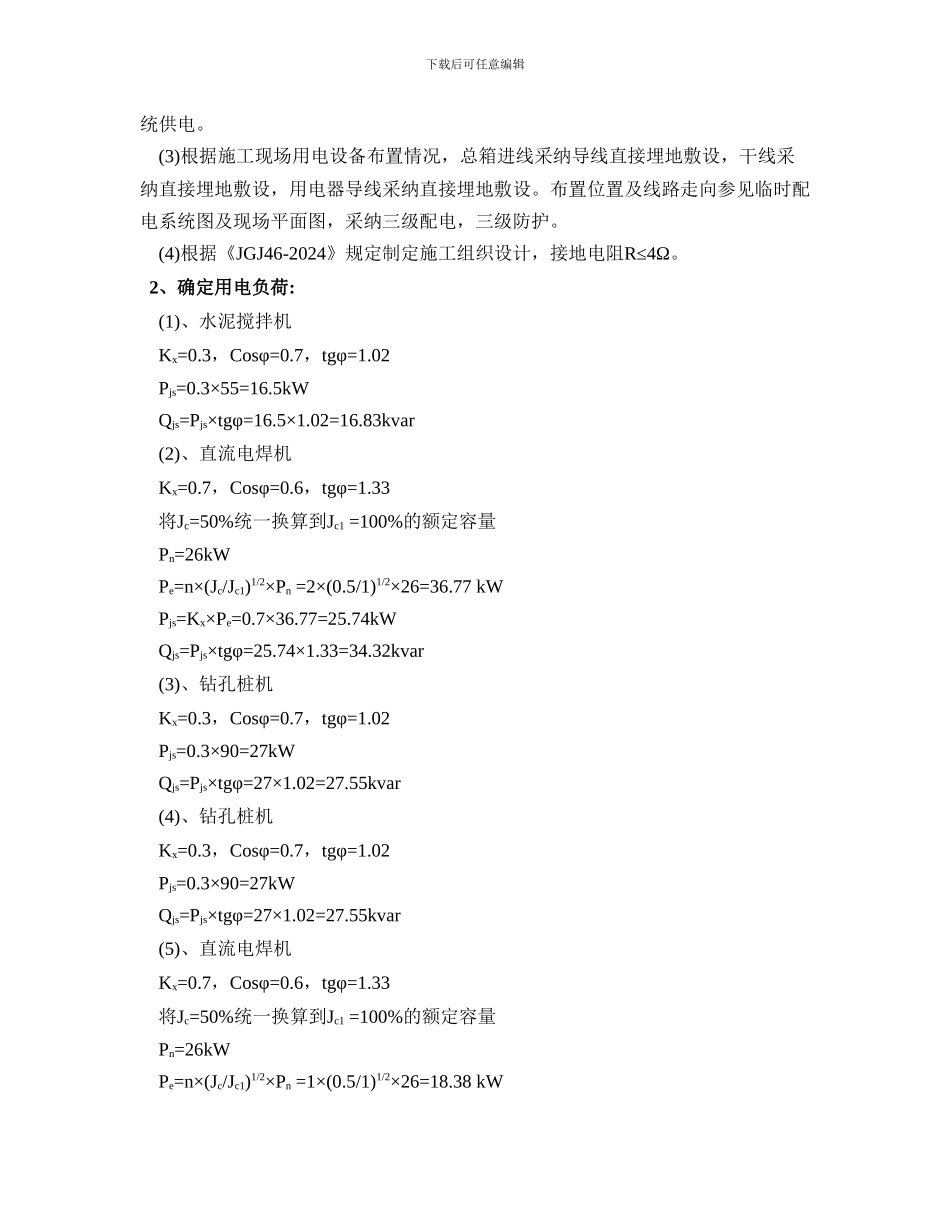

二、施工条件序号机具名称型号安装功率(kW)数量合计功率(kW)1水泥搅拌机5521102直流电焊机AX5-5002651303钻孔桩机GPS-1070107005直流电焊机AX5-50026126三、设计内容和步骤 1、现场勘探及初步设计: (1)本工程所在施工现场范围内施工前无各种埋地管线
(2)现场采纳3台380KV变压器供电,设一配电总箱,内有计量设备,采纳TN-S系下载后可任意编辑统供电
(3)根据施工现场用电设备布置情况,总箱进线采纳导线直接埋地敷设,干线采纳直接埋地敷设,用电器导线采纳直接埋地敷设
布置位置及线路走向参见临时配电系统图及现场平面图,采纳三级配电,三级防护
(4)根据《JGJ46-2024》规定制定施工组织设计,接地电阻R≤4Ω
2、确定用电负荷: (1)、水泥搅拌机 Kx=0
3,Cosφ=0
7,tgφ=1
02 Pjs=0
3×55=16
5kW Qjs=Pjs×tgφ=16
