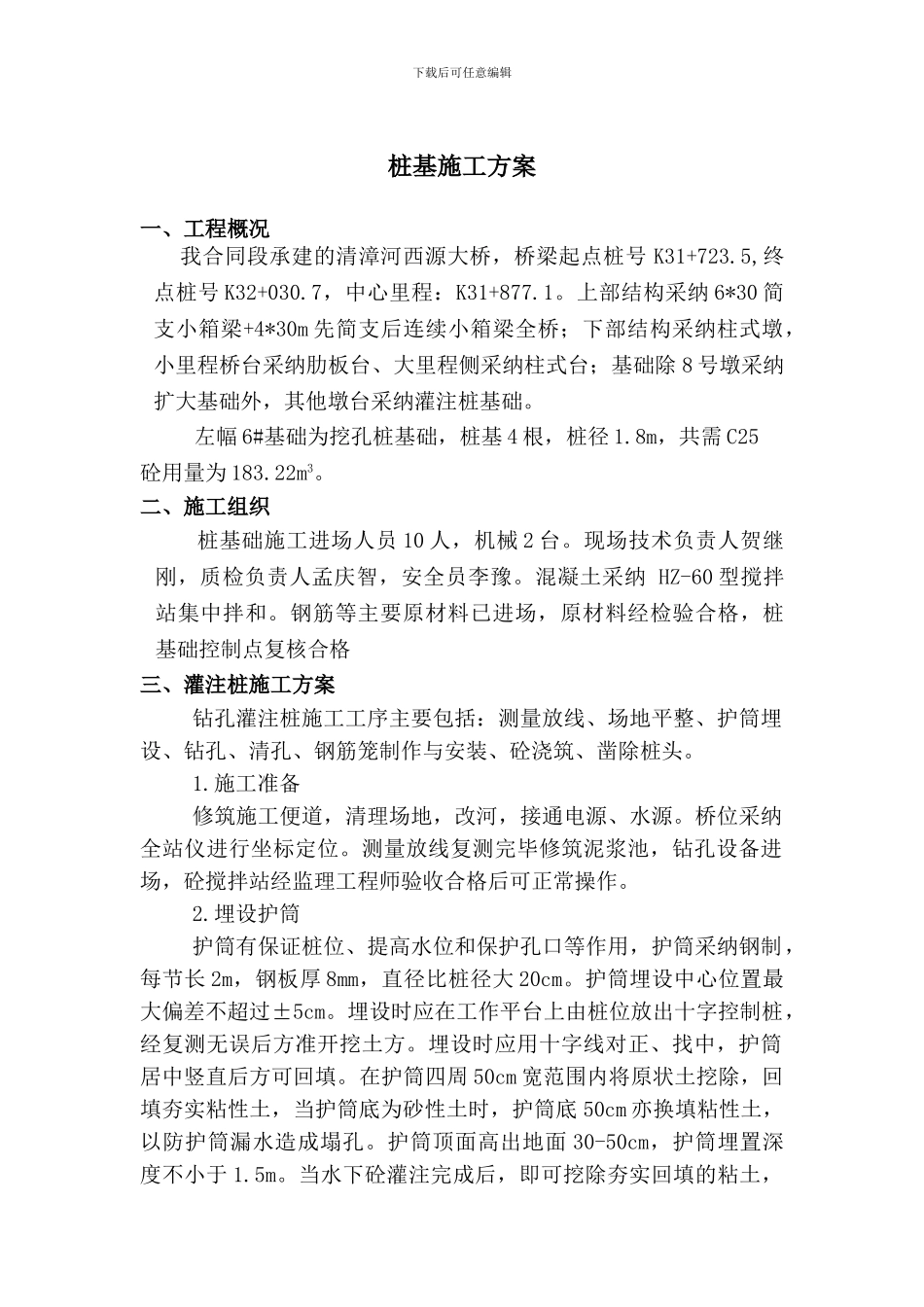

下载后可任意编辑桩基施工方案一、工程概况我合同段承建的清漳河西源大桥,桥梁起点桩号 K31+723
5,终点桩号 K32+030
7,中心里程:K31+877
上部结构采纳 6*30 简支小箱梁+4*30m 先简支后连续小箱梁全桥;下部结构采纳柱式墩,小里程桥台采纳肋板台、大里程侧采纳柱式台;基础除 8 号墩采纳扩大基础外,其他墩台采纳灌注桩基础
左幅 6#基础为挖孔桩基础,桩基 4 根,桩径 1
8m,共需 C25砼用量为 183
二、施工组织桩基础施工进场人员 10 人,机械 2 台
现场技术负责人贺继刚,质检负责人孟庆智,安全员李豫
混凝土采纳 HZ-60 型搅拌站集中拌和
钢筋等主要原材料已进场,原材料经检验合格,桩基础控制点复核合格三、灌注桩施工方案钻孔灌注桩施工工序主要包括:测量放线、场地平整、护筒埋设、钻孔、清孔、钢筋笼制作与安装、砼浇筑、凿除桩头
施工准备修筑施工便道,清理场地,改河,接通电源、水源
桥位采纳全站仪进行坐标定位
测量放线复测完毕修筑泥浆池,钻孔设备进场,砼搅拌站经监理工程师验收合格后可正常操作
埋设护筒护筒有保证桩位、提高水位和保护孔口等作用,护筒采纳钢制,每节长 2m,钢板厚 8mm,直径比桩径大 20cm
护筒埋设中心位置最大偏差不超过±5cm
埋设时应在工作平台上由桩位放出十字控制桩,经复测无误后方准开挖土方
埋设时应用十字线对正、找中,护筒居中竖直后方可回填
在护筒四周 50cm 宽范围内将原状土挖除,回填夯实粘性土,当护筒底为砂性土时,护筒底 50cm 亦换填粘性土,以防护筒漏水造成塌孔
护筒顶面高出地面 30-50cm,护筒埋置深度不小于 1
当水下砼灌注完成后,即可挖除夯实回填的粘土,下载后可任意编辑将护筒拆除
3.钻机就位及开挖泥浆池、沉淀池就位前,对各项准备工作进行检查,对钻机平台的软基先进行处理
