机械成孔灌注桩施工专项方案中铁二局股份有限公司共青湖项目经理部2012 年 5 月 2 日目 录下载后可任意编辑一、编制依据2二、工程内容及工程量2三、施工目标及组织管理机构2四、施工方案3五、施工现场布置8六、施工进度计划8七、施工机械设备9八、进度计划保证措施9九、施工质量保证措施10十、雨季施工技术措施12十一、施工安全保证措施12一、编制依据1、建设部颁布的行业标准:《建筑桩基技术法律规范》(JGJ94-2024)和国家其他相关现行施工法律规范;2、设计施工图要求;3、该项工程的工作量;4、场地地质情况及施工条件(现场已有的地质勘查资料)
二、工程内容及工程量根据设计图纸要求,该项工程为中铁共青湖 A-20#展示区机械钻孔灌注桩,桩径为 Φ600mm,Φ800mm,Φ1000mm 共计 74 根,深度为保证进入持力层 500mm
工程量以建设、施工、监理三方认定的孔深(从自然地面到终孔的深度)进行计量
三、施工目标及组织管理机构1、项目施工目标本桩基施工为专业分包,专业分包队伍纳入项目部统一管理
专业分包施工工----------------------------精品 word 文档 值得下载 值得拥有---------------------------------------------------------------------------------------------------------------------------------------------------------------------------下载后可任意编辑程管理形式为专业分包项目经理责任制,桩基工程项目经理部实行岗位责任制,责任到人
施工工期目标:日历工期 20 天,开工日期以开工令下达的日期为准
工程质量目标:达到国家现行工程质量验收合格标准

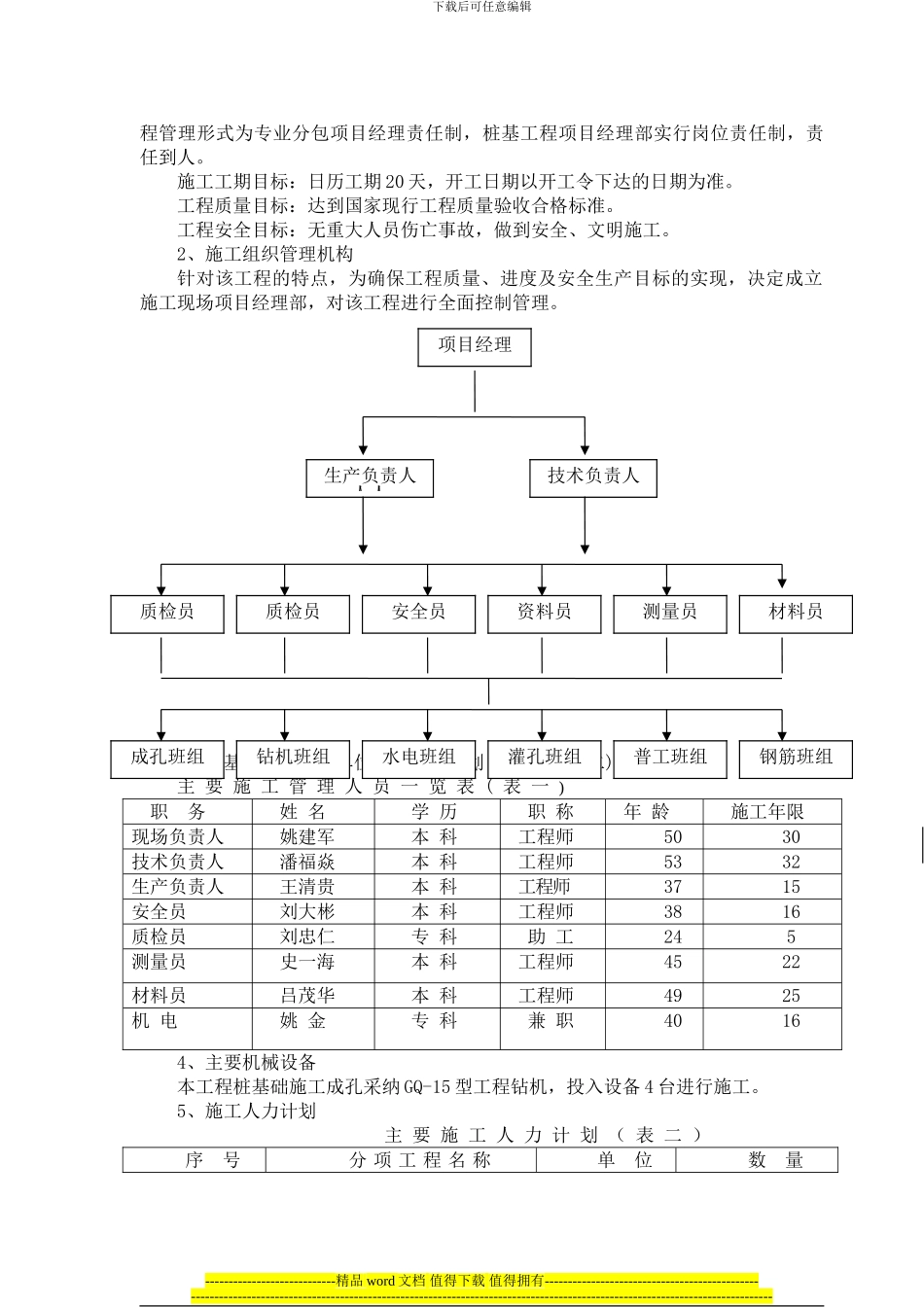

工程安全目标:无重大
