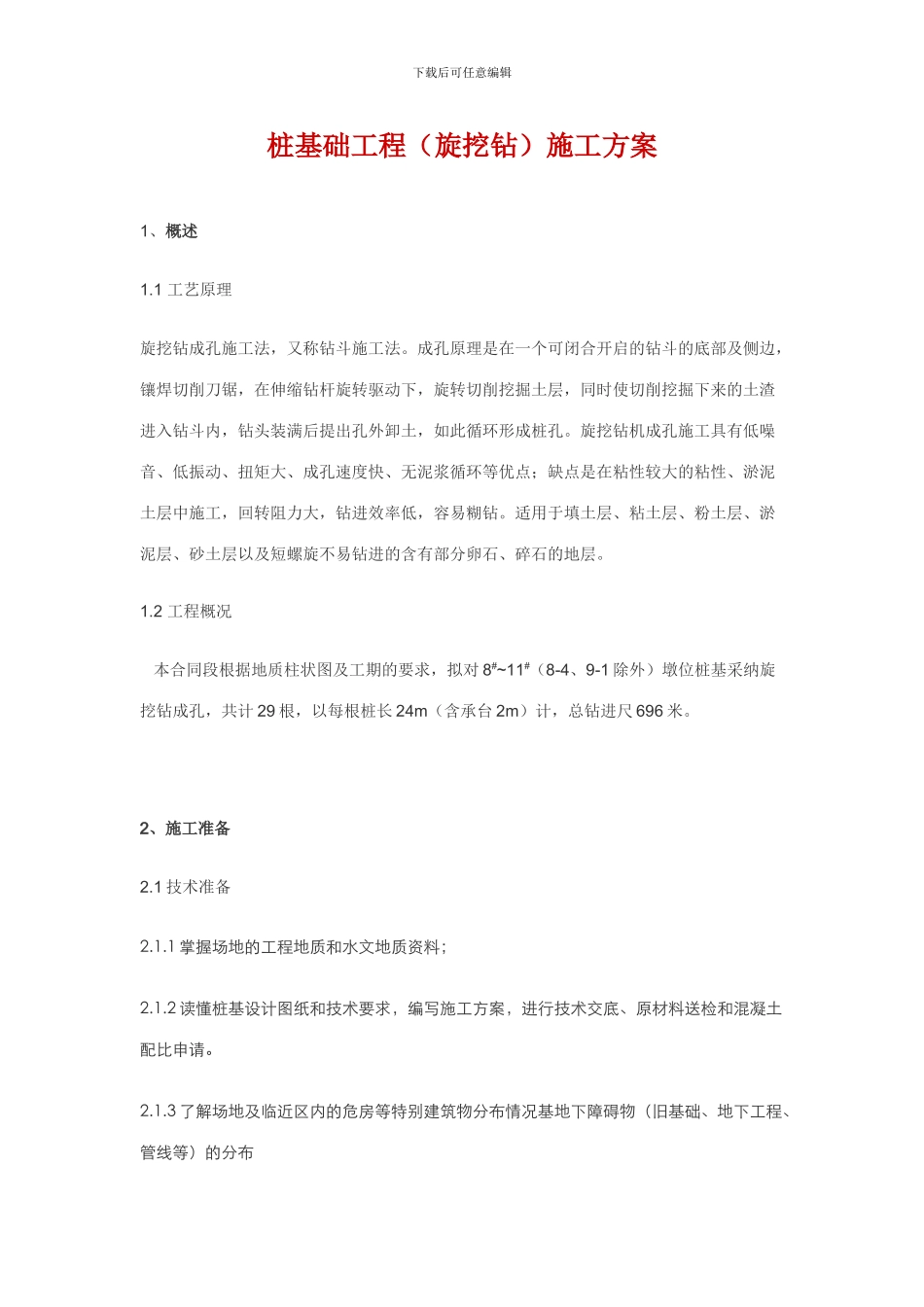

下载后可任意编辑桩基础工程(旋挖钻)施工方案1、概述1.1 工艺原理旋挖钻成孔施工法,又称钻斗施工法。成孔原理是在一个可闭合开启的钻斗的底部及侧边,镶焊切削刀锯,在伸缩钻杆旋转驱动下,旋转切削挖掘土层,同时使切削挖掘下来的土渣进入钻斗内,钻头装满后提出孔外卸土,如此循环形成桩孔。旋挖钻机成孔施工具有低噪音、低振动、扭矩大、成孔速度快、无泥浆循环等优点;缺点是在粘性较大的粘性、淤泥土层中施工,回转阻力大,钻进效率低,容易糊钻。适用于填土层、粘土层、粉土层、淤泥层、砂土层以及短螺旋不易钻进的含有部分卵石、碎石的地层。1.2 工程概况 本合同段根据地质柱状图及工期的要求,拟对 8#~11#(8-4、9-1 除外)墩位桩基采纳旋挖钻成孔,共计 29 根,以每根桩长 24m(含承台 2m)计,总钻进尺 696 米。 2、施工准备2.1 技术准备2.1.1 掌握场地的工程地质和水文地质资料;2.1.2 读懂桩基设计图纸和技术要求,编写施工方案,进行技术交底、原材料送检和混凝土配比申请。2.1.3 了解场地及临近区内的危房等特别建筑物分布情况基地下障碍物(旧基础、地下工程、管线等)的分布下载后可任意编辑2.1.4 准备施工用的各种报表、法律规范。2.2 主要机具设备旋挖钻机、自卸汽车、吊车、挖掘机、混凝土导管、隔水栓、储料斗等2.3 作业条件2.3.1 合理布置施工现场,清理场地内影响施工的障碍物,低洼处用粘土回填,达到“三通一平”,挖好稳定液搅拌池。2.3.2 对进场设备、机具进行安装、调试检查和试运转,确保机械正常工作,配备足够的备件。2.3.3 引好桩位控制线和水平高程的控制点,妥善保护好,施工中应常常复测。2.3.4 原材料进场待用,根据设计要求加工钢筋笼。2.3.5 正式施工前试成孔,不少于两个,以便了解场地地层情况并检查所选择的机具设备施工工艺是否适宜。2.4 劳动力计划安排:配备技术员 2 人,负责质量管理(轮班作业,必须做到有人施工就有人做技术指导);配备管理人员 2 人,全面负责现场施工管理工作(轮班作业,必须做到有人施工就有人管理);技工 3 人,普工 10 人,共计 19 人。本工程施工负责人为:<<,技术负责人:<<,安全负责人:<<。2.5 施工工期计划安排:施工班组务必抓住目前的黄金施工时段,本着优质、快速、高效的施工目标,于 2024 年 08 月 15 日至 2024 年 09 月 20 日完成全部旋挖钻施工。 3、施工工艺流程和施工方法下载后可任意编辑3.1 施工...
