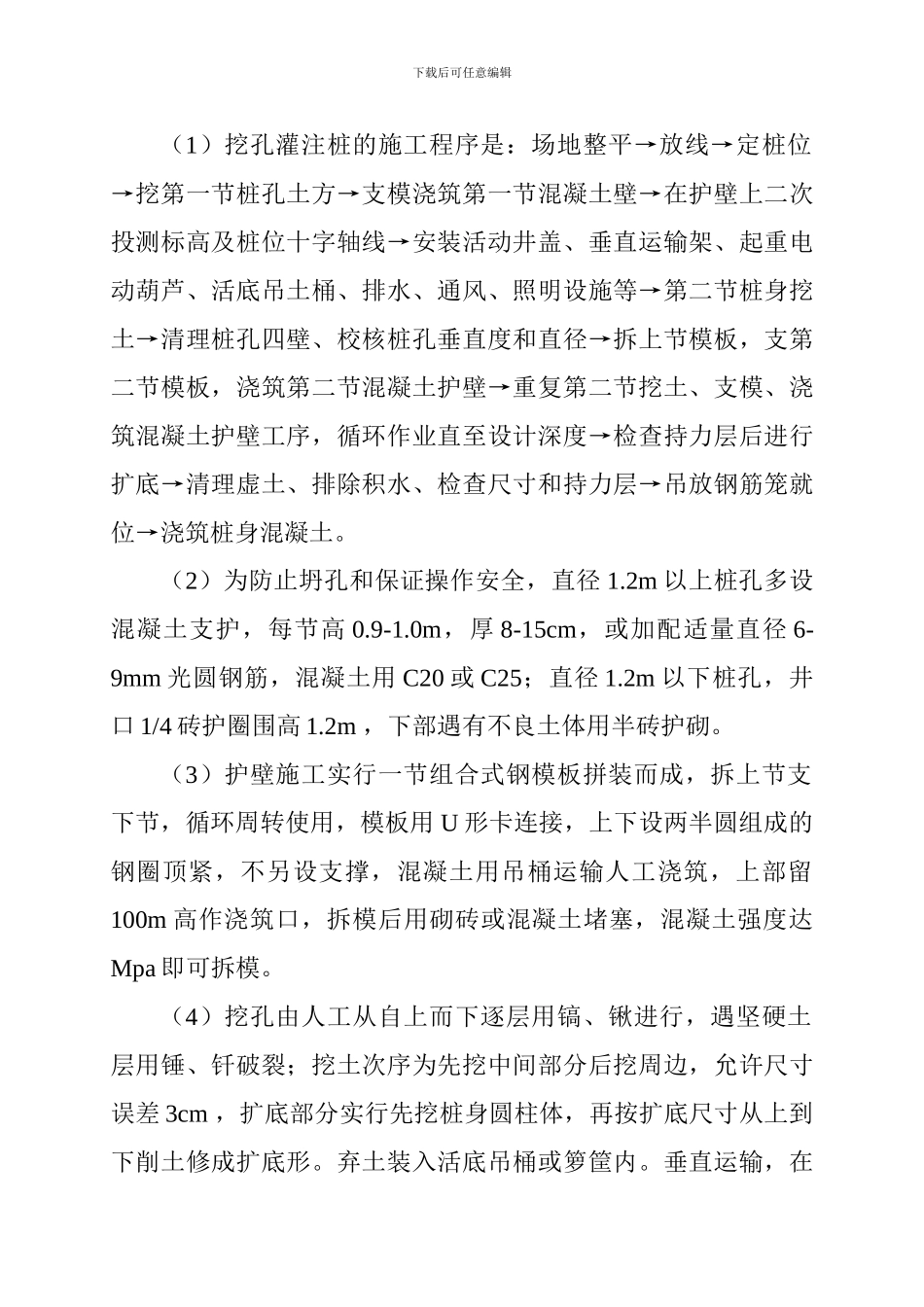

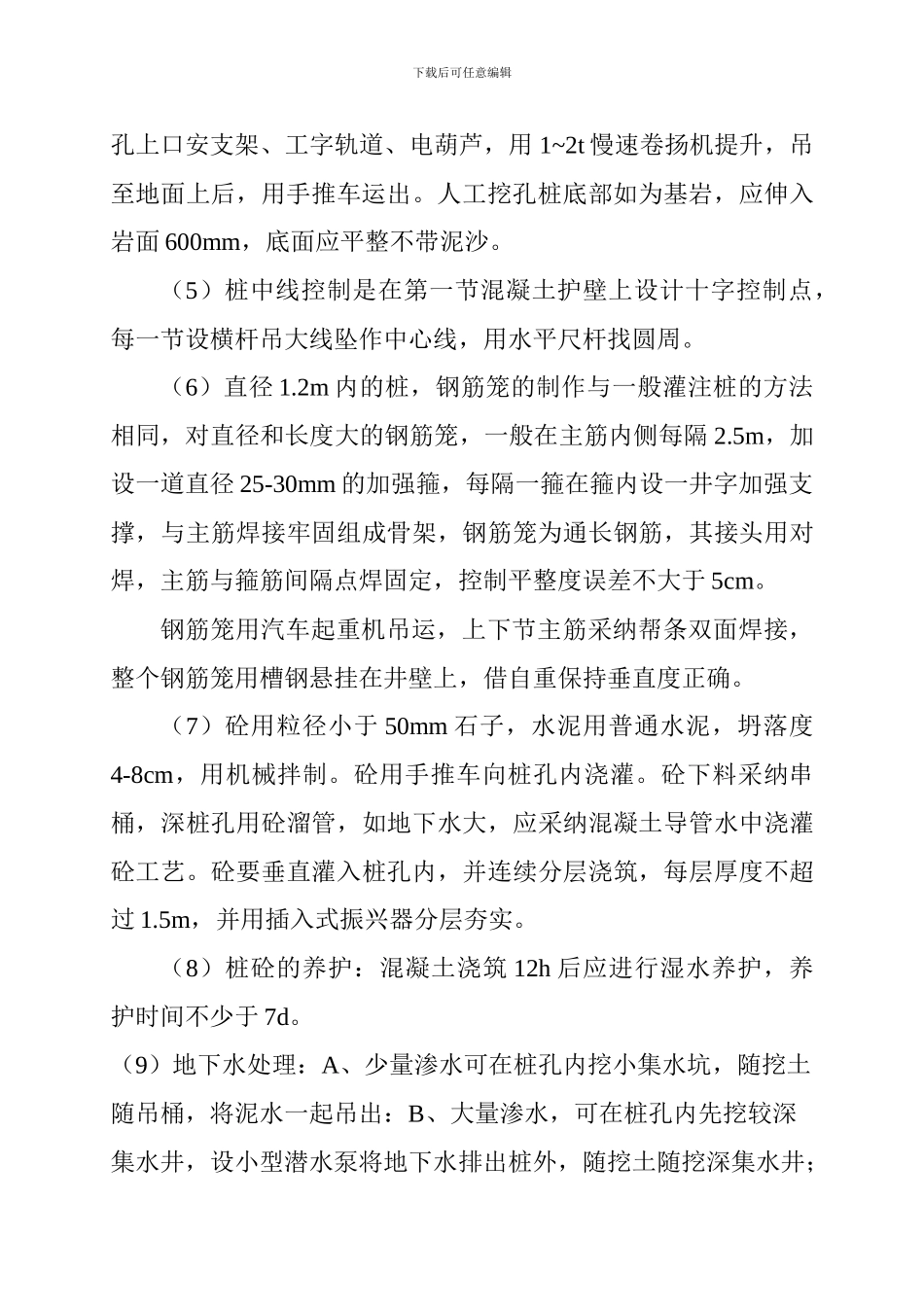

下载后可任意编辑桩基础施工实施方案工程名称:合浦县西场镇第一中学公共租赁房编制单位:合浦县建筑工程公司编制人员:审 核:审 批:编制日期: 年 月 日 下载后可任意编辑(1)挖孔灌注桩的施工程序是:场地整平→放线→定桩位→挖第一节桩孔土方→支模浇筑第一节混凝土壁→在护壁上二次投测标高及桩位十字轴线→安装活动井盖、垂直运输架、起重电动葫芦、活底吊土桶、排水、通风、照明设施等→第二节桩身挖土→清理桩孔四壁、校核桩孔垂直度和直径→拆上节模板,支第二节模板,浇筑第二节混凝土护壁→重复第二节挖土、支模、浇筑混凝土护壁工序,循环作业直至设计深度→检查持力层后进行扩底→清理虚土、排除积水、检查尺寸和持力层→吊放钢筋笼就位→浇筑桩身混凝土。(2)为防止坍孔和保证操作安全,直径 1.2m 以上桩孔多设混凝土支护,每节高 0.9-1.0m,厚 8-15cm,或加配适量直径 6-9mm 光圆钢筋,混凝土用 C20 或 C25;直径 1.2m 以下桩孔,井口 1/4 砖护圈围高 1.2m ,下部遇有不良土体用半砖护砌。(3)护壁施工实行一节组合式钢模板拼装而成,拆上节支下节,循环周转使用,模板用 U 形卡连接,上下设两半圆组成的钢圈顶紧,不另设支撑,混凝土用吊桶运输人工浇筑,上部留100m 高作浇筑口,拆模后用砌砖或混凝土堵塞,混凝土强度达Mpa 即可拆模。(4)挖孔由人工从自上而下逐层用镐、锹进行,遇坚硬土层用锤、钎破裂;挖土次序为先挖中间部分后挖周边,允许尺寸误差 3cm ,扩底部分实行先挖桩身圆柱体,再按扩底尺寸从上到下削土修成扩底形。弃土装入活底吊桶或箩筐内。垂直运输,在下载后可任意编辑孔上口安支架、工字轨道、电葫芦,用 1~2t 慢速卷扬机提升,吊至地面上后,用手推车运出。人工挖孔桩底部如为基岩,应伸入岩面 600mm,底面应平整不带泥沙。(5)桩中线控制是在第一节混凝土护壁上设计十字控制点,每一节设横杆吊大线坠作中心线,用水平尺杆找圆周。(6)直径 1.2m 内的桩,钢筋笼的制作与一般灌注桩的方法相同,对直径和长度大的钢筋笼,一般在主筋内侧每隔 2.5m,加设一道直径 25-30mm 的加强箍,每隔一箍在箍内设一井字加强支撑,与主筋焊接牢固组成骨架,钢筋笼为通长钢筋,其接头用对焊,主筋与箍筋间隔点焊固定,控制平整度误差不大于 5cm。钢筋笼用汽车起重机吊运,上下节主筋采纳帮条双面焊接,整个钢筋笼用槽钢悬挂在井壁上,借自重保持垂直度正确。(7)砼用粒径小于 50...
