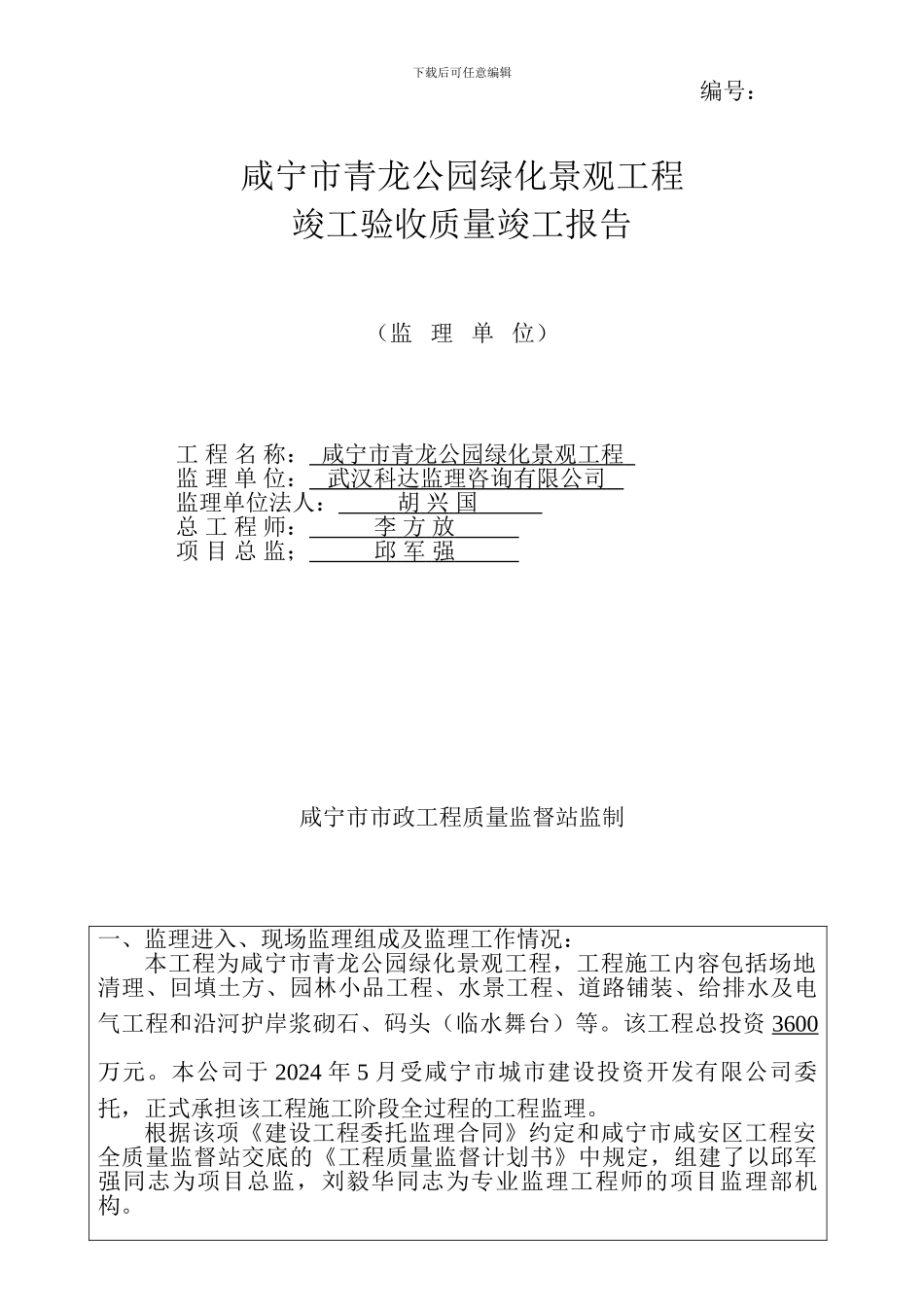

下载后可任意编辑编号:咸宁市青龙公园绿化景观工程竣工验收质量竣工报告(监 理 单 位)工 程 名 称: 咸宁市青龙公园绿化景观工程 监 理 单 位: 武汉科达监理咨询有限公司 监理单位法人: 胡 兴 国 总 工 程 师: 李 方 放 项 目 总 监; 邱 军 强 咸宁市市政工程质量监督站监制一、监理进入、现场监理组成及监理工作情况:本工程为咸宁市青龙公园绿化景观工程,工程施工内容包括场地清理、回填土方、园林小品工程、水景工程、道路铺装、给排水及电气工程和沿河护岸浆砌石、码头(临水舞台)等
该工程总投资 3600万元
本公司于 2024 年 5 月受咸宁市城市建设投资开发有限公司委托,正式承担该工程施工阶段全过程的工程监理
根据该项《建设工程委托监理合同》约定和咸宁市咸安区工程安全质量监督站交底的《工程质量监督计划书》中规定,组建了以邱军强同志为项目总监,刘毅华同志为专业监理工程师的项目监理部机构

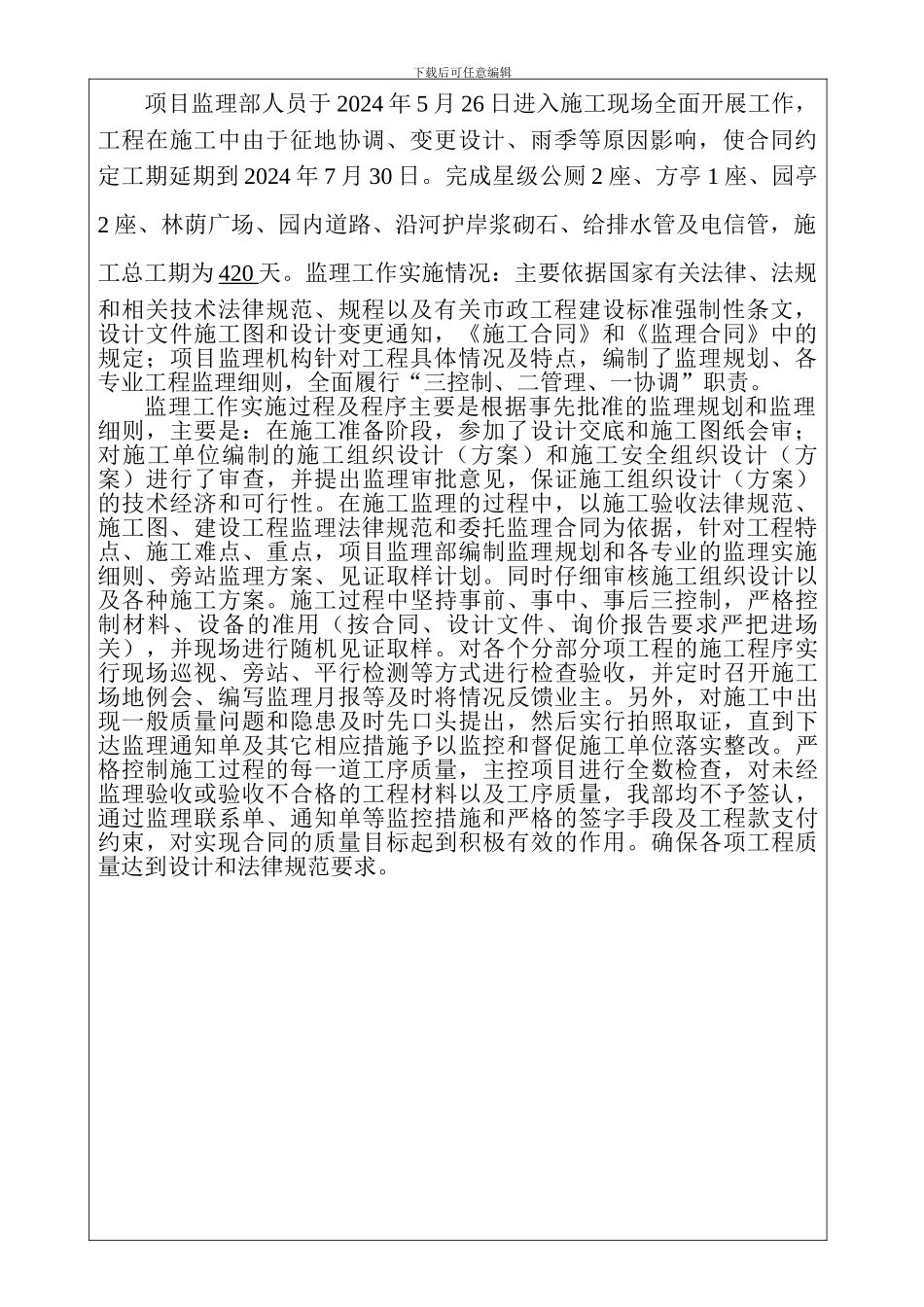

下载后可任意编辑项目监理部人员于 2024 年 5 月 26 日进入施工现场全面开展工作,工程在施工中由于征地协调、变更设计、雨季等原因影响,使合同约定工期延期到 2024 年 7 月 30 日
完成星级公厕 2 座、方亭 1 座、园亭2 座、林荫广场、园内道路、沿河护岸浆砌石、给排水管及电信管,施工总工期为 420 天
监理工作实施情况:主要依据国家有关法律、法规和相关技术法律规范、规程以及有关市政工程建设标准强制性条文,设计文件施工图和设计变更通知,《施工合同》和《监理合同》中的规定;项目监理机构针对工程具体情况及特点,编制了监理规划、各专业工程监理细则,全面履行“三控制、二管理、一协调”职责
监理工作实施过程及程序主要是根据事先批准的监理规划和监理细则,主要是:在施工准备阶段,参加了设计交底和施工图纸会审;对施工单位编制的施工组织设计(方案)和施工安全组织设计(方案)进行了审
