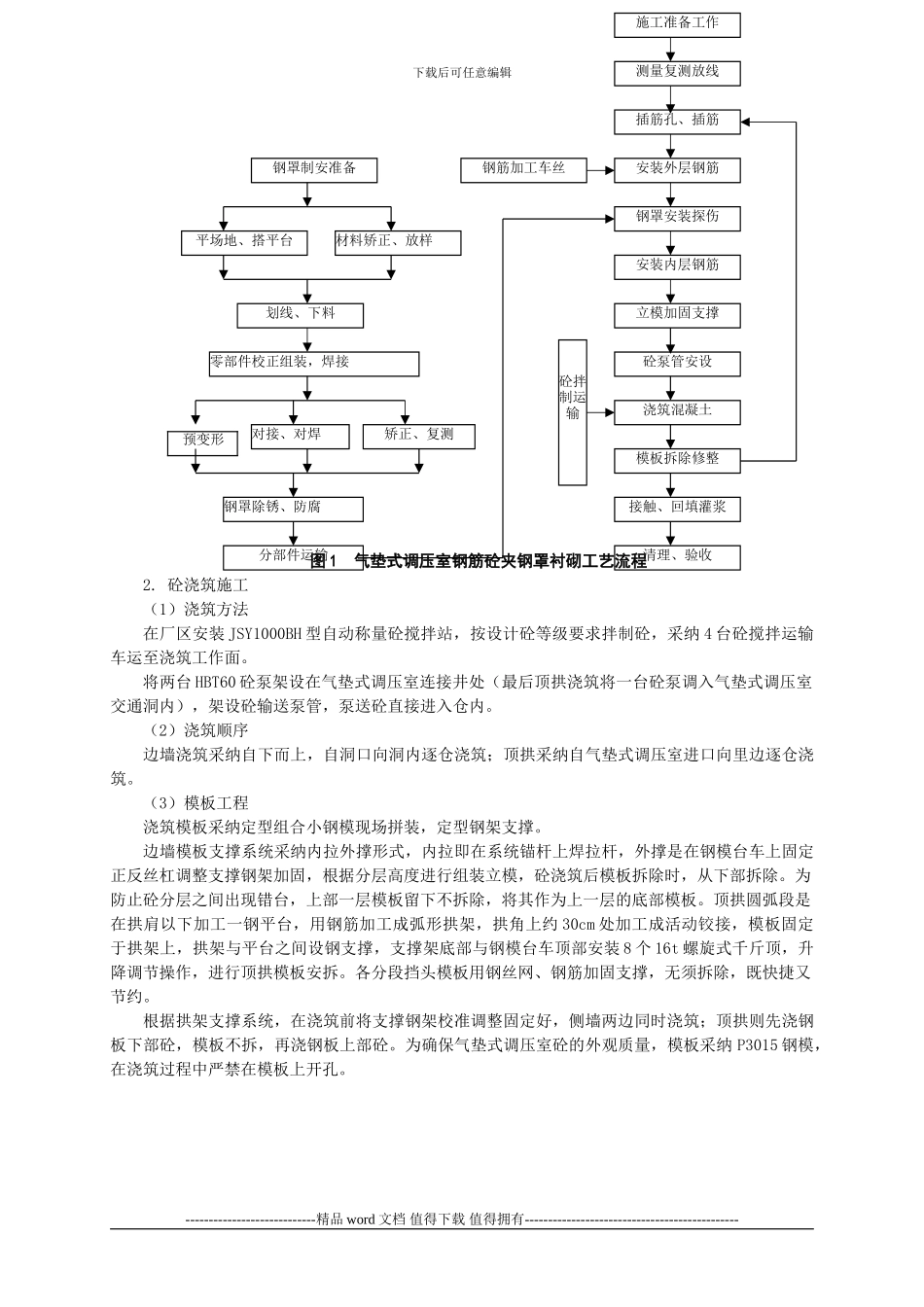

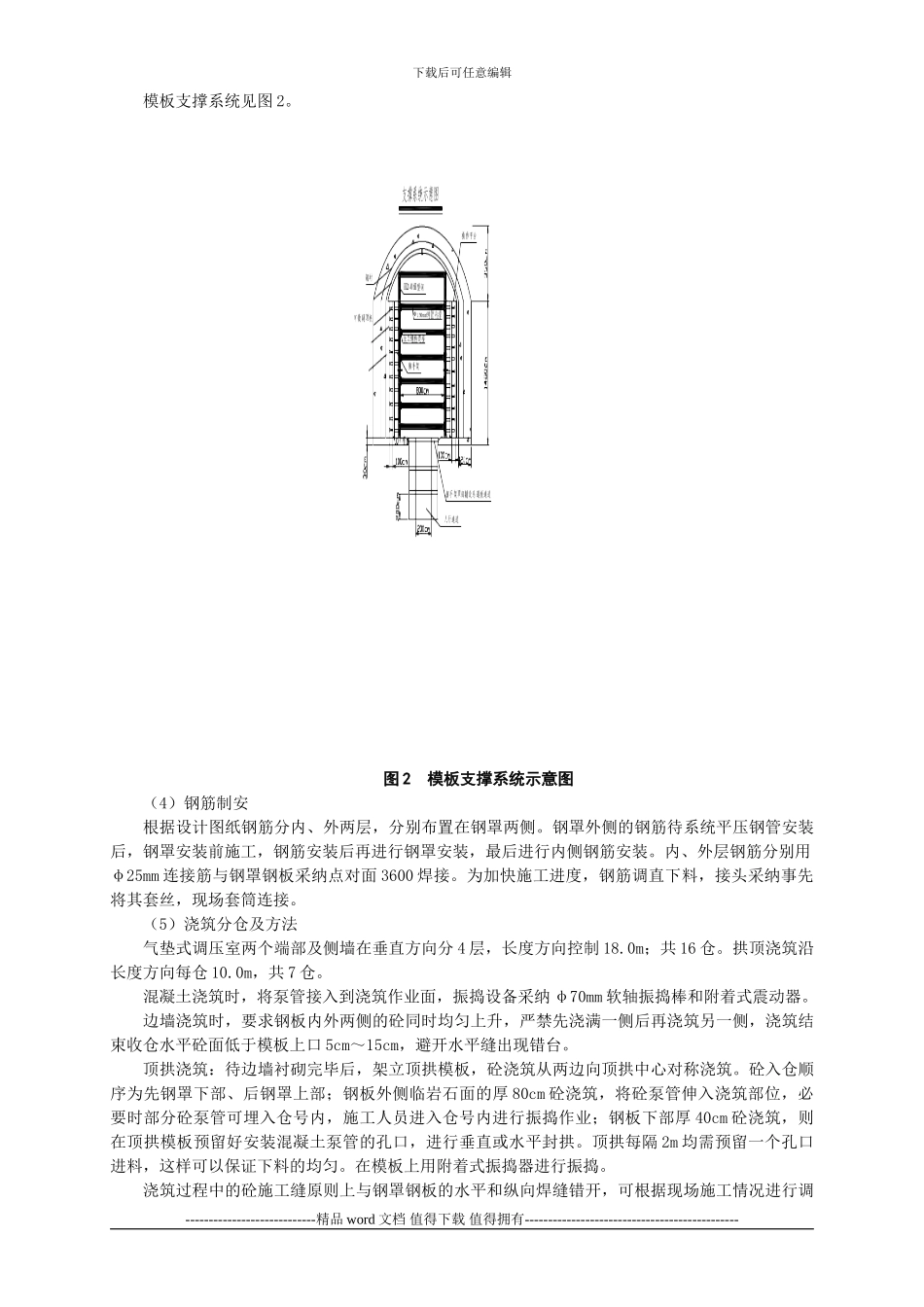

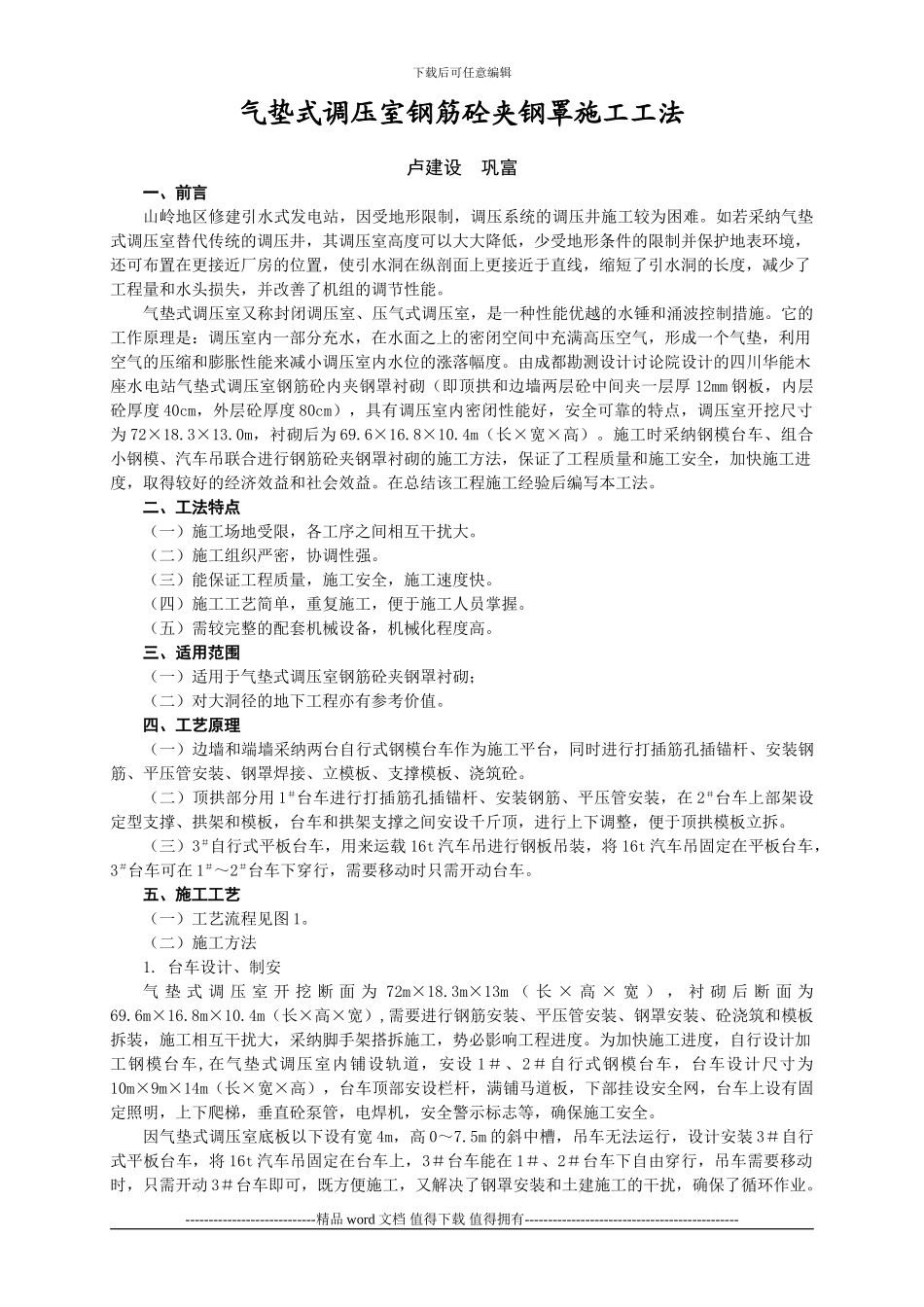

下载后可任意编辑气垫式调压室钢筋砼夹钢罩施工工法卢建设 巩富一、前言山岭地区修建引水式发电站,因受地形限制,调压系统的调压井施工较为困难。如若采纳气垫式调压室替代传统的调压井,其调压室高度可以大大降低,少受地形条件的限制并保护地表环境,还可布置在更接近厂房的位置,使引水洞在纵剖面上更接近于直线,缩短了引水洞的长度,减少了工程量和水头损失,并改善了机组的调节性能。气垫式调压室又称封闭调压室、压气式调压室,是一种性能优越的水锤和涌波控制措施。它的工作原理是:调压室内一部分充水,在水面之上的密闭空间中充满高压空气,形成一个气垫,利用空气的压缩和膨胀性能来减小调压室内水位的涨落幅度。由成都勘测设计讨论院设计的四川华能木座水电站气垫式调压室钢筋砼内夹钢罩衬砌(即顶拱和边墙两层砼中间夹一层厚 12mm 钢板,内层砼厚度 40cm,外层砼厚度 80cm),具有调压室内密闭性能好,安全可靠的特点,调压室开挖尺寸为 72×18.3×13.0m,衬砌后为 69.6×16.8×10.4m(长×宽×高)。施工时采纳钢模台车、组合小钢模、汽车吊联合进行钢筋砼夹钢罩衬砌的施工方法,保证了工程质量和施工安全,加快施工进度,取得较好的经济效益和社会效益。在总结该工程施工经验后编写本工法。二、工法特点(一)施工场地受限,各工序之间相互干扰大。(二)施工组织严密,协调性强。(三)能保证工程质量,施工安全,施工速度快。(四)施工工艺简单,重复施工,便于施工人员掌握。(五)需较完整的配套机械设备,机械化程度高。三、适用范围(一)适用于气垫式调压室钢筋砼夹钢罩衬砌;(二)对大洞径的地下工程亦有参考价值。四、工艺原理(一)边墙和端墙采纳两台自行式钢模台车作为施工平台,同时进行打插筋孔插锚杆、安装钢筋、平压管安装、钢罩焊接、立模板、支撑模板、浇筑砼。(二)顶拱部分用 1#台车进行打插筋孔插锚杆、安装钢筋、平压管安装,在 2#台车上部架设定型支撑、拱架和模板,台车和拱架支撑之间安设千斤顶,进行上下调整,便于顶拱模板立拆。(三)3#自行式平板台车,用来运载 16t 汽车吊进行钢板吊装,将 16t 汽车吊固定在平板台车,3#台车可在 1#~2#台车下穿行,需要移动时只需开动台车。五、施工工艺(一)工艺流程见图 1。(二)施工方法1. 台车设计、制安气 垫 式 调 压 室 开 挖 断 面 为 72m×18.3m×13m ( 长 × 高 × 宽 ) , 衬 砌 后 断 面 为69....
