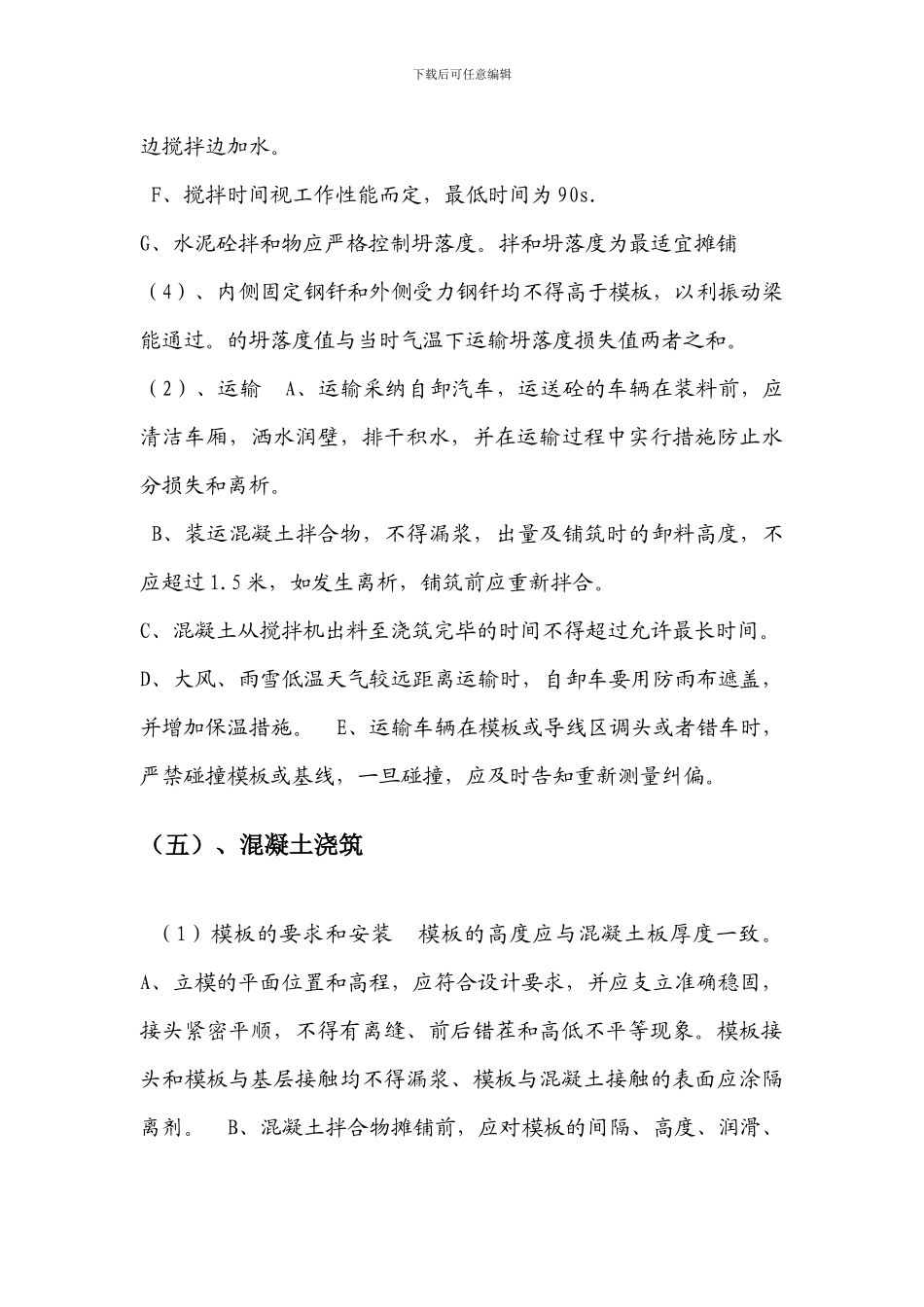

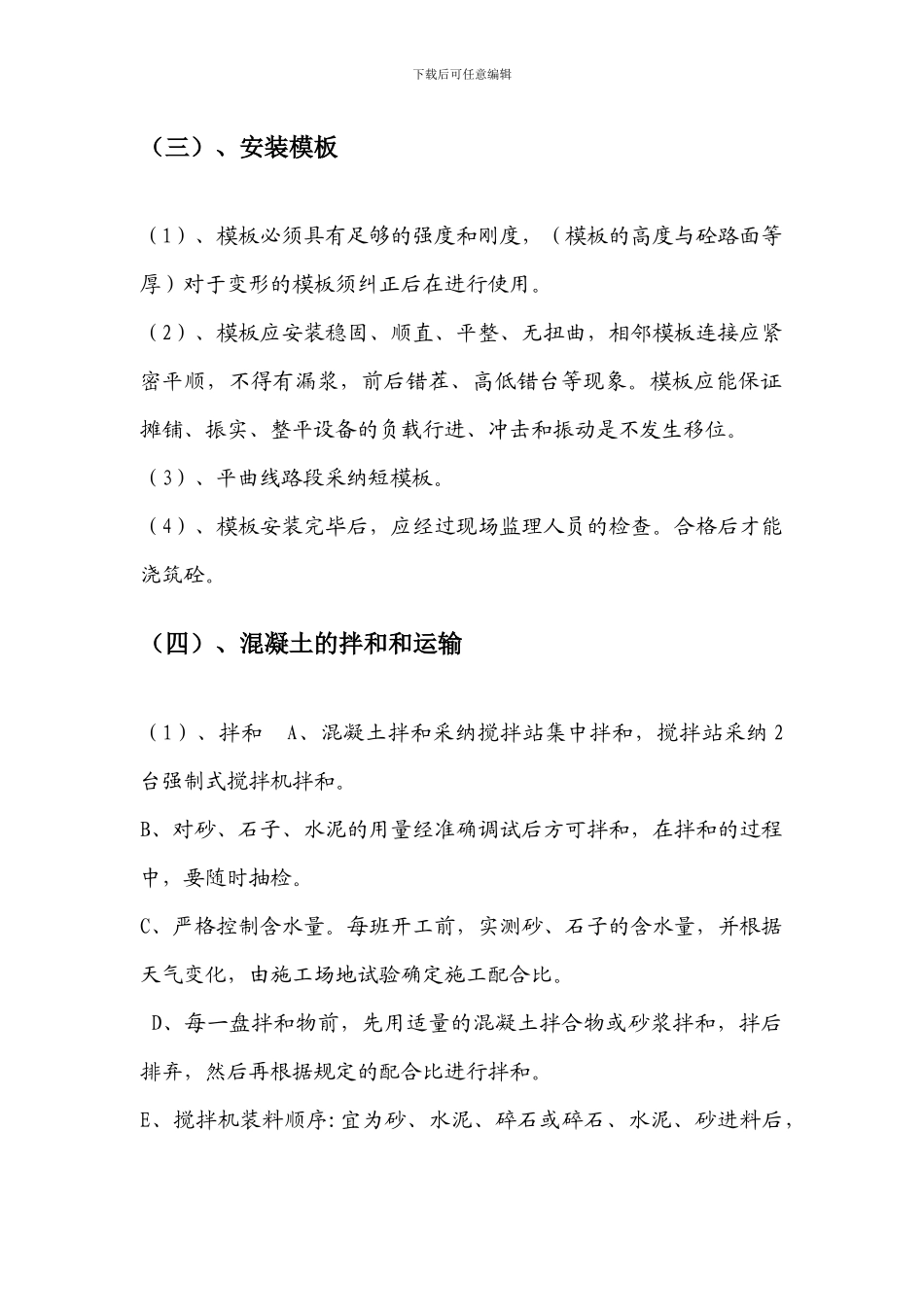

下载后可任意编辑水泥混凝土路面施工方案(一)、施工放样 (1)、在路面基层验收合格后进行施工放样工作,直线每段 20 米一桩,曲线段每 4 米一桩(与模板长度同)。同时要设胀缝,缩缝,锥坡转折点等中心桩,并相应在路边各设一边桩。 (2)、根据放好的中心线及边桩,在现场核对施工图的砼分块线。对于曲线段,必须保持横向分块线与路中心线垂直。 (3)、测量放样必须常常复核,做到勤测,勤核、勤纠偏。 (二)、路面基层处理 (1)、所有挤碎、隆起、空鼓的基层应清除,并使用素砼重铺,同时设胀缝板横向隔开,胀缝板应与路面胀缝和缩缝上下对齐。 (2)、当基层产生非扩展性温缩,干缩裂缝时,应进行密封防水。 (3)、基层产生较大纵向扩展裂缝时,应分析原因,采纳有效的路基稳固措施进行处理。 (4)、对部分地段的基层需要进行大面积填补时,应以水泥稳定碎石作为基层。下载后可任意编辑(三)、安装模板 (1)、模板必须具有足够的强度和刚度,(模板的高度与砼路面等厚)对于变形的模板须纠正后在进行使用。 (2)、模板应安装稳固、顺直、平整、无扭曲,相邻模板连接应紧密平顺,不得有漏浆,前后错茬、高低错台等现象。模板应能保证摊铺、振实、整平设备的负载行进、冲击和振动是不发生移位。 (3)、平曲线路段采纳短模板。 (4)、模板安装完毕后,应经过现场监理人员的检查。合格后才能浇筑砼。 (四)、混凝土的拌和和运输 (1)、拌和 A、混凝土拌和采纳搅拌站集中拌和,搅拌站采纳 2台强制式搅拌机拌和。 B、对砂、石子、水泥的用量经准确调试后方可拌和,在拌和的过程中,要随时抽检。 C、严格控制含水量。每班开工前,实测砂、石子的含水量,并根据天气变化,由施工场地试验确定施工配合比。 D、每一盘拌和物前,先用适量的混凝土拌合物或砂浆拌和,拌后排弃,然后再根据规定的配合比进行拌和。 E、搅拌机装料顺序:宜为砂、水泥、碎石或碎石、水泥、砂进料后,下载后可任意编辑边搅拌边加水。 F、搅拌时间视工作性能而定,最低时间为 90s. G、水泥砼拌和物应严格控制坍落度。拌和坍落度为最适宜摊铺(4)、内侧固定钢钎和外侧受力钢钎均不得高于模板,以利振动梁能通过。的坍落度值与当时气温下运输坍落度损失值两者之和。 (2)、运输 A、运输采纳自卸汽车,运送砼的车辆在装料前,应清洁车厢,洒水润壁,排干积水,并在运输过程中实行措施防止水分损失和离析。 B、装运混凝土拌合物,不得...
