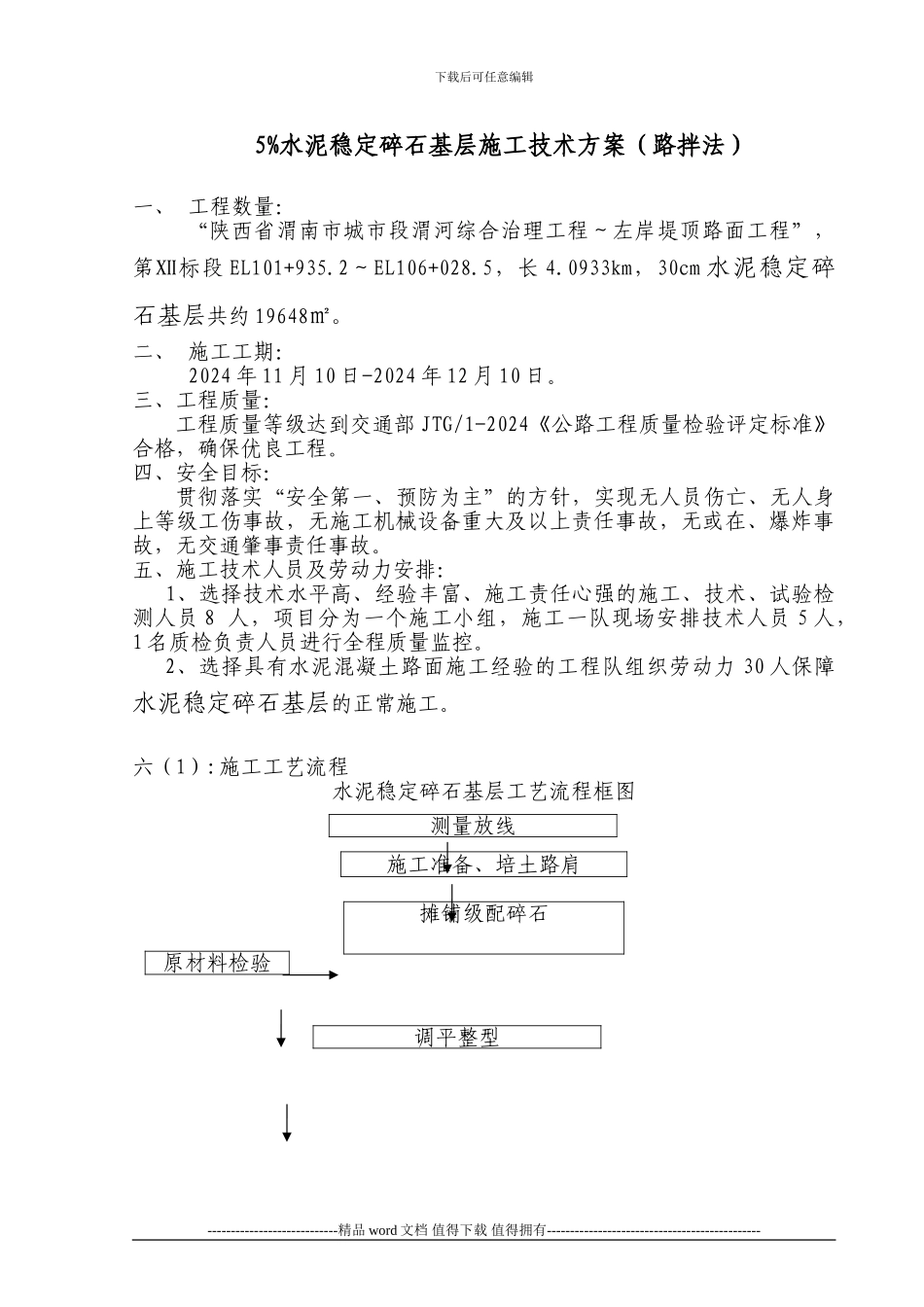

下载后可任意编辑5%水泥稳定碎石基层施工技术方案(路拌法)一、 工程数量:“陕西省渭南市城市段渭河综合治理工程~左岸堤顶路面工程”,第Ⅻ标段 EL101+935
2~EL106+028
0933km,30cm 水泥稳定碎石基层共约 19648㎡
二、 施工工期:2024 年 11 月 10 日-2024 年 12 月 10 日
三、工程质量:工程质量等级达到交通部 JTG/1-2024《公路工程质量检验评定标准》合格,确保优良工程
四、安全目标:贯彻落实“安全第一、预防为主”的方针,实现无人员伤亡、无人身上等级工伤事故,无施工机械设备重大及以上责任事故,无或在、爆炸事故,无交通肇事责任事故
五、施工技术人员及劳动力安排: 1、选择技术水平高、经验丰富、施工责任心强的施工、技术、试验检测人员 8 人,项目分为一个施工小组,施工一队现场安排技术人员 5 人,1 名质检负责人员进行全程质量监控
2、选择具有水泥混凝土路面施工经验的工程队组织劳动力 30 人保障水泥稳定碎石基层的正常施工

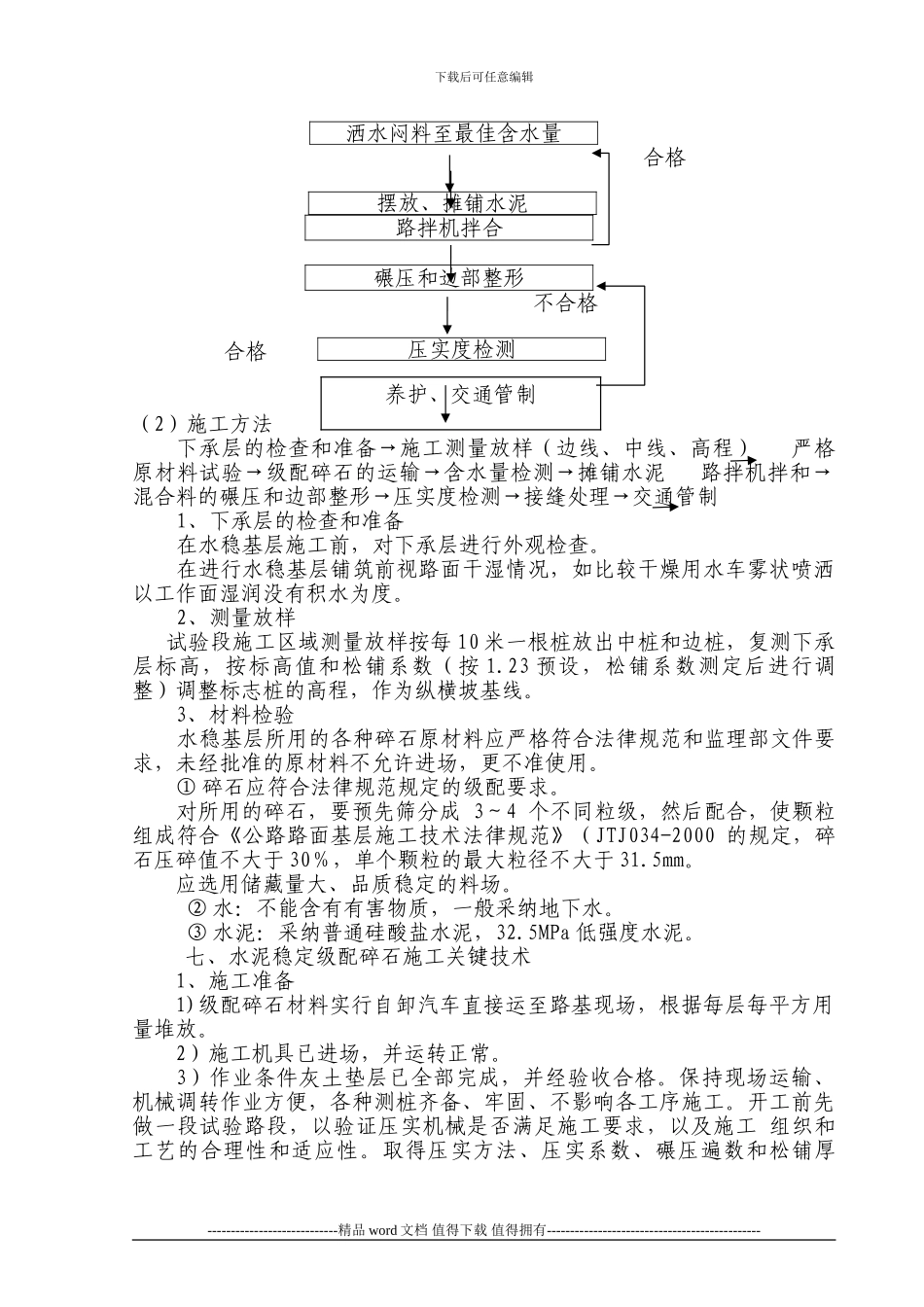

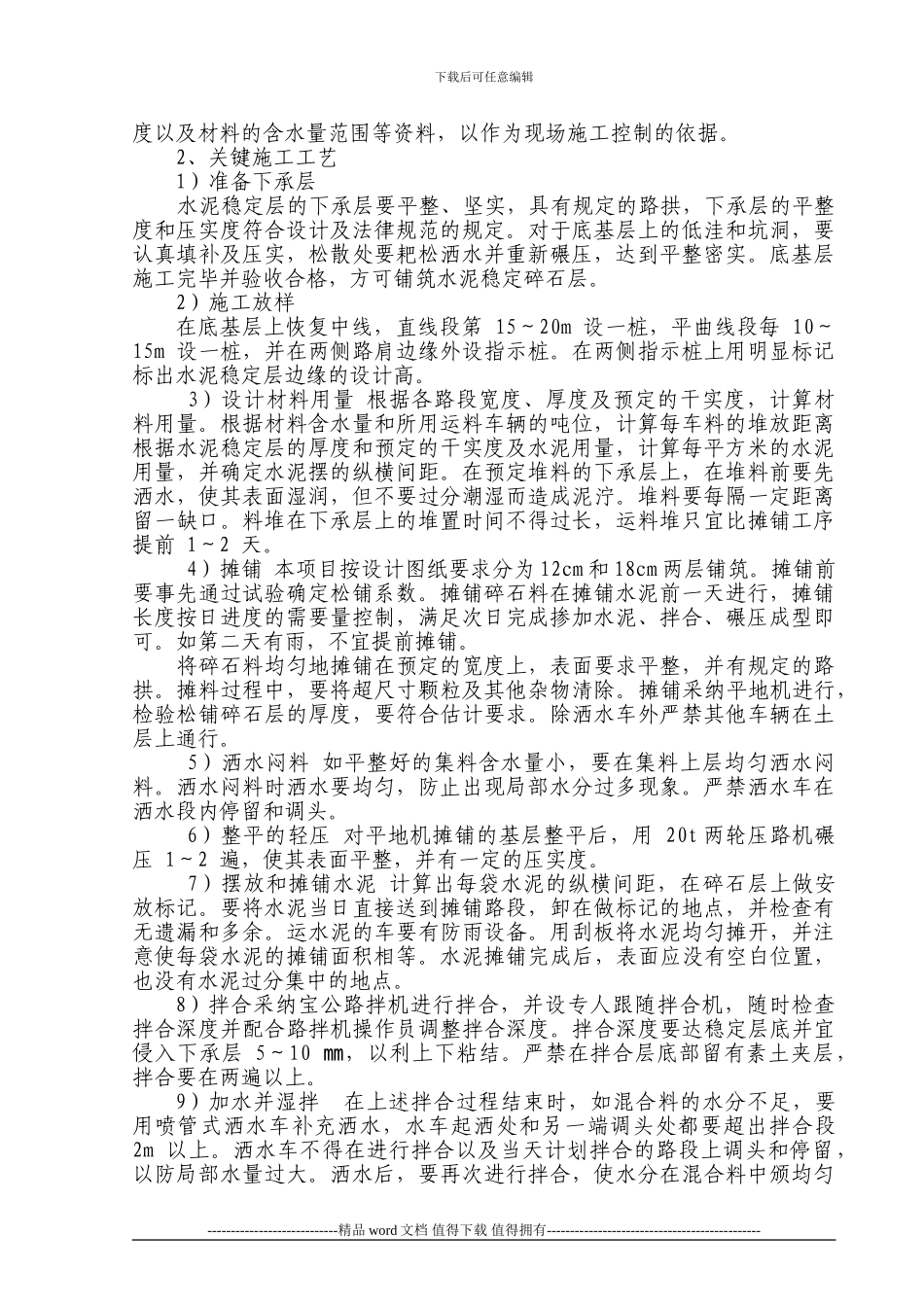

六(1):施工工艺流程水泥稳定碎石基层工艺流程框图施工准备、培土路肩 ----------------------------精品 word 文档 值得下载 值得拥有----------------------------------------------测量放线摊铺级配碎石调平整型原材料检验下载后可任意编辑 合格 路拌机拌合碾压和边部整形 不合格 合格(2)施工方法下承层的检查和准备→施工测量放样(边线、中线、高程) 严格原材料试验→级配碎石的运输→含水量检测→摊铺水泥 路拌机拌和→混合料的碾压和边部整形→压实度检测→接缝处理→交通管制1、下承层的检查和准备在水稳基层施工前,对下承层进行外观检查
在进行水稳基层铺筑前视路面干湿情况,如比较干燥用水车雾状喷洒以工作面湿润没有积水为度
