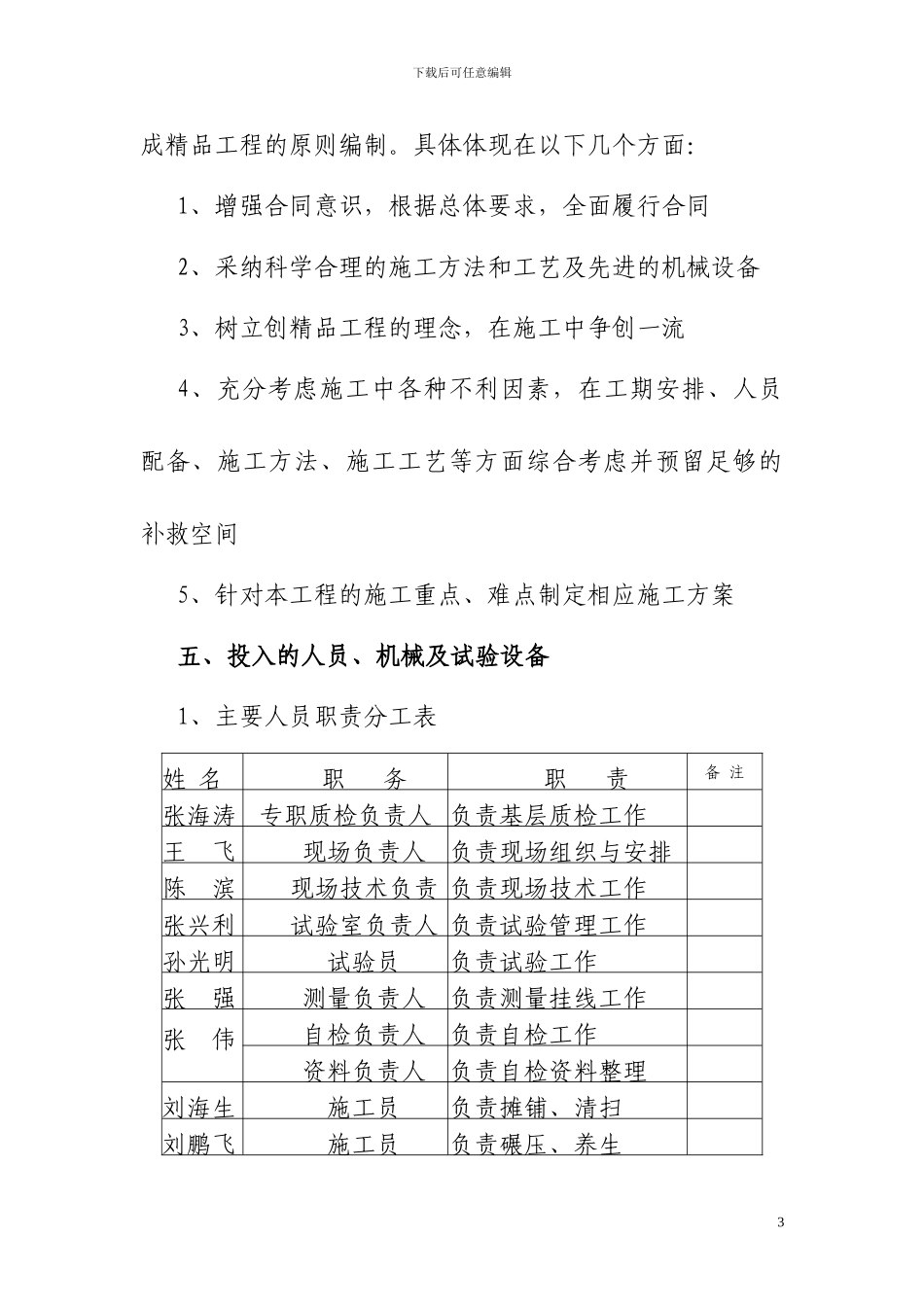

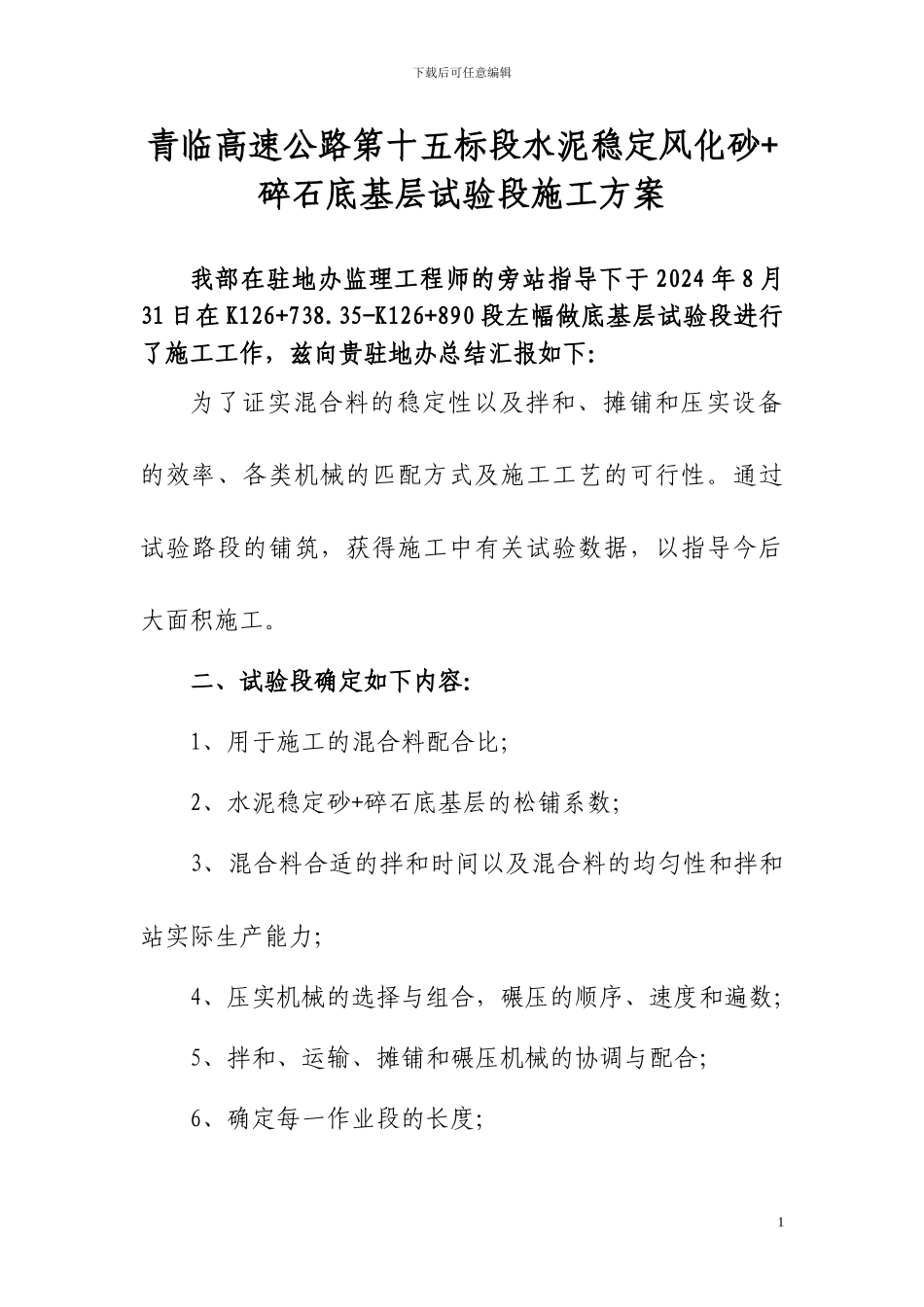

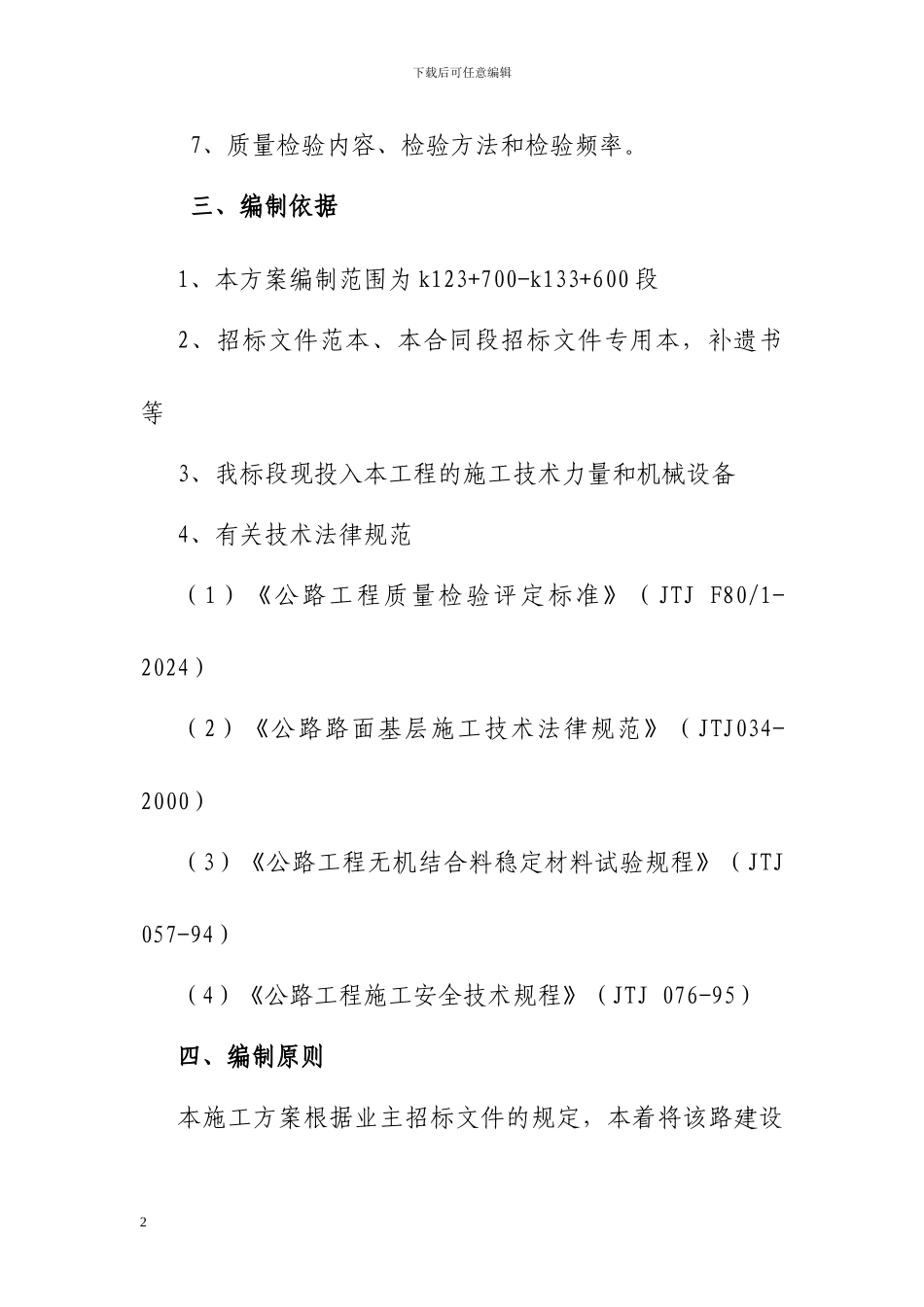

下载后可任意编辑青临高速公路第十五标段水泥稳定风化砂+碎石底基层试验段施工方案我部在驻地办监理工程师的旁站指导下于 2024 年 8 月31 日在 K126+738.35-K126+890 段左幅做底基层试验段进行了施工工作,兹向贵驻地办总结汇报如下:为了证实混合料的稳定性以及拌和、摊铺和压实设备的效率、各类机械的匹配方式及施工工艺的可行性。通过试验路段的铺筑,获得施工中有关试验数据,以指导今后大面积施工。二、试验段确定如下内容:1、用于施工的混合料配合比;2、水泥稳定砂+碎石底基层的松铺系数;3、混合料合适的拌和时间以及混合料的均匀性和拌和站实际生产能力;4、压实机械的选择与组合,碾压的顺序、速度和遍数;5、拌和、运输、摊铺和碾压机械的协调与配合;6、确定每一作业段的长度;1下载后可任意编辑7、质量检验内容、检验方法和检验频率。三、编制依据1、本方案编制范围为 k123+700-k133+600 段2、招标文件范本、本合同段招标文件专用本,补遗书等3、我标段现投入本工程的施工技术力量和机械设备4、有关技术法律规范(1)《公路工程质量检验评定标准》(JTJ F80/1-2024)(2)《公路路面基层施工技术法律规范》(JTJ034-2000)(3)《公路工程无机结合料稳定材料试验规程》(JTJ 057-94)(4)《公路工程施工安全技术规程》(JTJ 076-95)四、编制原则本施工方案根据业主招标文件的规定,本着将该路建设2下载后可任意编辑成精品工程的原则编制。具体体现在以下几个方面:1、增强合同意识,根据总体要求,全面履行合同2、采纳科学合理的施工方法和工艺及先进的机械设备3、树立创精品工程的理念,在施工中争创一流4、充分考虑施工中各种不利因素,在工期安排、人员配备、施工方法、施工工艺等方面综合考虑并预留足够的补救空间5、针对本工程的施工重点、难点制定相应施工方案五、投入的人员、机械及试验设备1、主要人员职责分工表姓 名职 务职 责备 注张海涛专职质检负责人 负责基层质检工作王 飞现场负责人负责现场组织与安排陈 滨现场技术负责 负责现场技术工作张兴利试验室负责人 负责试验管理工作孙光明试验员负责试验工作张 强测量负责人负责测量挂线工作张 伟自检负责人负责自检工作资料负责人负责自检资料整理刘海生施工员负责摊铺、清扫刘鹏飞施工员负责碾压、养生3下载后可任意编辑牛汝军安全员负责安全工作刘长春机械负责人负责拌合厂、机械管民工60 人2、投入的机械3、试验检测测仪器仪器名称单位数量...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

一帆文传+ 关注
实名认证
内容提供者

欢迎光临店铺,各类公文供您挑选。

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
