奉化江堤防整治工程(鄞州新城区段)七标段大堰碶闸基础土方开挖及支护专项施工方案浙江省水电建筑安装工程有限公司奉化江堤防整治工程(鄞州新城区段)七标段二○一四年三月一日目 录一、工程概况3二、地质条件31下载后可任意编辑三、主要施工方法5 1、土方开挖52、基坑支护73、基坑排水84、基坑支护保护及监测8四、完成工程量及施工计划8五、质量保证措施8六、安全管理措施9基础土方开挖及支护专项施工方案根据本工程地质资料显示,奉化江堤防整治工程(鄞州新城区段)七标段大堰闸至征地红线区域内均为鱼池,而在本单位进场施工前在原鱼池内已堆积了大量碶的流塑性弃土、泥浆,导致本单位在闸室土方开挖过程中出现了严重的滑坡现象
针对上述情况,2024 年 3 月 3 日上午,业主单位立即组织设计、监理、审计及施工单位进行了仔细讨论、讨论,为保证施工安全,一致同意对原设计基础土方开挖方案进行调整并对基础加以支护,并要求设计单位出具基础土方开挖及支护的调整方案
一、工程概况2下载后可任意编辑工程名称:奉化江堤防整治工程(鄞州新城区段)七标段建设单位:宁波市鄞州区水利建设投资进展有限公司设计单位:宁波市水利水电规划设计讨论院监理单位:浙江广川工程咨询有限公司施工单位:浙江省水电建筑安装工程有限公司大堰闸位于碶KL2+490 处,水闸为 2 孔*3m,闸底高程为-1
37 m,主要建设内容包括:上下游翼墙及其连接段,闸室、空箱段,水闸周围绿化及配套设施等
二、地质条件本工程区属宁波平原冲海积区,由于沉积环境的不断变迁,土层分布较为复杂

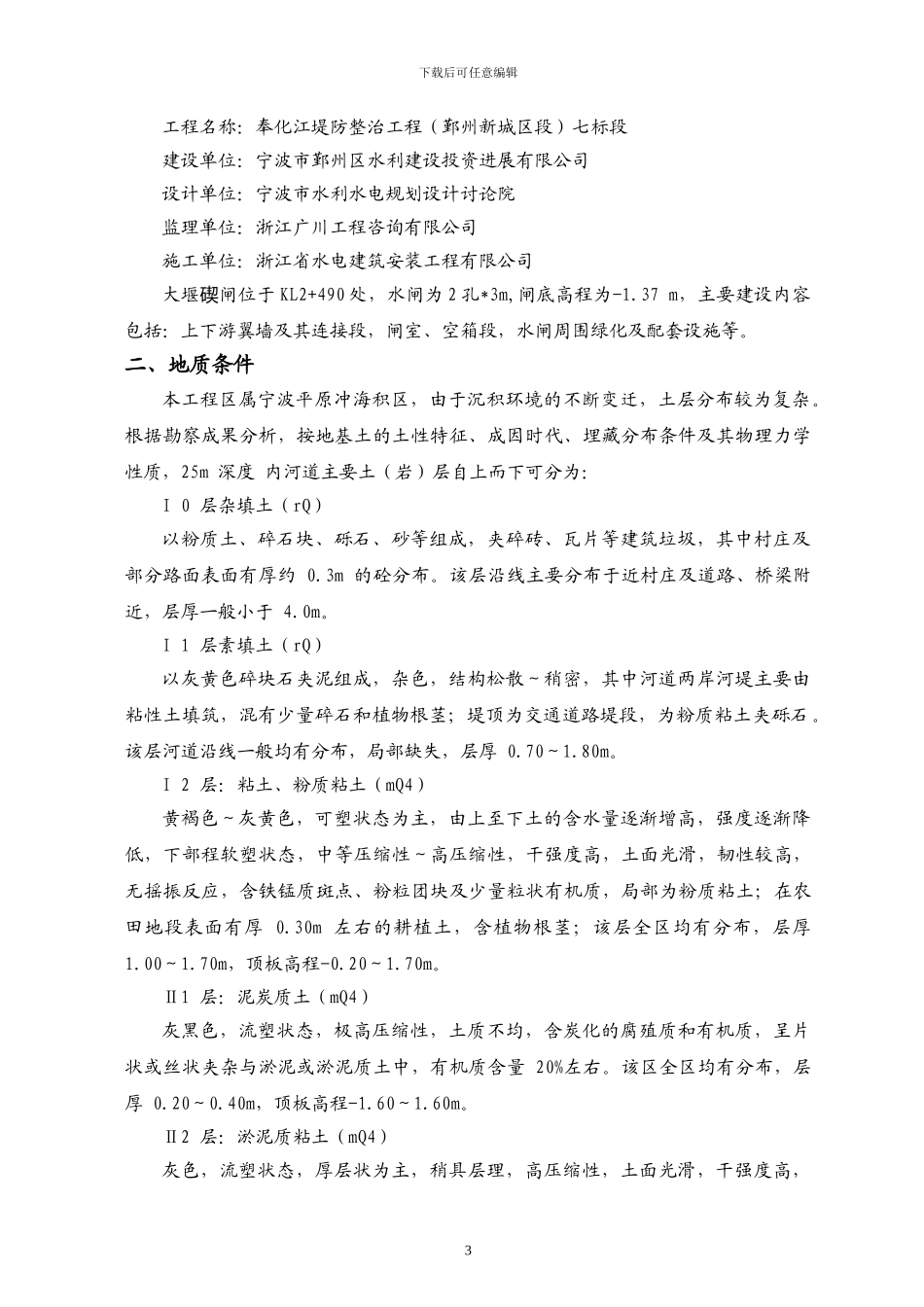

根据勘察成果分析,按地基土的土性特征、成因时代、埋藏分布条件及其物理力学性质,25m 深度 内河道主要土(岩)层自上而下可分为:I 0 层杂填土(rQ)以粉质土、碎石块、砾石、砂等组成,夹碎砖、瓦片等建筑垃圾,其中村庄及部分路面表面有厚约 0
3m 的砼分布
该层沿线主要分布于
