下载后可任意编辑汇杰新城 05 地块Ⅱ标段编 制: 审 核: 审 批: 1下载后可任意编辑一、工程简介1、工程名称:南京栖霞区迈皋桥创业园 05 地块Ⅱ标段项目2、工程地点:迈皋桥创业园3、工程基本情况:05 地块Ⅱ标段项目项目有 6 幢高层住宅和 1~2 层商铺组成,主楼 3 层以上外墙为弹性涂料墙面,三层以下为整个工程面砖贴面,商铺立面的干挂石材墙面

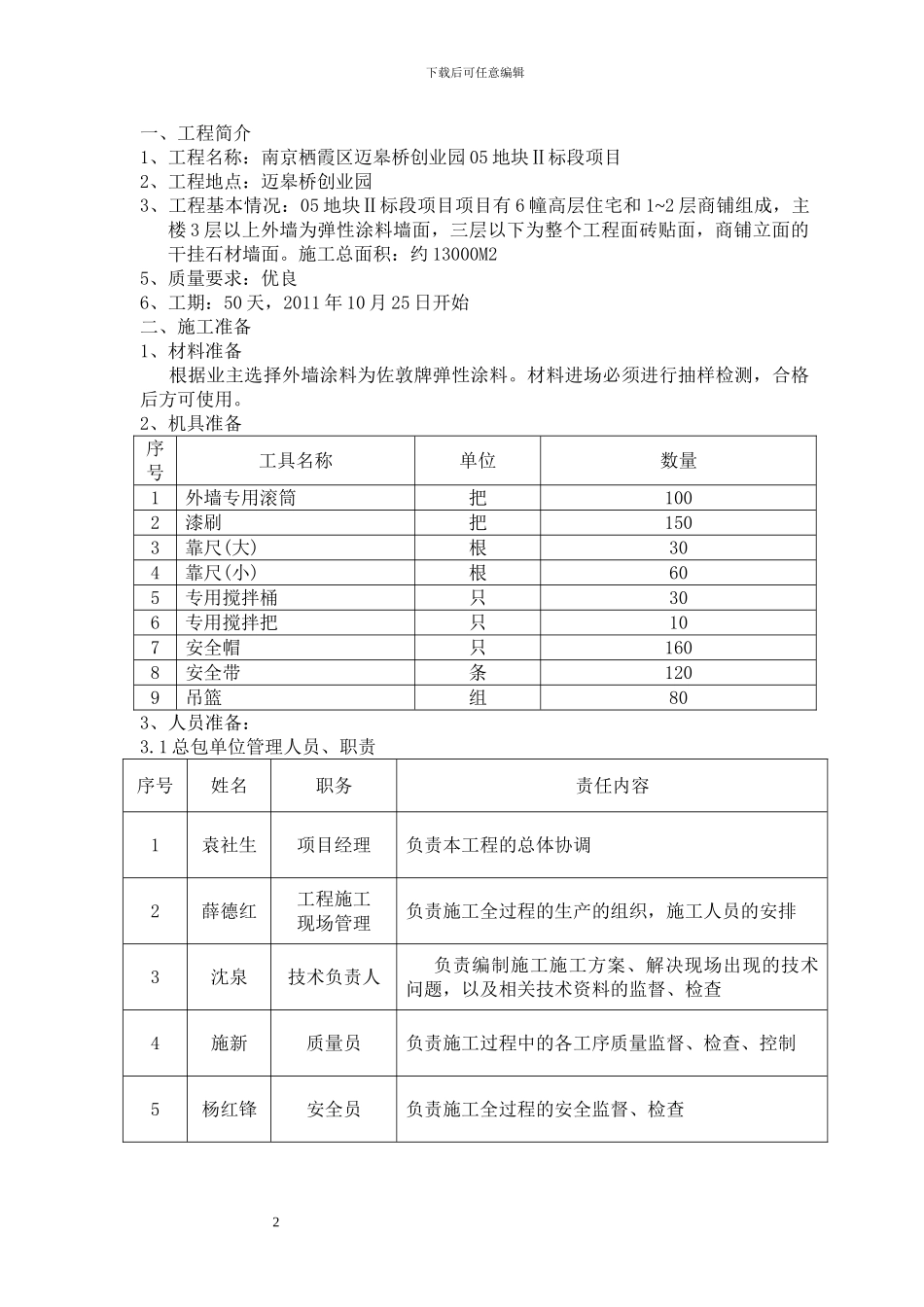

施工总面积:约 13000M25、质量要求:优良6、工期:50 天,2011 年 10 月 25 日开始二、施工准备1、材料准备 根据业主选择外墙涂料为佐敦牌弹性涂料
材料进场必须进行抽样检测,合格后方可使用
2、机具准备序号工具名称单位数量1外墙专用滚筒把1002漆刷把1503靠尺(大)根304靠尺(小)根605专用搅拌桶只306专用搅拌把只107安全帽只1608安全带条1209吊篮组803、人员准备:3
1 总包单位管理人员、职责序号姓名职务责任内容1袁社生项目经理负责本工程的总体协调2薛德红工程施工现场管理负责施工全过程的生产的组织,施工人员的安排3沈泉技术负责人负责编制施工施工方案、解决现场出现的技术问题,以及相关技术资料的监督、检查4施新质量员负责施工过程中的各工序质量监督、检查、控制5杨红锋安全员负责施工全过程的安全监督、检查 2下载后可任意编辑6诸文俊资料员施工过程中技术资料的填写,工程的报验等3
2 劳动力需用计划根据业主及总包方工期要求及现场工作量制定劳动用工计划
序号工种名称数量1油漆工160每个单体 20 人2专业吊篮工人40三、施工部署:1、施工区域的划分: 根据本项工程业主要求的工期以及目前土建的施工情况,施工区域的划分根据栋号划分,施工段根据外架挑排槽钢的位置划分,即每七层为一个施工段
2、施工用吊蓝部署本工程外墙涂料面层施工在各个施工段均采纳手动吊蓝进行施工,为保证工程整体的施工进度,各施工区
