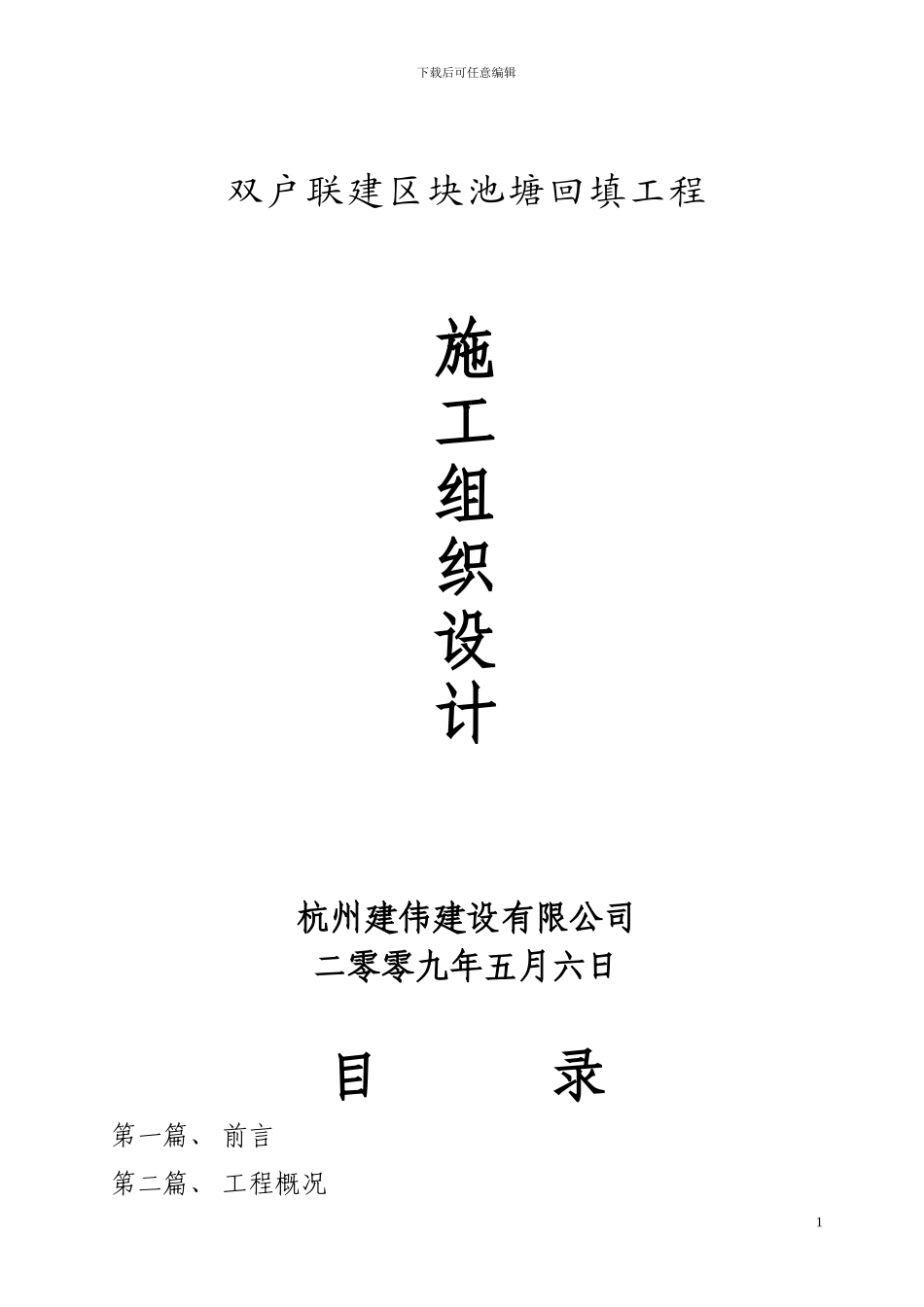

下载后可任意编辑双户联建区块池塘回填工程施工组织设计杭州建伟建设有限公司二零零九年五月六日目 录第一篇、 前言第二篇、 工程概况1下载后可任意编辑第三篇、 施工总部署第四篇、 施工进度计划和工期保证措施第五篇、 工程施工主要方案第六篇、 施工技术措施第七篇、 工程质量保证体系第八篇、 施工管理体系第九篇、 售后服务承诺附 表: 附 图第一章前言一、绪论我公司有幸参加双户联建区块暗塘回填工程的投标,是杭州江2下载后可任意编辑东工业园区管理委员会领导对我公司的支持和信任

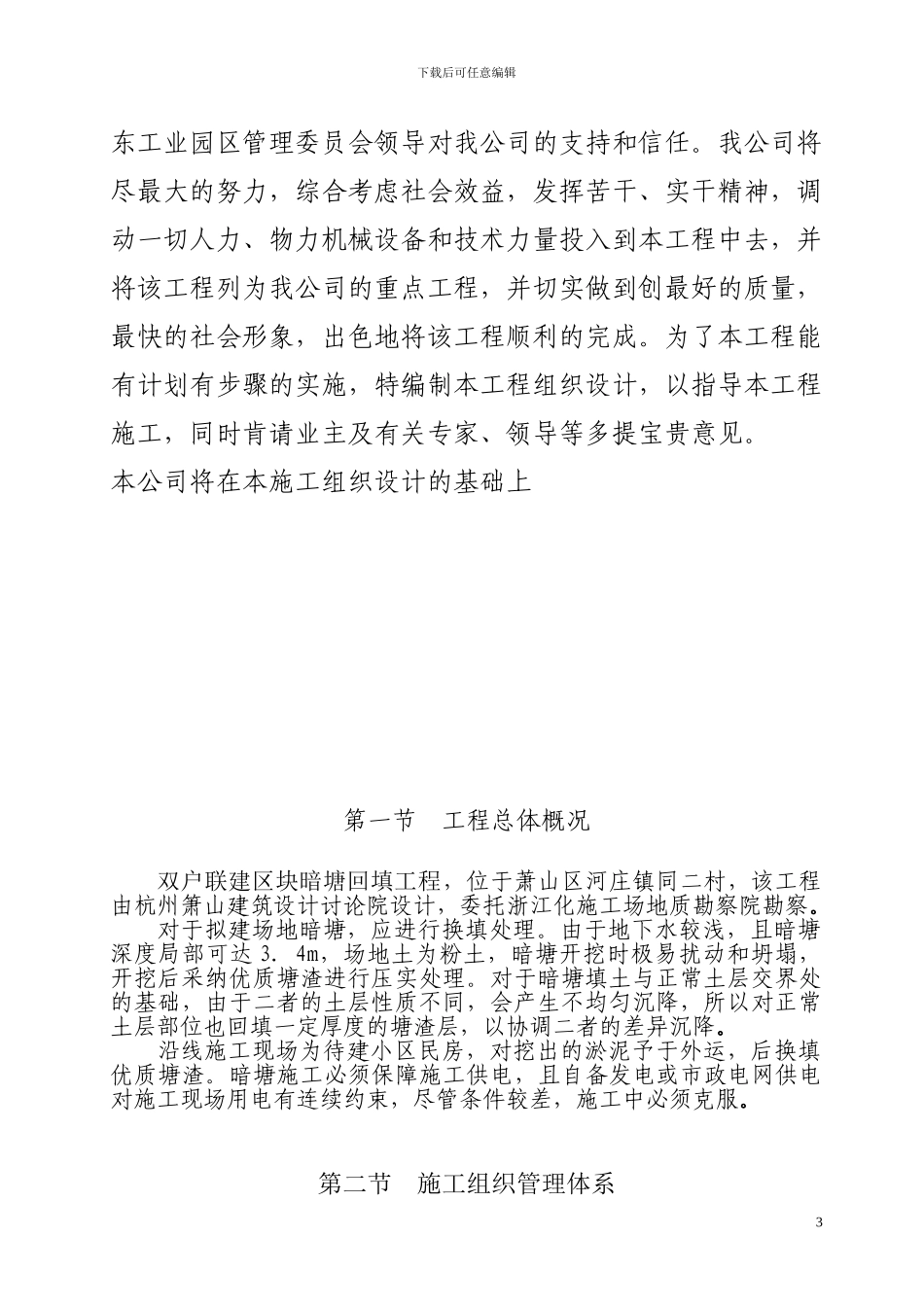

我公司将尽最大的努力,综合考虑社会效益,发挥苦干、实干精神,调动一切人力、物力机械设备和技术力量投入到本工程中去,并将该工程列为我公司的重点工程,并切实做到创最好的质量,最快的社会形象,出色地将该工程顺利的完成

为了本工程能有计划有步骤的实施,特编制本工程组织设计,以指导本工程施工,同时肯请业主及有关专家、领导等多提宝贵意见
本公司将在本施工组织设计的基础上第一节 工程总体概况双户联建区块暗塘回填工程,位于萧山区河庄镇同二村,该工程由杭州箫山建筑设计讨论院设计,委托浙江化施工场地质勘察院勘察
对于拟建场地暗塘,应进行换填处理
由于地下水较浅,且暗塘深度局部可达 3.4m,场地土为粉土,暗塘开挖时极易扰动和坍塌,开挖后采纳优质塘渣进行压实处理
对于暗塘填土与正常土层交界处的基础,由于二者的土层性质不同,会产生不均匀沉降,所以对正常土层部位也回填一定厚度的塘渣层,以协调二者的差异沉降
沿线施工现场为待建小区民房,对挖出的淤泥予于外运,后换填优质塘渣
暗塘施工必须保障施工供电,且自备发电或市政电网供电对施工现场用电有连续约束,尽管条件较差,施工中必须克服
第二节 施工组织管理体系3下载后可任意编辑一、工程项目管理机构中标后,我公司在施工现场组建以项目经理为主要负责人的项目经理部,同时在项目经理部下配备有关职能人员,对
