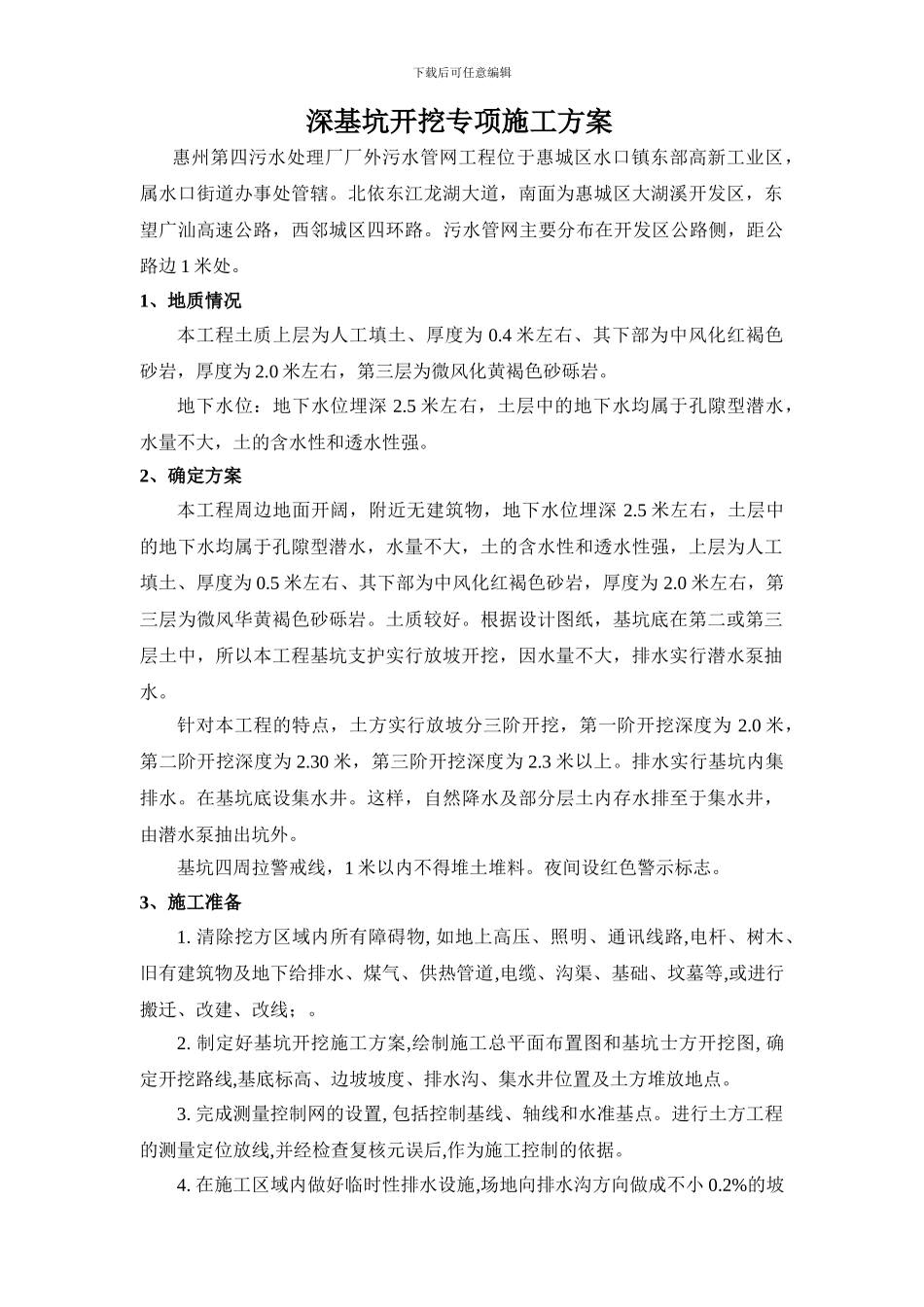

下载后可任意编辑下载后可任意编辑深基坑开挖专项施工方案惠州第四污水处理厂厂外污水管网工程位于惠城区水口镇东部高新工业区,属水口街道办事处管辖
北依东江龙湖大道,南面为惠城区大湖溪开发区,东望广汕高速公路,西邻城区四环路
污水管网主要分布在开发区公路侧,距公路边 1 米处
1、地质情况本工程土质上层为人工填土、厚度为 0
4 米左右、其下部为中风化红褐色砂岩,厚度为 2
0 米左右,第三层为微风化黄褐色砂砾岩
地下水位:地下水位埋深 2
5 米左右,土层中的地下水均属于孔隙型潜水,水量不大,土的含水性和透水性强
2、确定方案本工程周边地面开阔,附近无建筑物,地下水位埋深 2
5 米左右,土层中的地下水均属于孔隙型潜水,水量不大,土的含水性和透水性强,上层为人工填土、厚度为 0
5 米左右、其下部为中风化红褐色砂岩,厚度为 2
0 米左右,第三层为微风华黄褐色砂砾岩

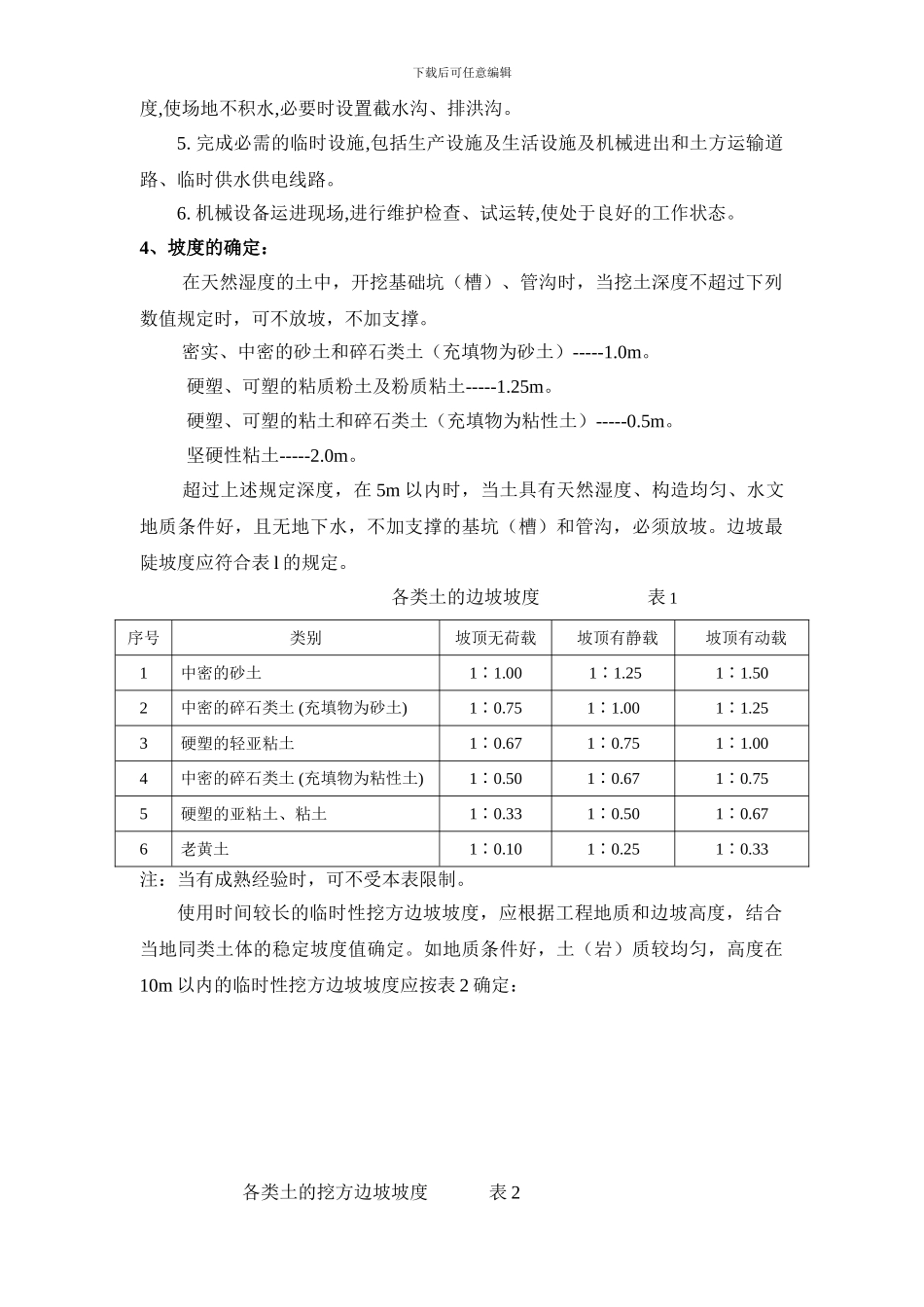

根据设计图纸,基坑底在第二或第三层土中,所以本工程基坑支护实行放坡开挖,因水量不大,排水实行潜水泵抽水
针对本工程的特点,土方实行放坡分三阶开挖,第一阶开挖深度为 2
0 米,第二阶开挖深度为 2
30 米,第三阶开挖深度为 2
排水实行基坑内集排水
在基坑底设集水井
这样,自然降水及部分层土内存水排至于集水井,由潜水泵抽出坑外
基坑四周拉警戒线,1 米以内不得堆土堆料
夜间设红色警示标志
3、施工准备1
清除挖方区域内所有障碍物, 如地上高压、照明、通讯线路,电杆、树木、旧有建筑物及地下给排水、煤气、供热管道,电缆、沟渠、基础、坟墓等,或进行搬迁、改建、改线;
制定好基坑开挖施工方案,绘制施工总平面布置图和基坑士方开挖图, 确定开挖路线,基底标高、边坡坡度、排水沟、集水井位置及土方堆放地点
完成测量控制网的设置, 包括控制基线、轴线和水准基点
进行土方工程的测量定位放线,并经检
