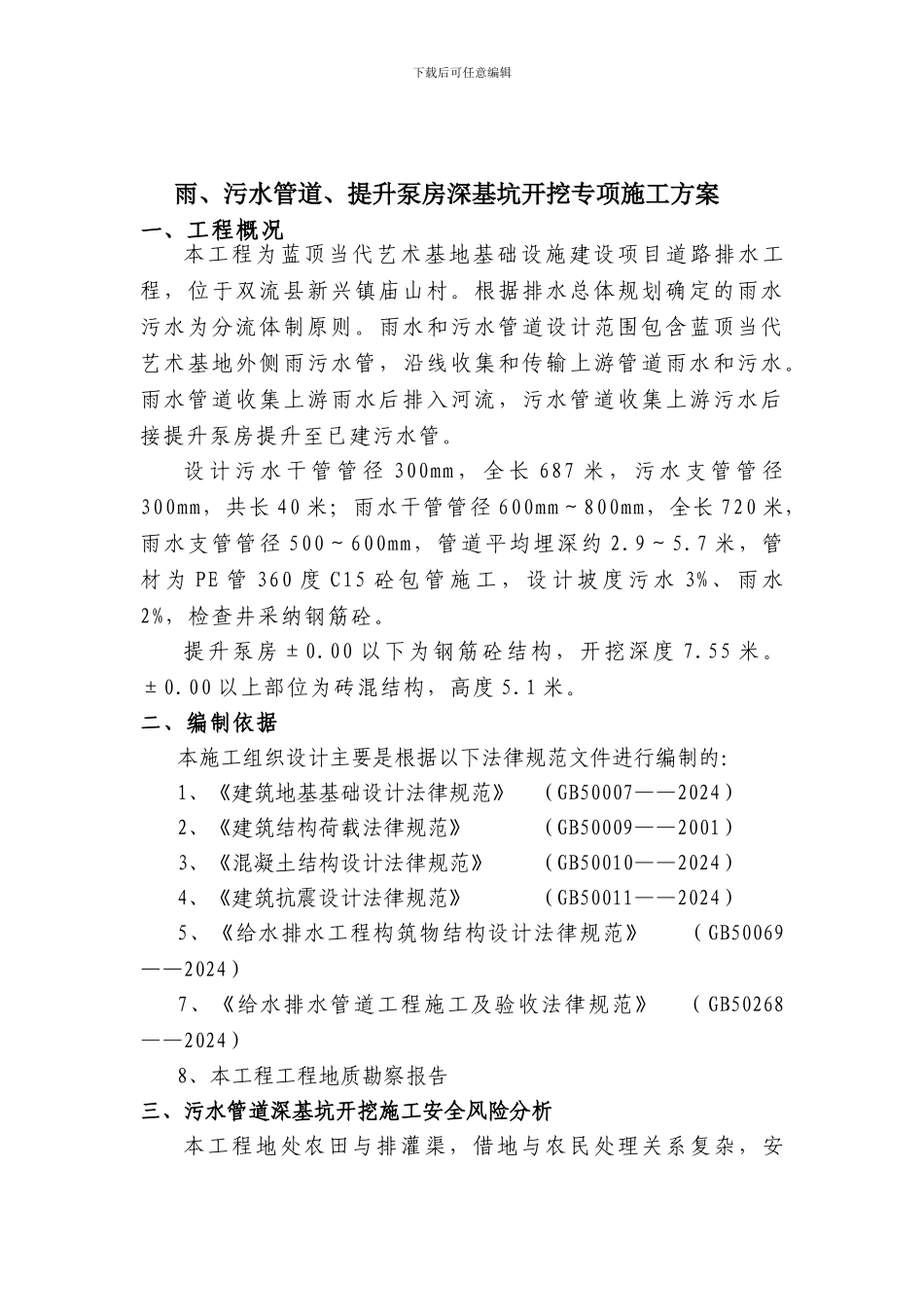

下载后可任意编辑 雨、污水管道、提升泵房深基坑开挖专项施工方案一、工程概况本工程为蓝顶当代艺术基地基础设施建设项目道路排水工程,位于双流县新兴镇庙山村
根据排水总体规划确定的雨水污水为分流体制原则
雨水和污水管道设计范围包含蓝顶当代艺术基地外侧雨污水管,沿线收集和传输上游管道雨水和污水
雨水管道收集上游雨水后排入河流,污水管道收集上游污水后接提升泵房提升至已建污水管
设 计 污 水 干 管 管 径 300mm , 全 长 687 米 , 污 水 支 管 管 径300mm,共长 40 米;雨水干管管径 600mm~800mm,全长 720 米,雨水支管管径 500~600mm,管道平均埋深约 2
7 米,管材 为 PE 管 360 度 C15 砼 包 管 施 工 , 设 计 坡 度 污 水 3% 、 雨 水2%,检查井采纳钢筋砼
提升泵房±0
00 以下为钢筋砼结构,开挖深度 7
00 以上部位为砖混结构,高度 5
二、编制依据 本施工组织设计主要是根据以下法律规范文件进行编制的:1、《建筑地基基础设计法律规范》 (GB50007——2024)2、《建筑结构荷载法律规范》 (GB50009——2001)3、《混凝土结构设计法律规范》 (GB50010——2024)4、《建筑抗震设计法律规范》 (GB50011——2024)5、《给水排水工程构筑物结构设计法律规范》 (GB50069——2024)7、《给水排水管道工程施工及验收法律规范》 ( GB50268——2024)8、本工程工程地质勘察报告三、污水管道深基坑开挖施工安全风险分析本工程地处农田与排灌渠,借地与农民处理关系复杂,安下载后可任意编辑全文明施工要求高:施工区域内要向农民借地先施工好施工便道,范围面积小,施工时容易超过界线范围,要兼顾施工和交通运输畅顺极为不易
我项目部将根据施工时的
