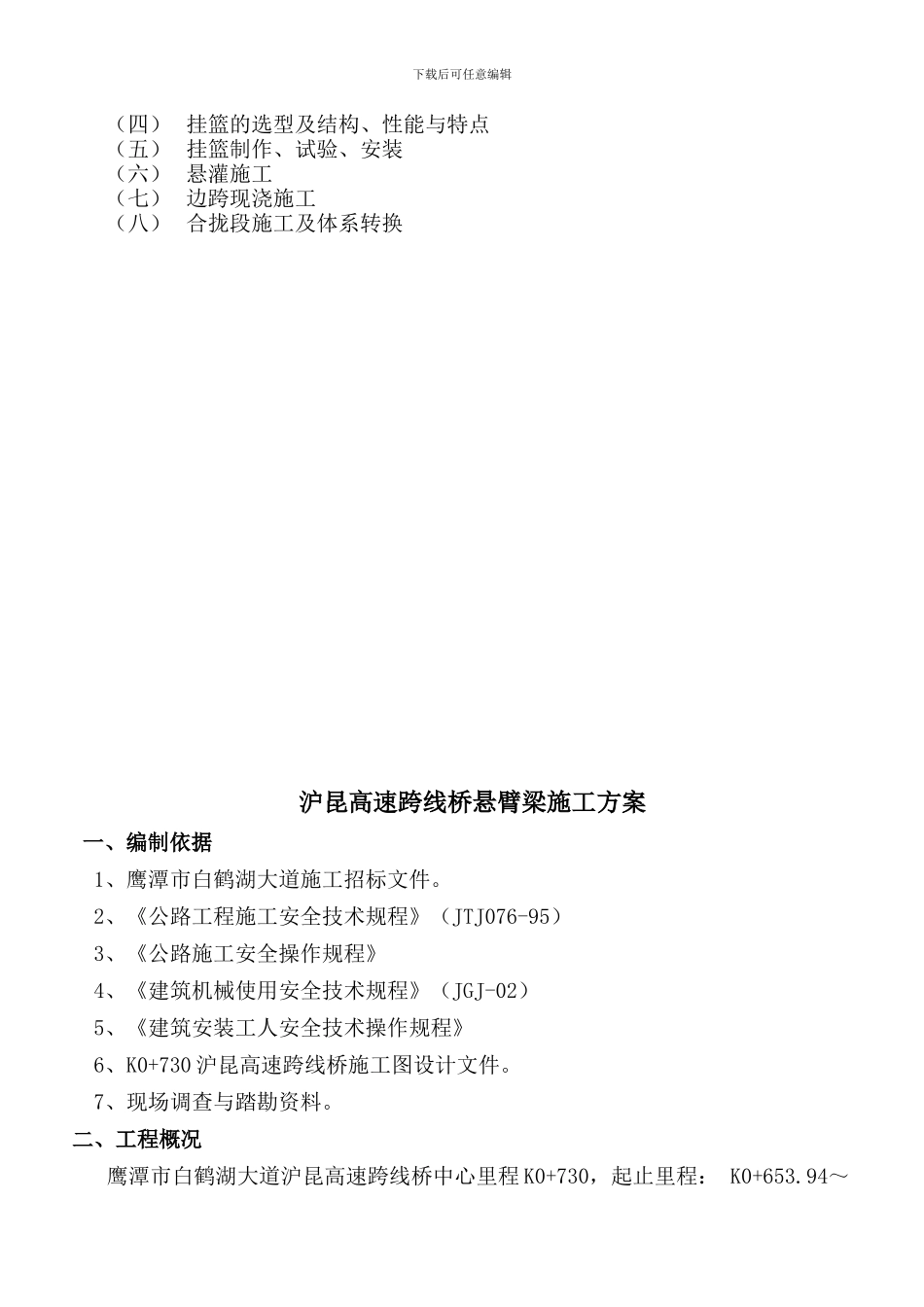

鹰潭市白鹤湖大道工程专项方案(沪昆跨线桥悬臂梁施工) 承包单位:苏辰建设集团有限公司 监理单位:江西交通建设工程监理所 日 期:2024 年 12 月 23 日 下载后可任意编辑鹰潭市白鹤湖大道工程沪昆跨线桥施工方案 编 制: 审 核: 批 准: 苏辰建设集团有限公司鹰潭市白鹤湖大道项目经理部二〇一四年十二月二十三日 施工方案目录一、编制依据二、工程概况三、本工程施工方案筒述四、主要工序施工工艺(一) 施工工艺流程图(二) 主要施工步骤五、现浇连续箱梁施工方案(一) 现浇连续梁施工组织安排(二) 现浇梁施工工艺(三) 墩顶 0#、1#号段施工下载后可任意编辑(四) 挂篮的选型及结构、性能与特点(五) 挂篮制作、试验、安装(六) 悬灌施工(七) 边跨现浇施工(八) 合拢段施工及体系转换沪昆高速跨线桥悬臂梁施工方案一、编制依据 1、鹰潭市白鹤湖大道施工招标文件。 2、《公路工程施工安全技术规程》(JTJ076-95) 3、《公路施工安全操作规程》 4、《建筑机械使用安全技术规程》(JGJ-02) 5、《建筑安装工人安全技术操作规程》 6、K0+730 沪昆高速跨线桥施工图设计文件。 7、现场调查与踏勘资料。二、工程概况鹰潭市白鹤湖大道沪昆高速跨线桥中心里程 K0+730,起止里程: K0+653.94~下载后可任意编辑K0+806.06,桥梁全长:152.12m。全桥共 1 联,桥梁上部结构采纳 40m+65m+40m 预应力砼变截面连续箱梁。桥梁下部采纳双曲线矩形墩、肋式台、桩基础。该桥上跨沪昆高速公路,两线相交范围为:沪昆高速里程 K607+880。沪昆高速左右幅路基总宽 26m,跨线桥与沪昆高速净高按 5.5m 设计。沪昆高速路肩距离 1#(2#)墩 19.5米。1#、2#墩高 7.0m。现浇箱梁 0#、1#段采纳支架现浇,2#~10#段采纳挂篮悬臂施工,其中 10#段为合拢段。箱梁 7#~10#节段位于沪昆高速范围。 设计图纸要求跨线桥施工前,必须在沪昆高速范围内搭设安全棚,安全棚净高在高速范围内任何一点的净空不小于 5 米。我项目部计划搭设安全棚 40m×30m,在高速范围内任何一点的净空为 5m。根据高程计算,棚顶离跨线桥梁底最小距离2m。跨线桥设计布置示意图如下:三、本工程施工方案简述该跨线桥基础采纳桩基础及扩大基础。桩基础采纳冲击成孔、水下灌注混凝土的工艺施工。墩身及台身模板采纳大块组合钢模,砼由搅拌站集中拌制,泵送浇灌。0#、1#块箱梁采纳碗口支架现浇,混凝土分一次浇筑。在 0#、1#施工完成后,拼...
