下载后可任意编辑河都三标施工现场临时用电安全专项方案 编制: 审核: 复核: 路桥建设河池至都安高速公路№3 合同段项目经理部河都三标施工现场临时用电安全专项方案我项目部为了保证施工现场临时用电的安全,根据本工程的特点和施工现场的条件,特编制以下临时用电方案:一、编制依据1、施工现场临时用电安全技术法律规范 JGJ46-2024
下载后可任意编辑 2、施工现场临时用电设计方案
3、河都三标施工组织设计

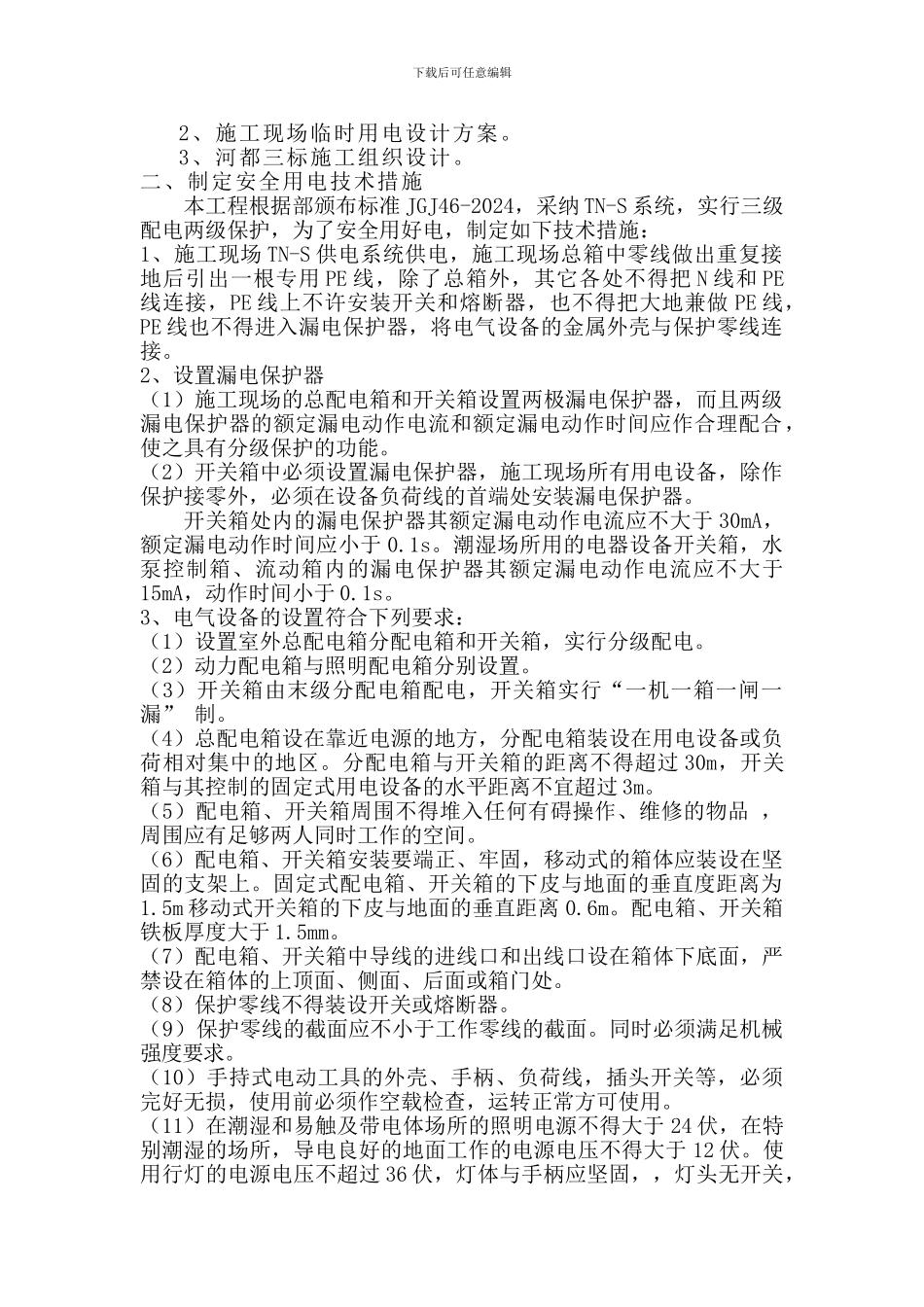

二、制定安全用电技术措施本工程根据部颁布标准 JGJ46-2024,采纳 TN-S 系统,实行三级配电两级保护,为了安全用好电,制定如下技术措施:1、施工现场 TN-S 供电系统供电,施工现场总箱中零线做出重复接地后引出一根专用 PE 线,除了总箱外,其它各处不得把 N 线和 PE线连接,PE 线上不许安装开关和熔断器,也不得把大地兼做 PE 线,PE 线也不得进入漏电保护器,将电气设备的金属外壳与保护零线连接
2、设置漏电保护器(1)施工现场的总配电箱和开关箱设置两极漏电保护器,而且两级漏电保护器的额定漏电动作电流和额定漏电动作时间应作合理配合,使之具有分级保护的功能
(2)开关箱中必须设置漏电保护器,施工现场所有用电设备,除作保护接零外,必须在设备负荷线的首端处安装漏电保护器
开关箱处内的漏电保护器其额定漏电动作电流应不大于 30mA,额定漏电动作时间应小于 0
潮湿场所用的电器设备开关箱,水泵控制箱、流动箱内的漏电保护器其额定漏电动作电流应不大于15mA,动作时间小于 0
3、电气设备的设置符合下列要求:(1)设置室外总配电箱分配电箱和开关箱,实行分级配电
(2)动力配电箱与照明配电箱分别设置
(3)开关箱由末级分配电箱配电,开关箱实行“一机一箱一闸一漏” 制
(4)总配电箱设在靠近电源的地方,分配电箱装设在用电设备或负荷相对集中的地区

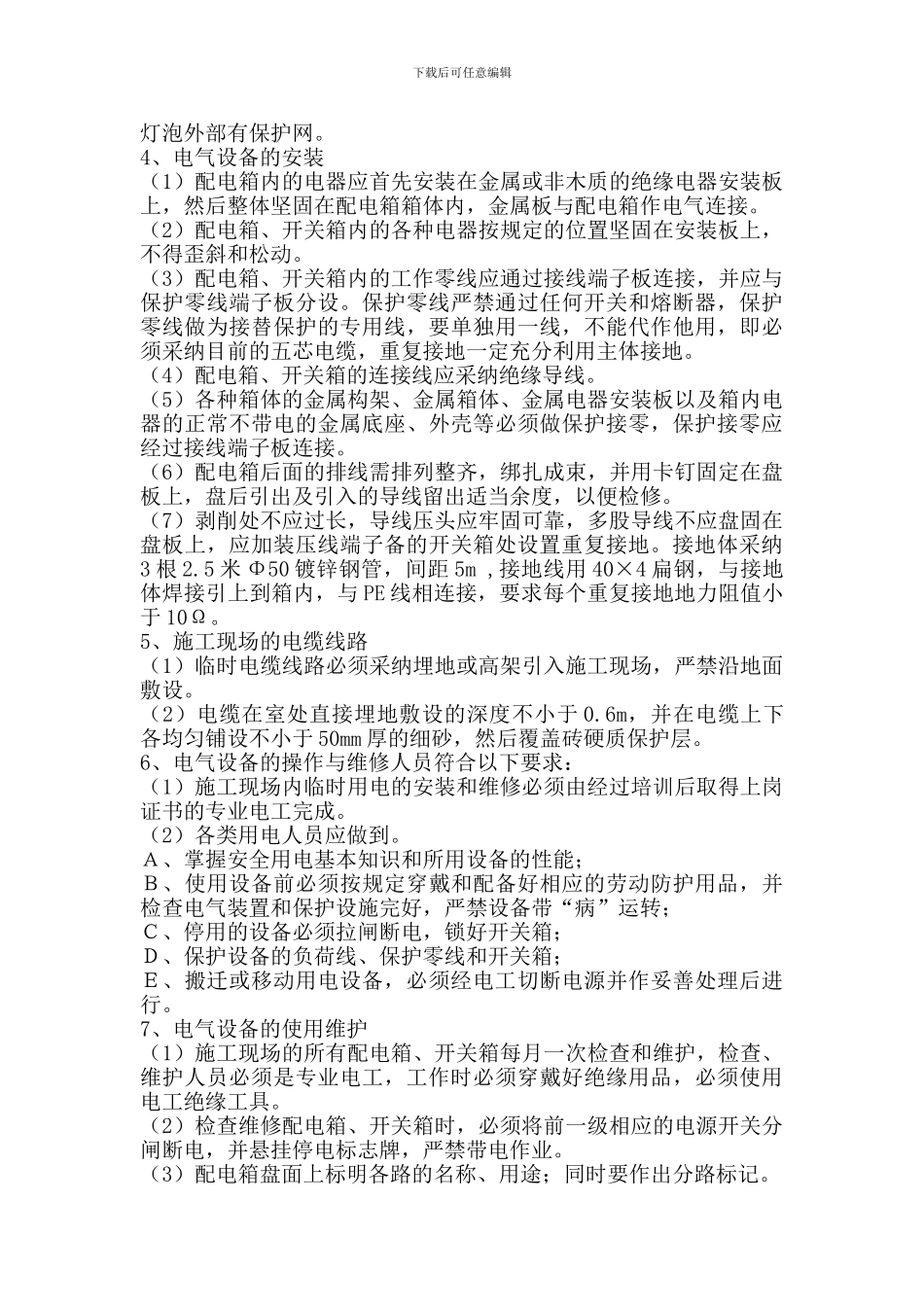

分配电箱与开关箱的
