油气两用蒸汽锅炉安装工程施施工工方方案案编制: 审核: 批准: 岳阳市鸿远机电设备安装有限公司二〇一一年九月二十八日下载后可任意编辑目 录1、 工程概况及一般法律规范……………………………………………………22、 质量目标及其分解……………………………………………………93、 施工依据及文件………………………………………………………104、 质量控制………………………………………………………………105、 施工组织机构简图及主要人员职责和权限…………………………116、 施工技术………………………………………………………………127、 耐压试验………………………………………………………………168、 锅炉运行………………………………………………………………179、 安全生产、文明施工…………………………………………………2310、 工程交工验收资料……………………………………………………2311、 工程进度计划…………………………………………………………251下载后可任意编辑一、工程概况及一般法律规范:1、工程范围: 锅炉型号:WNS3-1

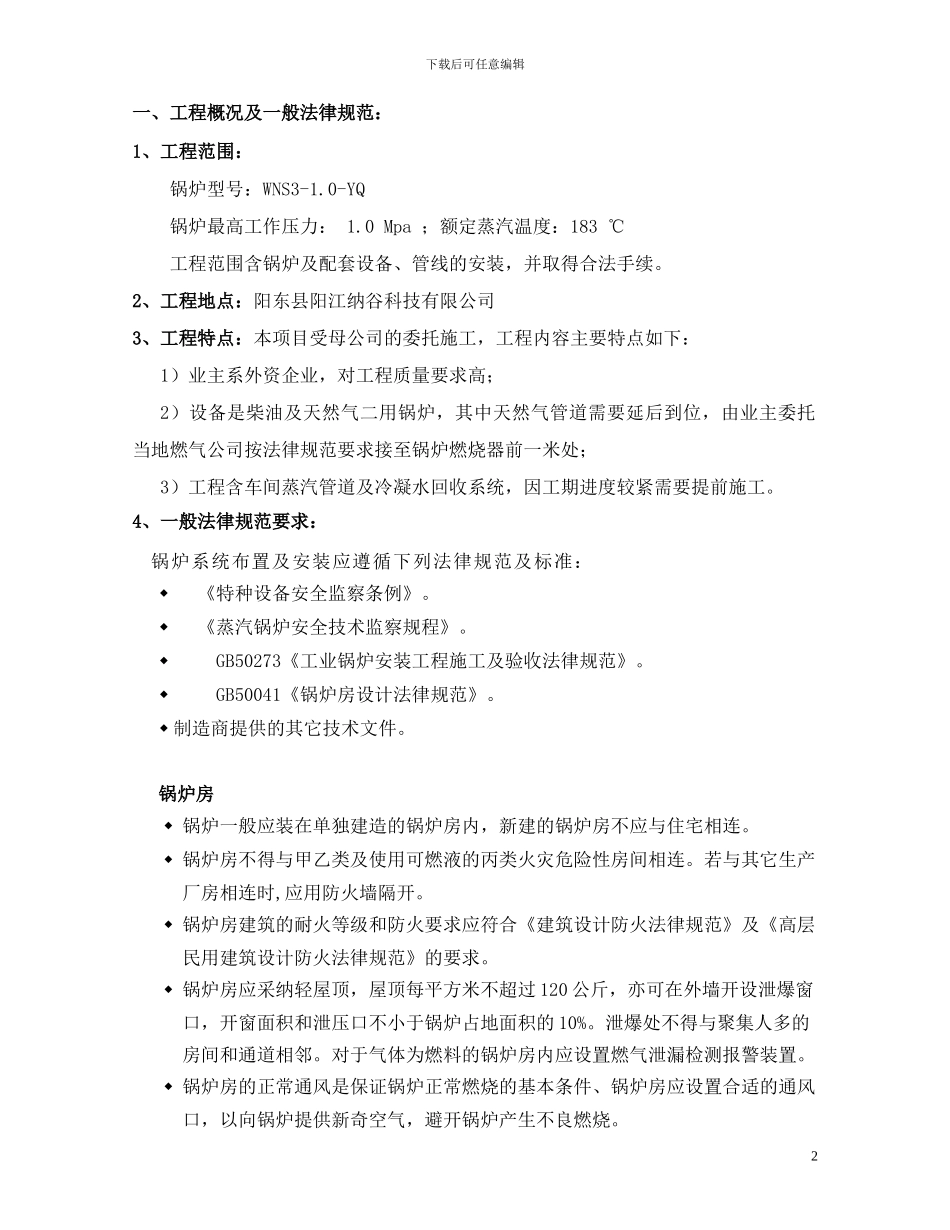

0-YQ锅炉最高工作压力: 1
0 Mpa ;额定蒸汽温度:183 ℃工程范围含锅炉及配套设备、管线的安装,并取得合法手续
2、工程地点:阳东县阳江纳谷科技有限公司3、工程特点:本项目受母公司的委托施工,工程内容主要特点如下:1)业主系外资企业,对工程质量要求高;2)设备是柴油及天然气二用锅炉,其中天然气管道需要延后到位,由业主委托当地燃气公司按法律规范要求接至锅炉燃烧器前一米处;3)工程含车间蒸汽管道及冷凝水回收系统,因工期进度较紧需要提前施工
4、一般法律规范要求:锅炉系统布置及安装应遵循下列法律规范及标准:《特种设备安全监察条例》
《蒸汽锅炉安全技术监察规程》
GB50273《工业锅炉安装工程施工及验收法律规范》
