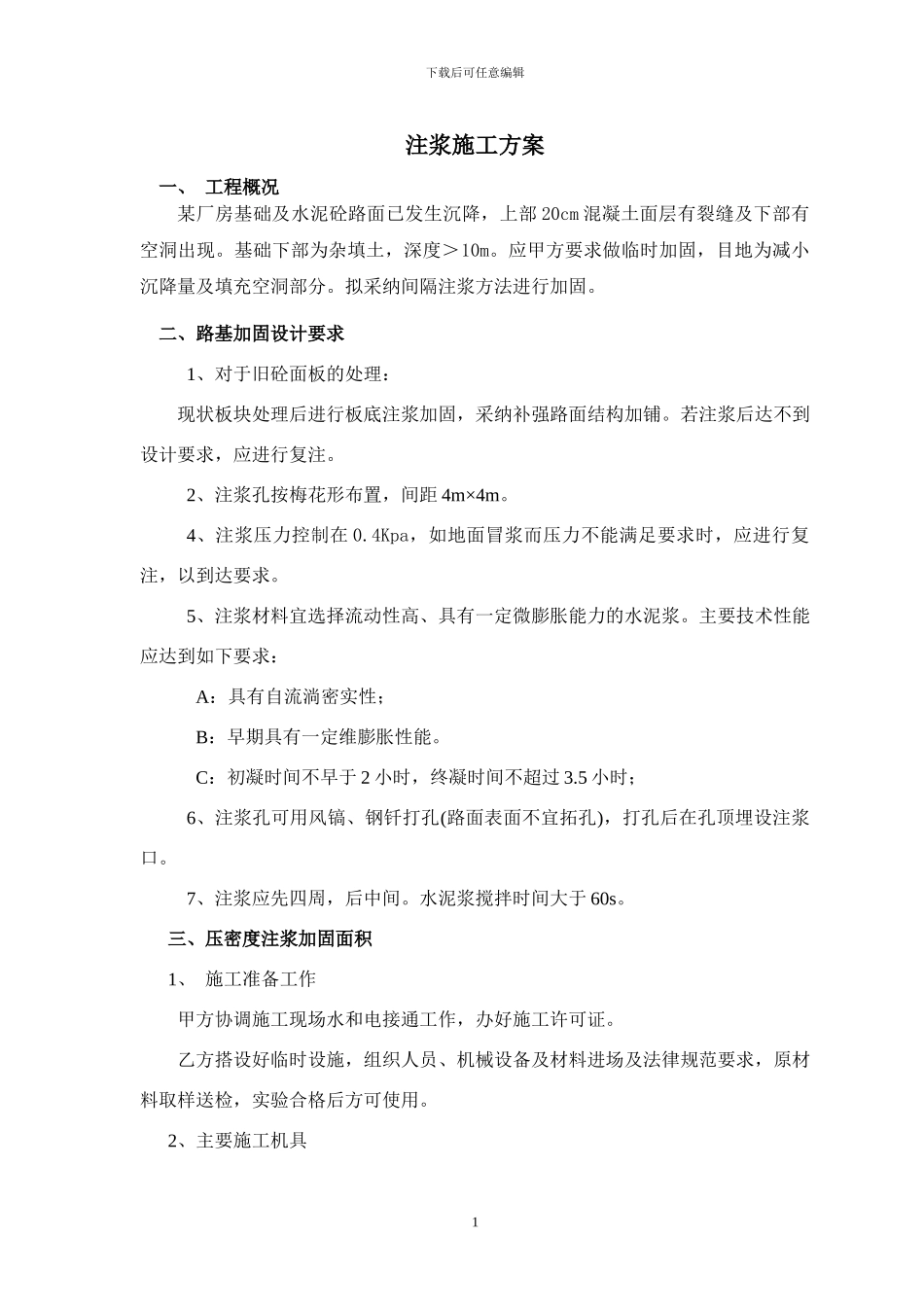

下载后可任意编辑注浆施工方案一、 工程概况某厂房基础及水泥砼路面已发生沉降,上部 20cm 混凝土面层有裂缝及下部有空洞出现
基础下部为杂填土,深度>10m
应甲方要求做临时加固,目地为减小沉降量及填充空洞部分
拟采纳间隔注浆方法进行加固
二、路基加固设计要求1、对于旧砼面板的处理:现状板块处理后进行板底注浆加固,采纳补强路面结构加铺
若注浆后达不到设计要求,应进行复注
2、注浆孔按梅花形布置,间距 4m×4m
4、注浆压力控制在 0
4Kpa,如地面冒浆而压力不能满足要求时,应进行复注,以到达要求
5、注浆材料宜选择流动性高、具有一定微膨胀能力的水泥浆
主要技术性能应达到如下要求:A:具有自流淌密实性;B:早期具有一定维膨胀性能
C:初凝时间不早于 2 小时,终凝时间不超过 3
5 小时;6、注浆孔可用风镐、钢钎打孔(路面表面不宜拓孔),打孔后在孔顶埋设注浆口
7、注浆应先四周,后中间
水泥浆搅拌时间大于 60s
三、压密度注浆加固面积1、 施工准备工作甲方协调施工现场水和电接通工作,办好施工许可证
乙方搭设好临时设施,组织人员、机械设备及材料进场及法律规范要求,原材料取样送检,实验合格后方可使用

2、主要施工机具1下载后可任意编辑根据场地工程地质条件、工程质量及工期要求,拟组调以下设备进场:现场主要施工机械设备一览表序号名 称型 号单 位数 量1空压机17
5 立方台12聚能泵XPB-10台23搅浆机B1M台2根据业主及工期要求,可调整设备数量
若利用河水作为注浆用水,需提前取样分析,并取得设计单位认可
3、施工组织本工程实行项目责任制,项目经理负责人、财、物的调配,协调与业主、监理等有关部门关系,全面保证工程合同的实施
为保证工程的顺利实施,公司将组建项目经理部
施工现场岗位责任制及项目机构如下:四、施工技术质量管理1、工艺流程见(图一)2、材料管理根据工程及计划工期
