下载后可任意编辑洛带高架桥桩基础施工方案中国葛洲坝集团有限公司精品 word 文档可以编辑(本页是封面)【最新资料 Word 版 可自由编辑

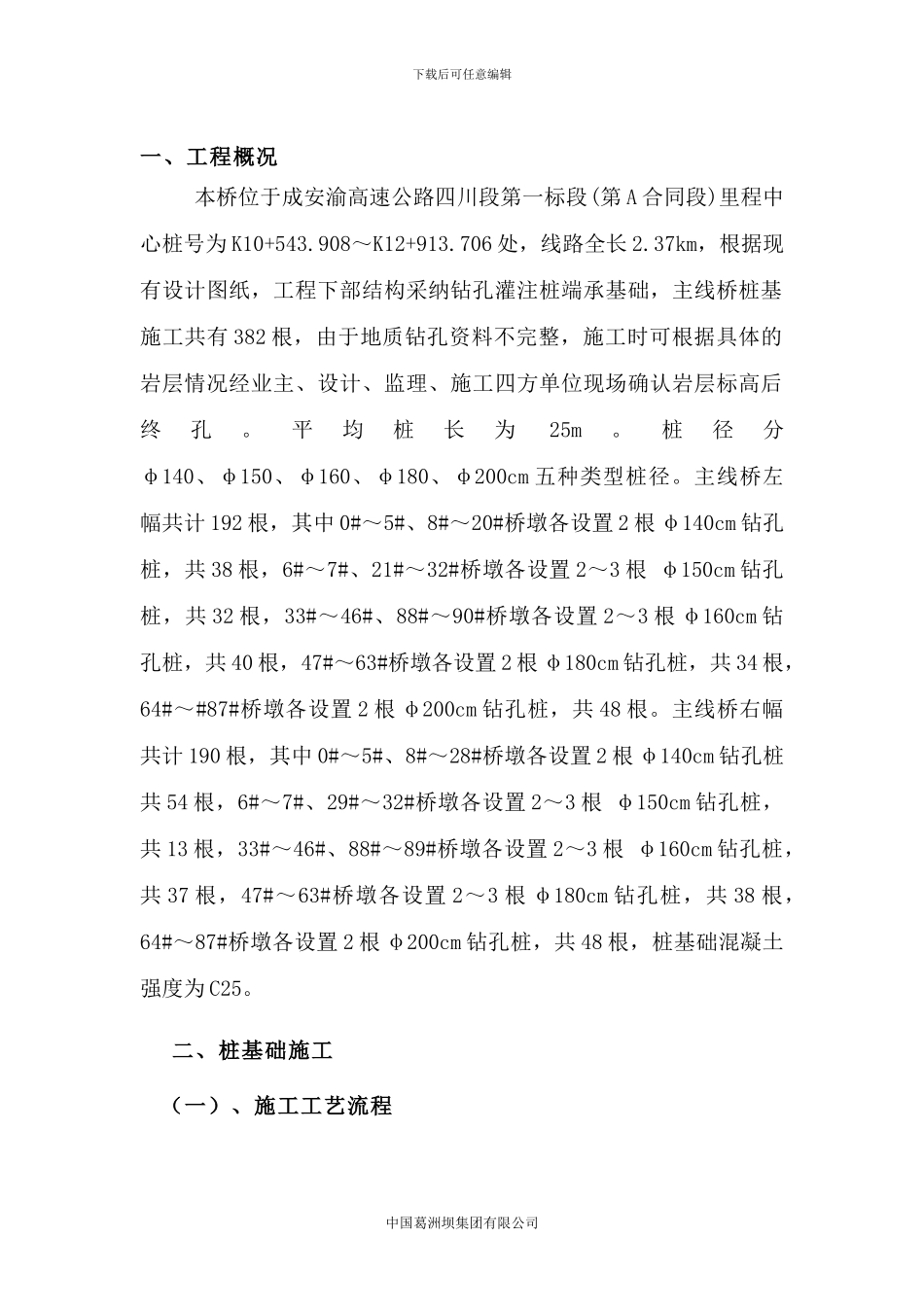

】下载后可任意编辑一、工程概况本桥位于成安渝高速公路四川段第一标段(第 A 合同段)里程中心桩号为 K10+543
908~K12+913
706 处,线路全长 2
37km,根据现有设计图纸,工程下部结构采纳钻孔灌注桩端承基础,主线桥桩基施工共有 382 根,由于地质钻孔资料不完整,施工时可根据具体的岩层情况经业主、设计、监理、施工四方单位现场确认岩层标高后终孔
平均桩长为25m
桩径分φ140、φ150、φ160、φ180、φ200cm 五种类型桩径
主线桥左幅共计 192 根,其中 0#~5#、8#~20#桥墩各设置 2 根 φ140cm 钻孔桩,共 38 根,6#~7#、21#~32#桥墩各设置 2~3 根 φ150cm 钻孔桩,共 32 根,33#~46#、88#~90#桥墩各设置 2~3 根 φ160cm 钻孔桩,共 40 根,47#~63#桥墩各设置 2 根 φ180cm 钻孔桩,共 34 根,64#~#87#桥墩各设置 2 根 φ200cm 钻孔桩,共 48 根
主线桥右幅共计 190 根,其中 0#~5#、8#~28#桥墩各设置 2 根 φ140cm 钻孔桩共 54 根,6#~7#、29#~32#桥墩各设置 2~3 根 φ150cm 钻孔桩,共 13 根,33#~46#、88#~89#桥墩各设置 2~3 根 φ160cm 钻孔桩,共 37 根,47#~63#桥墩各设置 2~3 根 φ180cm 钻孔桩,共 38 根,64#~87#桥墩各设置 2 根 φ200cm 钻孔桩,共 48 根,桩基础混凝土强度为 C25

二、桩基础施工(一)、施工工艺流程中国葛洲坝集团有限公司下载后可任意编辑 (二)、施工准备钻孔前的准备工
