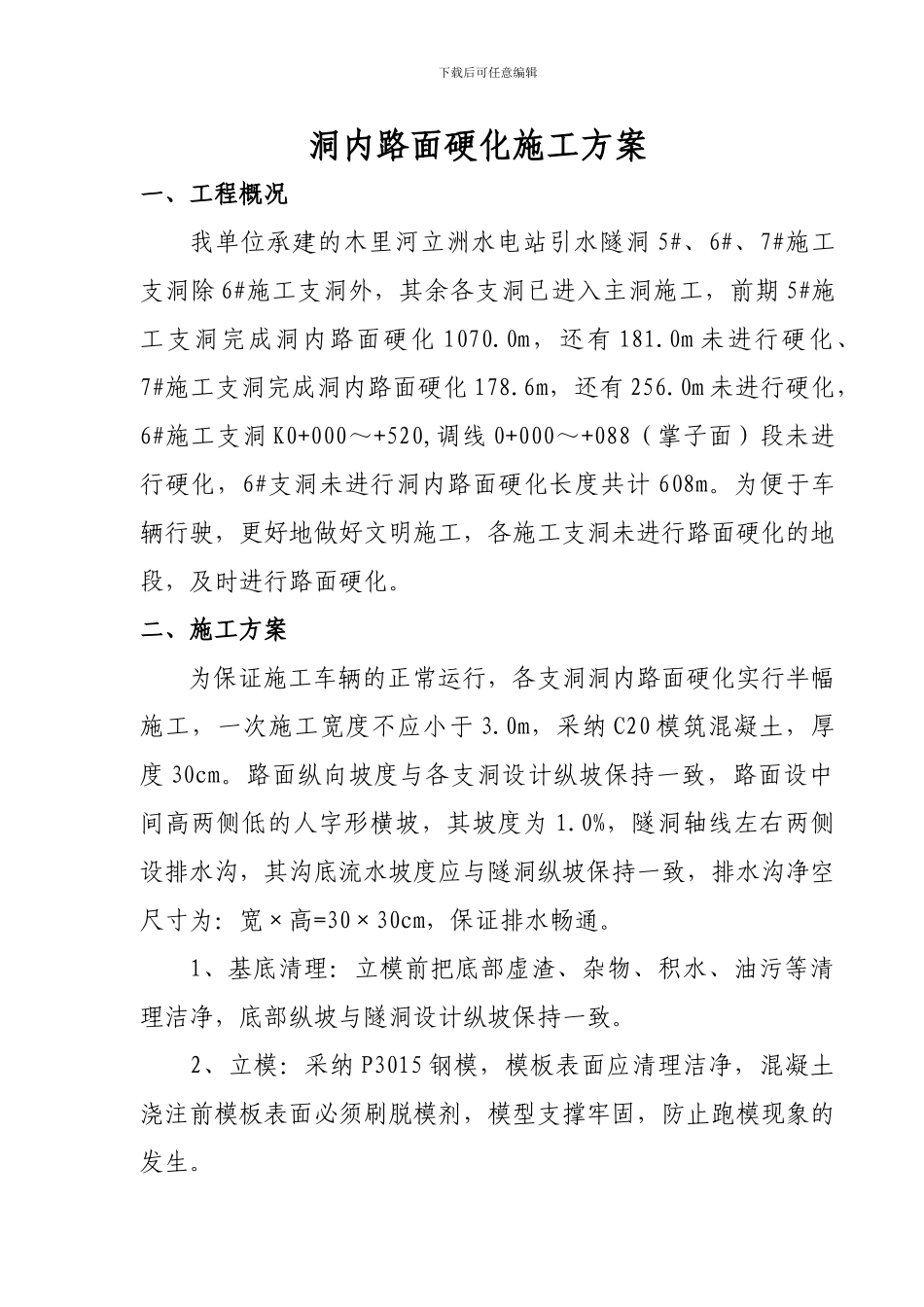

下载后可任意编辑 洞内路面硬化施工方案一、工程概况我单位承建的木里河立洲水电站引水隧洞 5#、6#、7#施工支洞除 6#施工支洞外,其余各支洞已进入主洞施工,前期 5#施工支洞完成洞内路面硬化 1070
0m,还有 181
0m 未进行硬化、7#施工支洞完成洞内路面硬化 178
6m,还有 256
0m 未进行硬化,6#施工支洞 K0+000~+520,调线 0+000~+088(掌子面)段未进行硬化,6#支洞未进行洞内路面硬化长度共计 608m
为便于车辆行驶,更好地做好文明施工,各施工支洞未进行路面硬化的地段,及时进行路面硬化
二、施工方案为保证施工车辆的正常运行,各支洞洞内路面硬化实行半幅施工,一次施工宽度不应小于 3
0m,采纳 C20 模筑混凝土,厚度 30cm
路面纵向坡度与各支洞设计纵坡保持一致,路面设中间高两侧低的人字形横坡,其坡度为 1
0%,隧洞轴线左右两侧设排水沟,其沟底流水坡度应与隧洞纵坡保持一致,排水沟净空尺寸为:宽×高=30×30cm,保证排水畅通
1、基底清理:立模前把底部虚渣、杂物、积水、油污等清理洁净,底部纵坡与隧洞设计纵坡保持一致
2、立模:采纳 P3015 钢模,模板表面应清理洁净,混凝土浇注前模板表面必须刷脱模剂,模型支撑牢固,防止跑模现象的发生

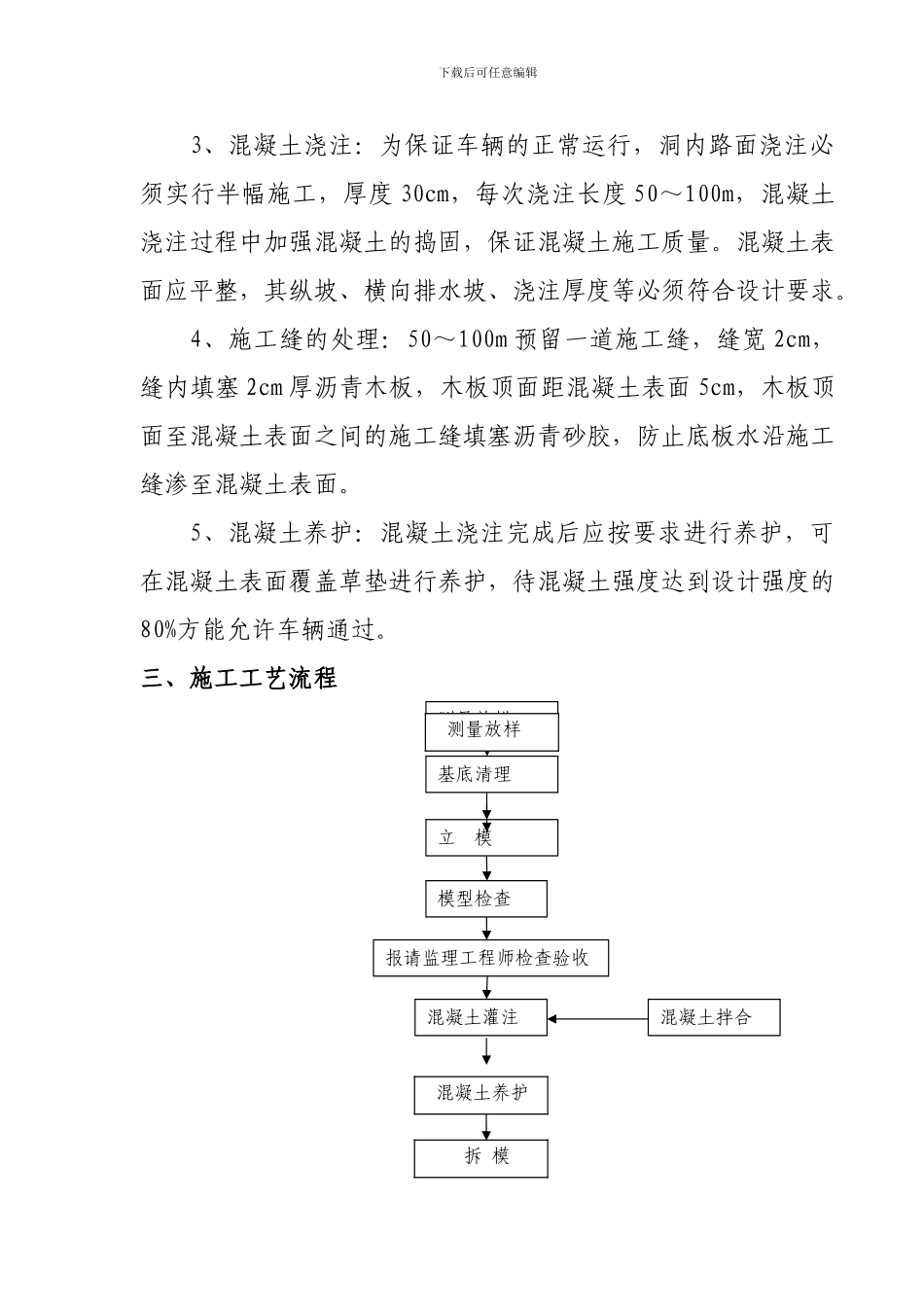

下载后可任意编辑3、混凝土浇注:为保证车辆的正常运行,洞内路面浇注必须实行半幅施工,厚度 30cm,每次浇注长度 50~100m,混凝土浇注过程中加强混凝土的捣固,保证混凝土施工质量
混凝土表面应平整,其纵坡、横向排水坡、浇注厚度等必须符合设计要求
4、施工缝的处理:50~100m 预留一道施工缝,缝宽 2cm,缝内填塞 2cm 厚沥青木板,木板顶面距混凝土表面 5cm,木板顶面至混凝土表面之间的施工缝填塞沥青砂胶,防止底板水沿施工缝渗至混凝土表面
5、混凝土养护:混凝土浇注完成后应按要求进
