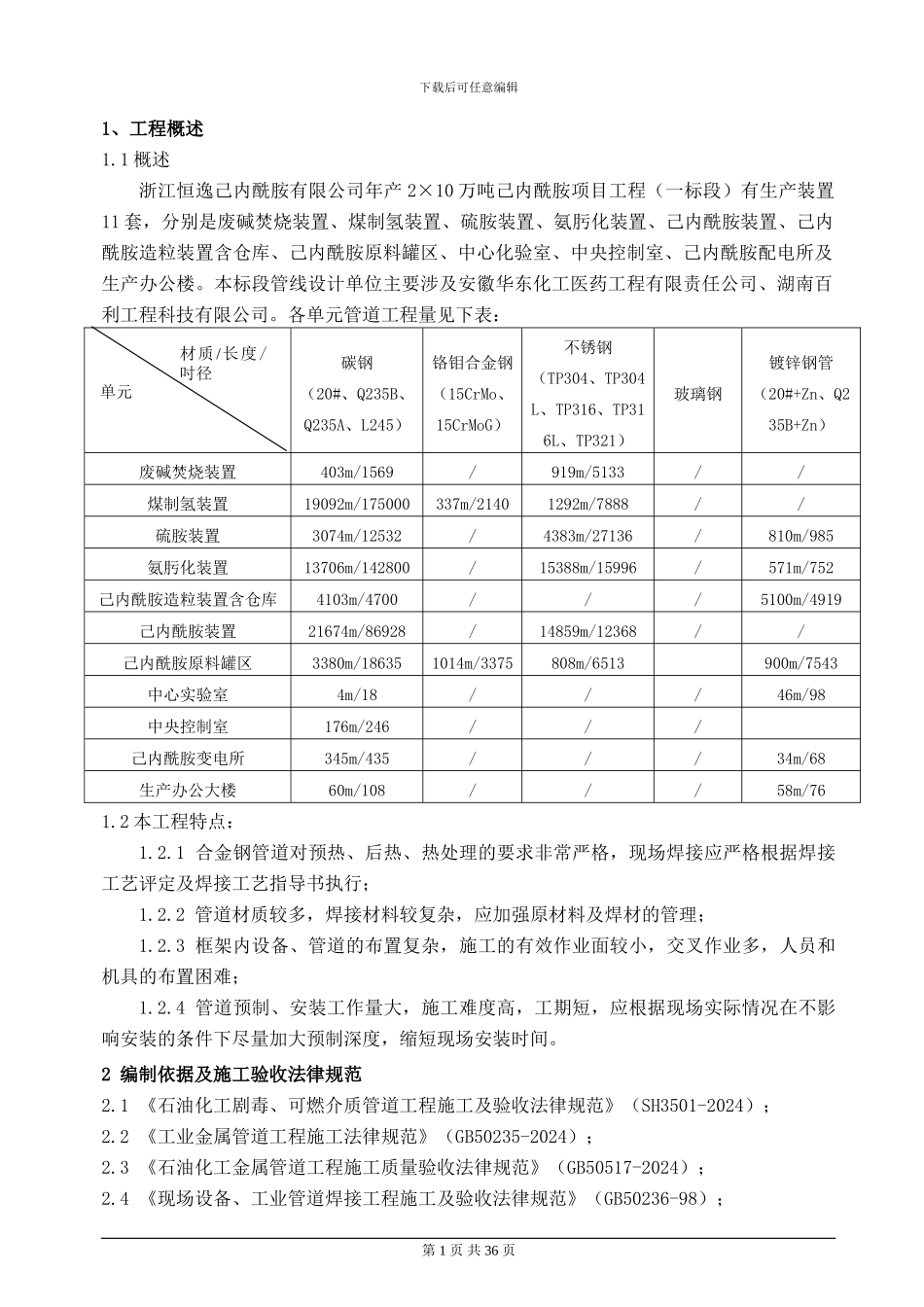

下载后可任意编辑1、工程概述1

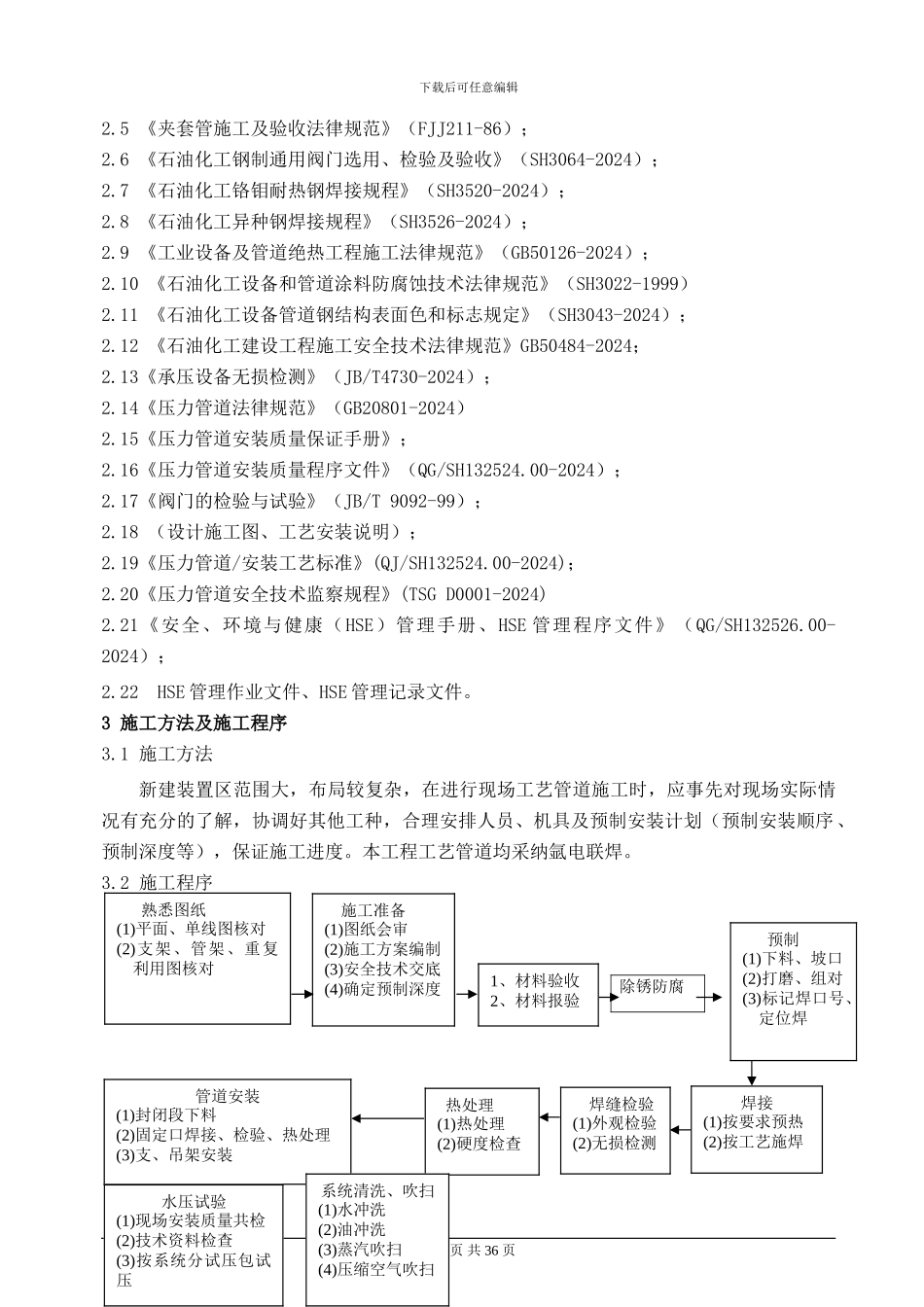

1 概述浙江恒逸己内酰胺有限公司年产 2×10 万吨己内酰胺项目工程(一标段)有生产装置11 套,分别是废碱焚烧装置、煤制氢装置、硫胺装置、氨肟化装置、己内酰胺装置、己内酰胺造粒装置含仓库、己内酰胺原料罐区、中心化验室、中央控制室、己内酰胺配电所及生产办公楼
本标段管线设计单位主要涉及安徽华东化工医药工程有限责任公司、湖南百利工程科技有限公司

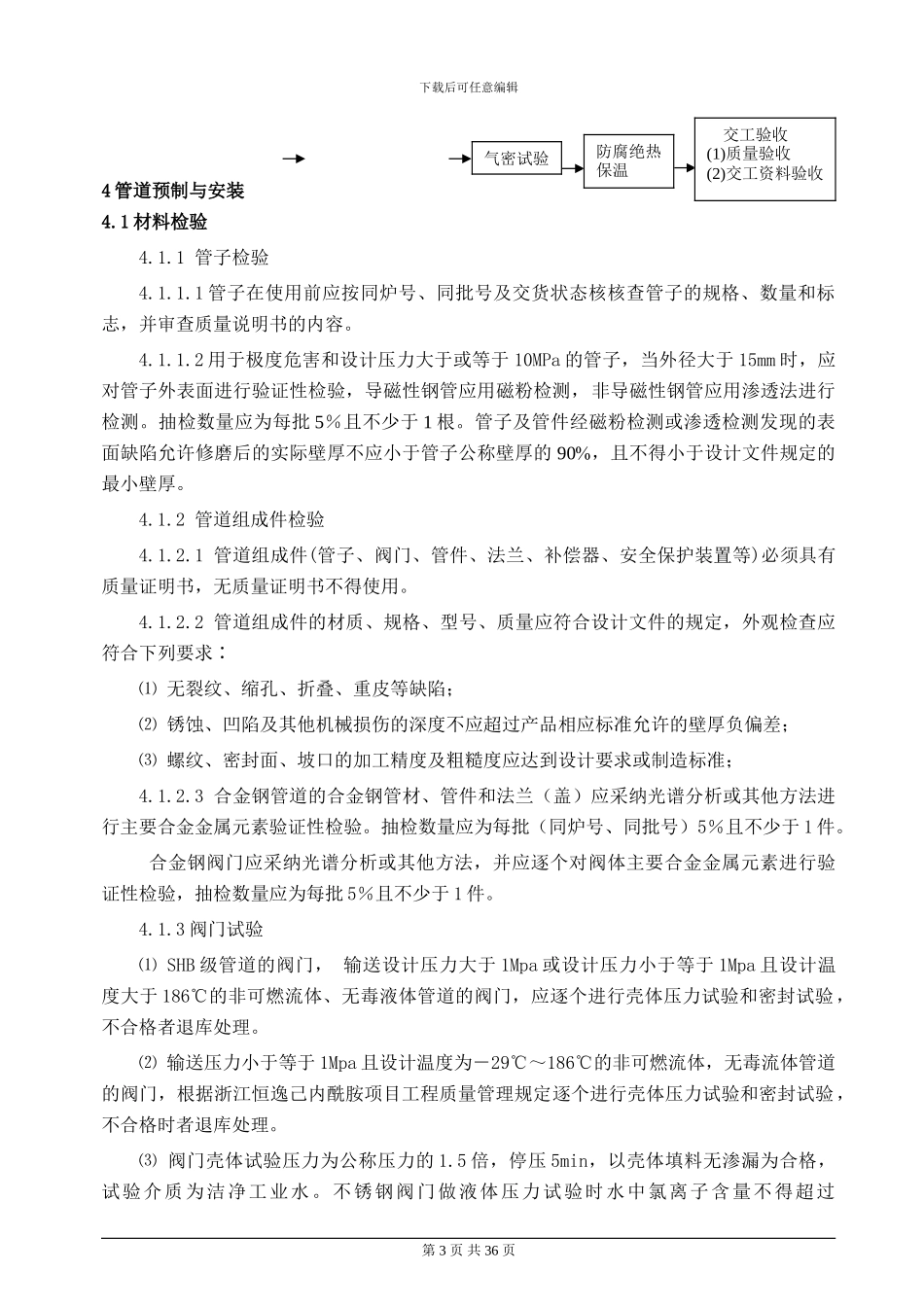

各单元管道工程量见下表:碳钢(20#、Q235B、Q235A、L245) 铬钼合金钢(15CrMo、15CrMoG)不锈钢(TP304、TP304L、TP316、TP316L、TP321)玻璃钢镀锌钢管(20#+Zn、Q235B+Zn)废碱焚烧装置403m/1569/919m/5133//煤制氢装置19092m/175000337m/21401292m/7888//硫胺装置3074m/12532/4383m/27136/810m/985氨肟化装置13706m/142800/15388m/15996/571m/752己内酰胺造粒装置含仓库4103m/4700///5100m/4919己内酰胺装置21674m/86928/14859m/12368//己内酰胺原料罐区3380m/186351014m/3375808m/6513900m/7543中心实验室4m/18///46m/98中央控制室176m/246///己内酰胺变电所345m/435///34m/68生产办公大楼60m/108///58m/761
2 本工程特点:1
1 合金钢管道对预热、后热、热处理的要求非常严格,现场焊接应严格根据焊接工艺评定及焊接工艺指导书执行;1
2 管道材质较多,焊接材料较复杂,应加强原材料及焊材的管理;1
3 框架内设备、管道的布置复杂,施工的有效作业面较小,交叉作业多,人员和机具的布置困难;1
