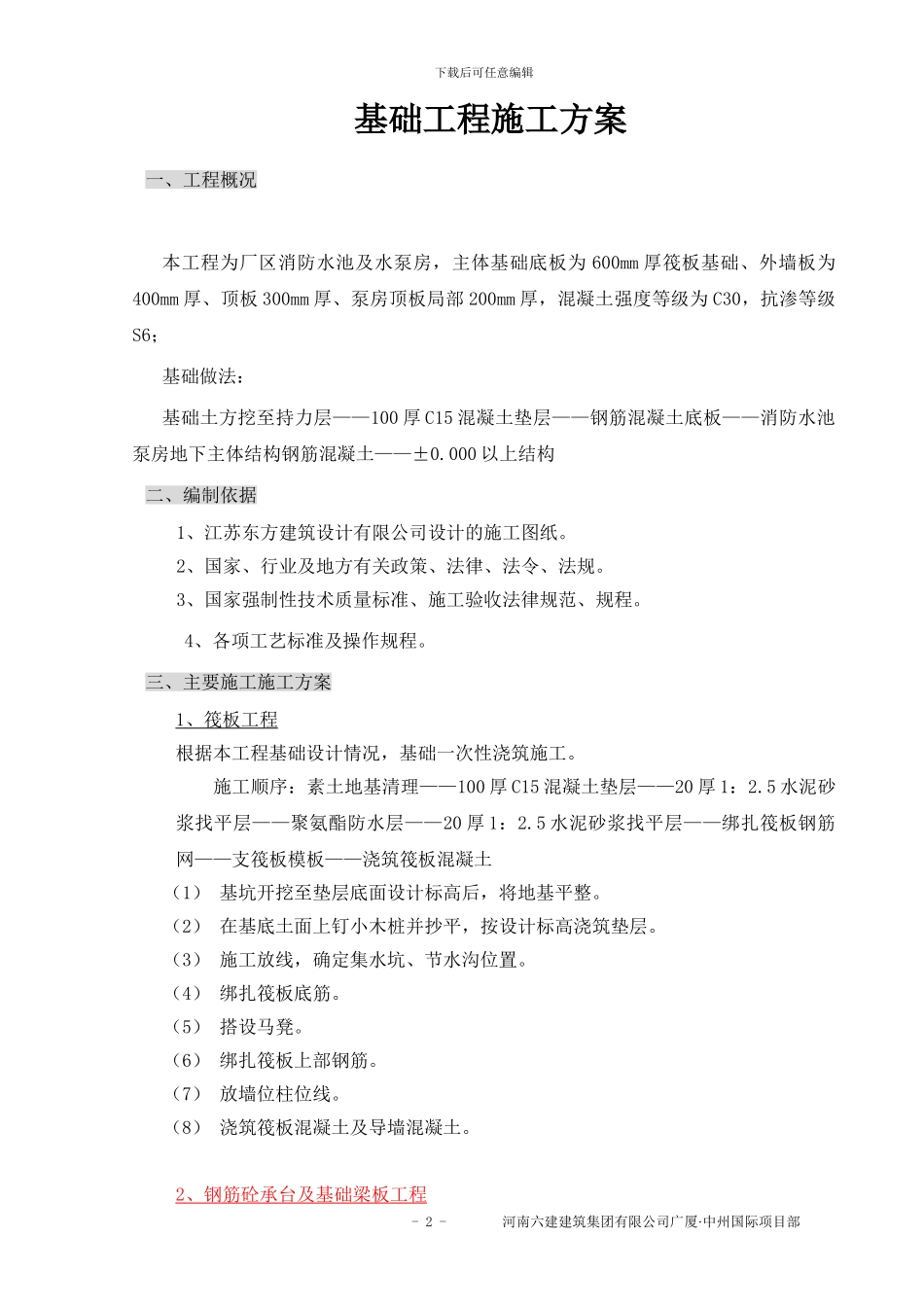

下载后可任意编辑洛阳市广厦·中州国际工程基础施工方案审 批:审 核: 编 制:河 南 六 建 建 筑 集 团 有 限 公 司二○○七年五月二十日- 1 - 河南六建建筑集团有限公司广厦·中州国际项目部 下载后可任意编辑基础工程施工方案一、工程概况本工程为厂区消防水池及水泵房,主体基础底板为 600mm 厚筏板基础、外墙板为400mm 厚、顶板 300mm 厚、泵房顶板局部 200mm 厚,混凝土强度等级为 C30,抗渗等级S6; 基础做法:基础土方挖至持力层——100 厚 C15 混凝土垫层——钢筋混凝土底板——消防水池泵房地下主体结构钢筋混凝土——±0
000 以上结构二、编制依据1、江苏东方建筑设计有限公司设计的施工图纸
2、国家、行业及地方有关政策、法律、法令、法规
3、国家强制性技术质量标准、施工验收法律规范、规程
4、各项工艺标准及操作规程
三、主要施工施工方案1 、筏板工程 根据本工程基础设计情况,基础一次性浇筑施工
施工顺序:素土地基清理——100 厚 C15 混凝土垫层——20 厚 1:2
5 水泥砂浆找平层——聚氨酯防水层——20 厚 1:2
5 水泥砂浆找平层——绑扎筏板钢筋网——支筏板模板——浇筑筏板混凝土(1) 基坑开挖至垫层底面设计标高后,将地基平整
(2) 在基底土面上钉小木桩并抄平,按设计标高浇筑垫层
(3) 施工放线,确定集水坑、节水沟位置
(4) 绑扎筏板底筋
(5) 搭设马凳
(6) 绑扎筏板上部钢筋
(7) 放墙位柱位线
(8) 浇筑筏板混凝土及导墙混凝土

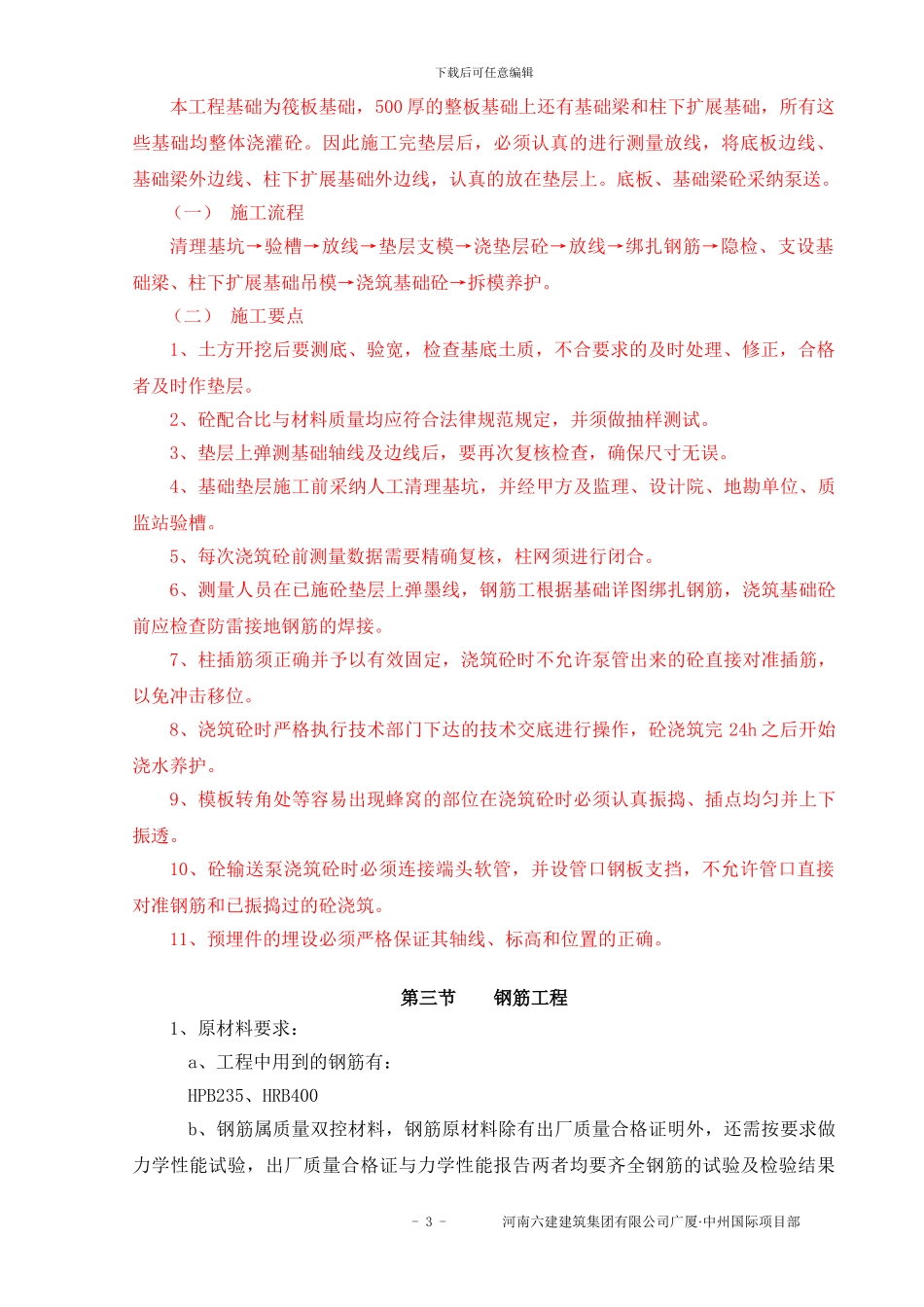

2 、钢筋砼承台及基础梁板工程 - 2 - 河南六建建筑集团有限公司广厦·中州国际项目部 下载后可任意编辑本工程基础为筏板基础,500 厚的整板基础上还有基础梁和柱下扩展基础,所有这些基础均整体浇灌砼
因此施工完垫层后,必须认真的进行测量放线,将底板边线、基础梁外边线、柱下扩展基础外
