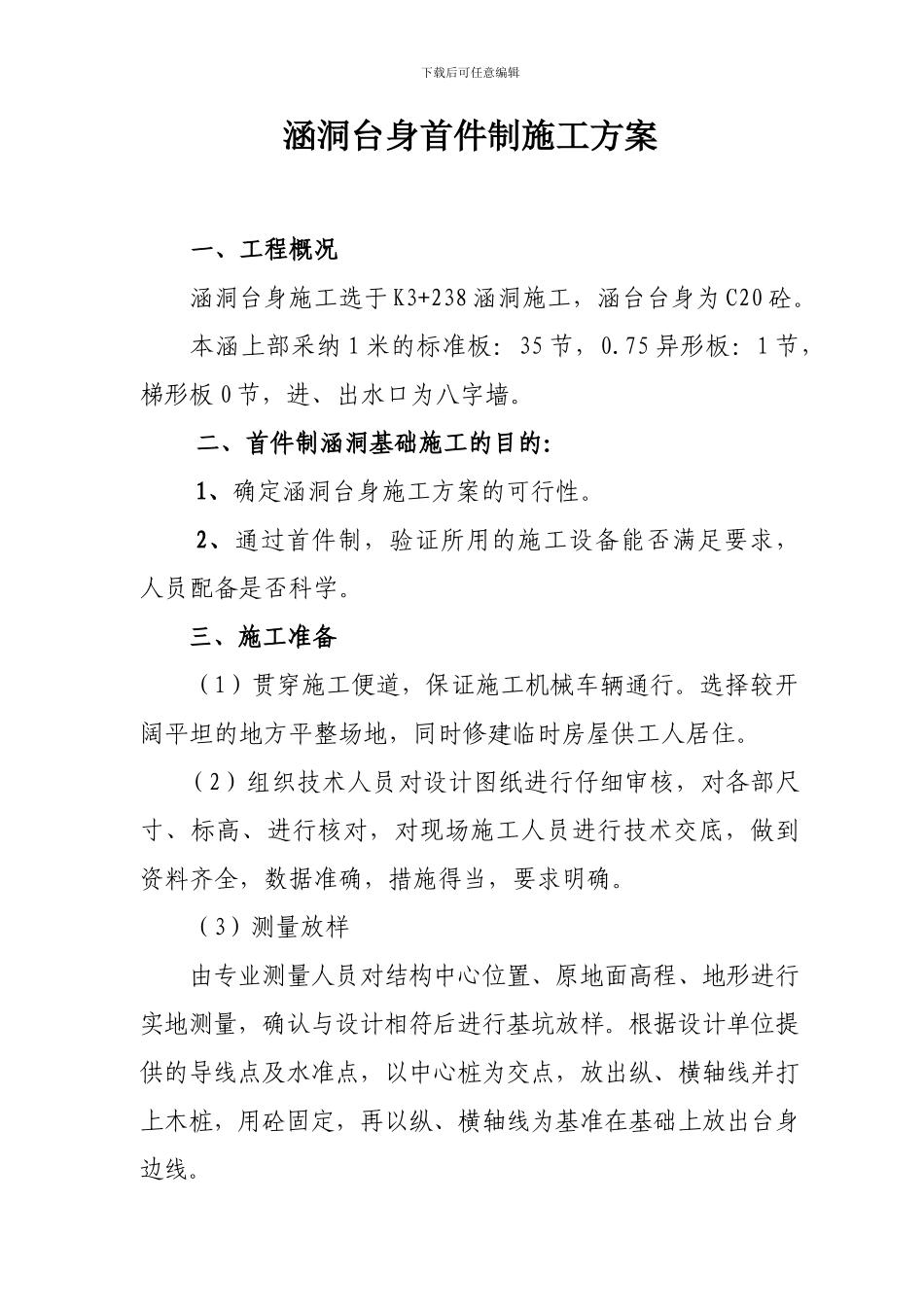

下载后可任意编辑涵洞台身首件制施工方案一、工程概况涵洞台身施工选于 K3+238 涵洞施工,涵台台身为 C20 砼
本涵上部采纳 1 米的标准板:35 节,0
75 异形板:1 节,梯形板 0 节,进、出水口为八字墙
二、首件制涵洞基础施工的目的:1、确定涵洞台身施工方案的可行性
2、通过首件制,验证所用的施工设备能否满足要求,人员配备是否科学
三、施工准备(1)贯穿施工便道,保证施工机械车辆通行
选择较开阔平坦的地方平整场地,同时修建临时房屋供工人居住
(2)组织技术人员对设计图纸进行仔细审核,对各部尺寸、标高、进行核对,对现场施工人员进行技术交底,做到资料齐全,数据准确,措施得当,要求明确
(3)测量放样由专业测量人员对结构中心位置、原地面高程、地形进行实地测量,确认与设计相符后进行基坑放样
根据设计单位提供的导线点及水准点,以中心桩为交点,放出纵、横轴线并打上木桩,用砼固定,再以纵、横轴线为基准在基础上放出台身边线

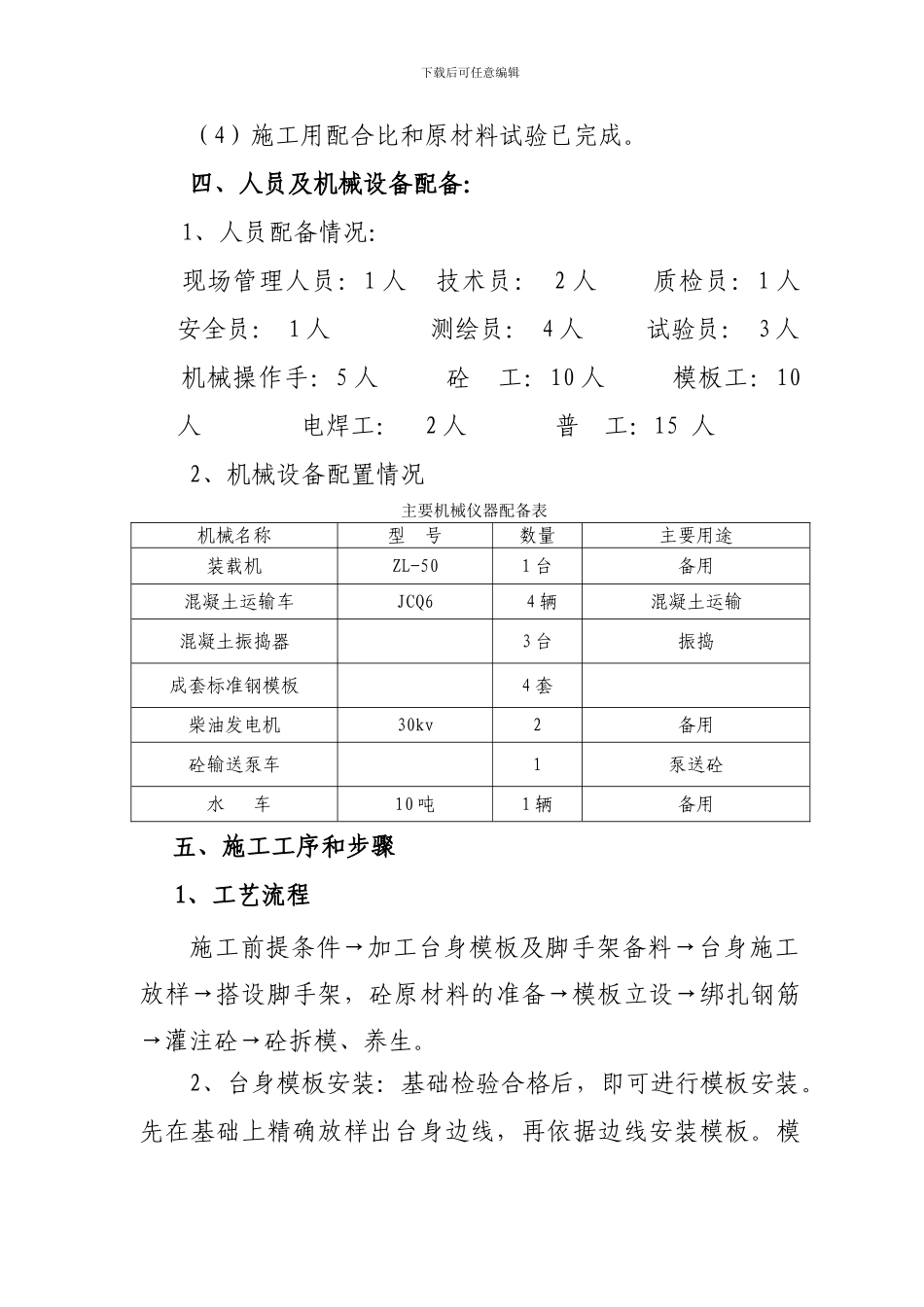

下载后可任意编辑(4)施工用配合比和原材料试验已完成
四、人员及机械设备配备: 1、人员配备情况:现场管理人员:1 人 技术员: 2 人 质检员:1 人 安全员: 1 人 测绘员: 4 人 试验员: 3 人机械操作手:5 人 砼 工:10 人 模板工:10人 电焊工: 2 人 普 工:15 人 2、机械设备配置情况 主要机械仪器配备表机械名称型 号数量主要用途装载机ZL-501 台备用 混凝土运输车JCQ6 4 辆混凝土运输混凝土振捣器3 台振捣成套标准钢模板4 套柴油发电机30kv2备用砼输送泵车1泵送砼 水 车10 吨1 辆备用五、施工工序和步骤1、工艺流程施工前提条件→加工台身模板及脚手架备料→台身施工放样→搭设脚手架,砼原材料的准备→模板立设→绑扎钢筋→灌注砼→砼拆模、养生

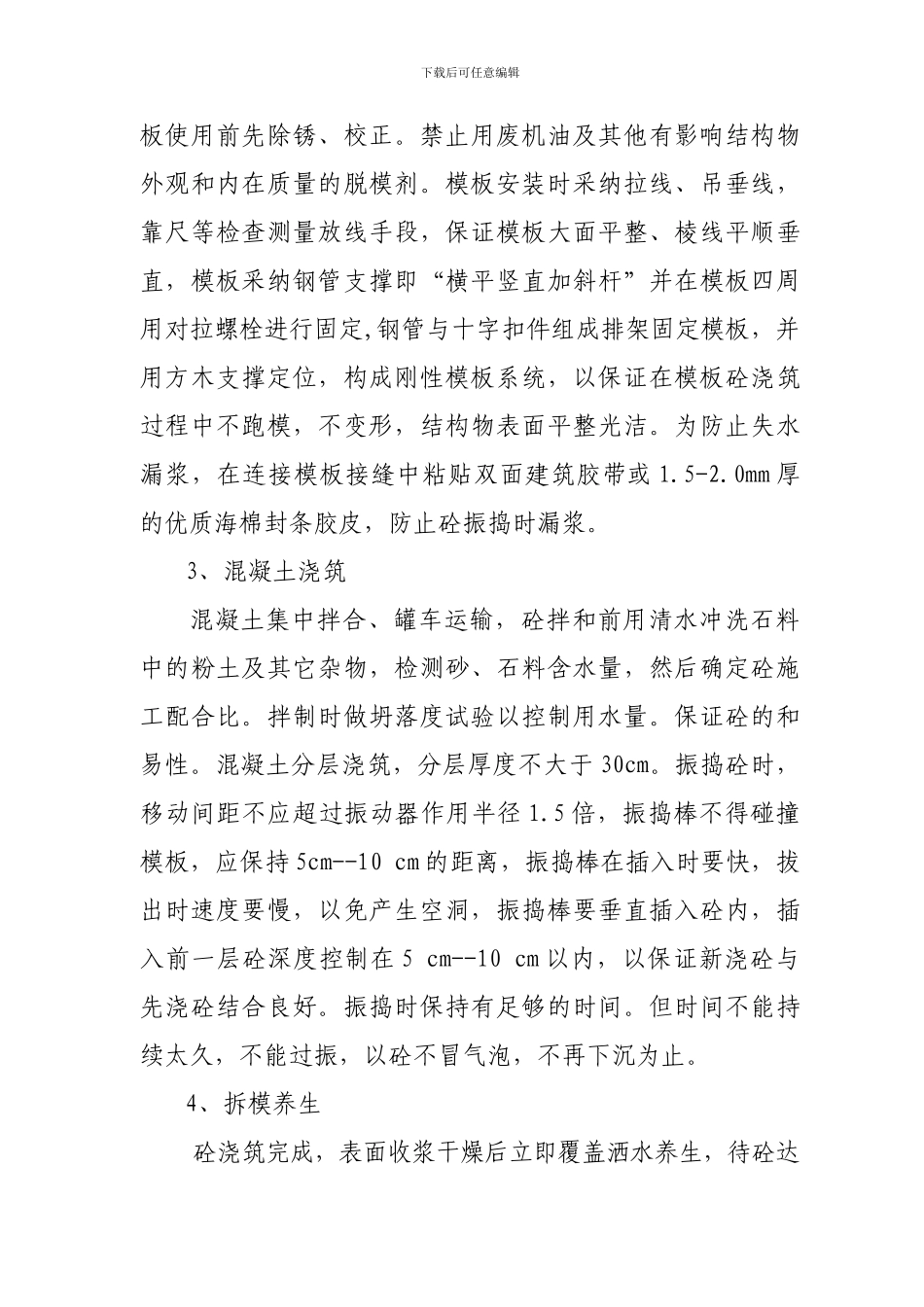

2、台身模板安装:基础检验合格后,即可进行模板安装
先在基础上精确放样出
