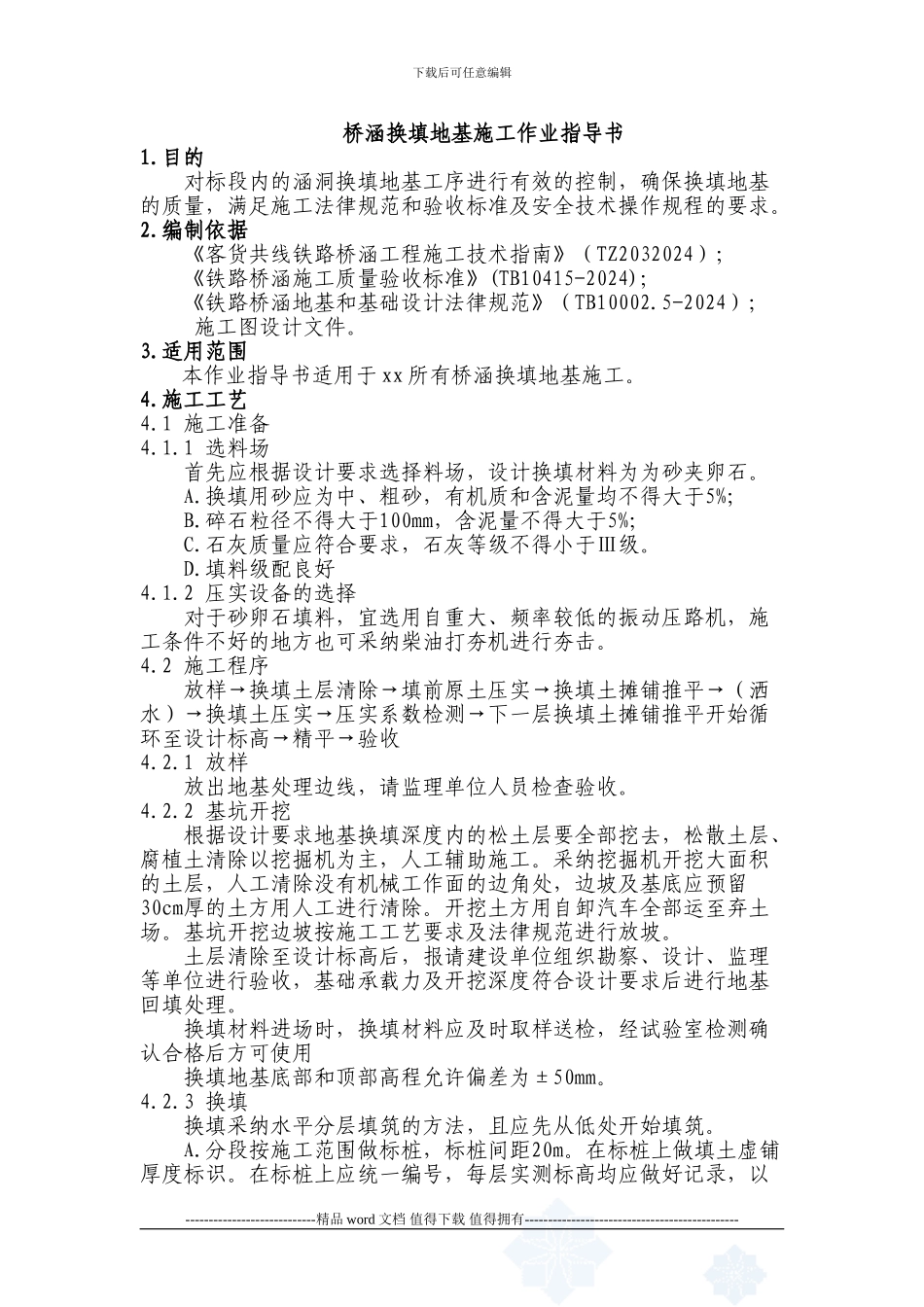

下载后可任意编辑桥涵换填地基施工作业指导书1.目的对标段内的涵洞换填地基工序进行有效的控制,确保换填地基的质量,满足施工法律规范和验收标准及安全技术操作规程的要求。2.编制依据《客货共线铁路桥涵工程施工技术指南》(TZ2032024);《铁路桥涵施工质量验收标准》(TB10415-2024);《铁路桥涵地基和基础设计法律规范》(TB10002.5-2024);施工图设计文件。3.适用范围本作业指导书适用于 xx 所有桥涵换填地基施工。4.施工工艺4.1 施工准备4.1.1 选料场首先应根据设计要求选择料场,设计换填材料为为砂夹卵石。A.换填用砂应为中、粗砂,有机质和含泥量均不得大于5%;B.碎石粒径不得大于100mm,含泥量不得大于5%;C.石灰质量应符合要求,石灰等级不得小于Ⅲ级。D.填料级配良好4.1.2 压实设备的选择对于砂卵石填料,宜选用自重大、频率较低的振动压路机,施工条件不好的地方也可采纳柴油打夯机进行夯击。4.2 施工程序放样→换填土层清除→填前原土压实→换填土摊铺推平→(洒水)→换填土压实→压实系数检测→下一层换填土摊铺推平开始循环至设计标高→精平→验收4.2.1 放样放出地基处理边线,请监理单位人员检查验收。4.2.2 基坑开挖根据设计要求地基换填深度内的松土层要全部挖去,松散土层、腐植土清除以挖掘机为主,人工辅助施工。采纳挖掘机开挖大面积的土层,人工清除没有机械工作面的边角处,边坡及基底应预留30cm厚的土方用人工进行清除。开挖土方用自卸汽车全部运至弃土场。基坑开挖边坡按施工工艺要求及法律规范进行放坡。土层清除至设计标高后,报请建设单位组织勘察、设计、监理等单位进行验收,基础承载力及开挖深度符合设计要求后进行地基回填处理。换填材料进场时,换填材料应及时取样送检,经试验室检测确认合格后方可使用换填地基底部和顶部高程允许偏差为±50mm。4.2.3 换填换填采纳水平分层填筑的方法,且应先从低处开始填筑。A.分段按施工范围做标桩,标桩间距20m。在标桩上做填土虚铺厚度标识。在标桩上应统一编号,每层实测标高均应做好记录,以----------------------------精品 word 文档 值得下载 值得拥有----------------------------------------------下载后可任意编辑备核查层数及每层压实后的实际厚度。B.填料摊铺。将填料用自卸汽车运至换填区,按梅花形布料,布料的间距按虚铺厚度及自卸车的实际运输斗容量计算,并在换填面上进行标识。摊料时先用推土机进行粗摊,按厚度标识,然后人工目测补料...
